施工常见安全隐患
目录
前 言..................................................................................................................................................................................................... 3
第一章、应知应会.................................................................................................................................................................................4
第二章、施工用电...............................................................................................................................................................................15
第三章、脚手架及支模架体.............................................................................................................................................................. 23
第四章、高处作业...............................................................................................................................................................................38
第五章、施工吊篮...............................................................................................................................................................................44
第六章、施工机具...............................................................................................................................................................................52
第七章、施工升降机...........................................................................................................................................................................60
第八章、塔式起重机...........................................................................................................................................................................66
第九章、起重吊装...............................................................................................................................................................................75
第十章、基础设施类...........................................................................................................................................................................81
第十一章、厂内机动车辆..................................................................................................................................................................86
第一章、应知应会
一、建筑施工安全检查的主要形式
一般可分为日常巡查、专项检查、定期安全检查、经常性安全检查、季节性安全检查、节假日安全检查、开 工复工安全检查、专项安全检查和设备设施安全验收检查、带班检查等;
1、定期安全检查:按照公司相关规定要求,公司每季度进行一次所有在建项目的全覆盖检查、各分公司每 月进行一次在施项目月度全覆盖检查、项目部每周进行一次周安全隐患全覆盖检查工作;
2、季节性安全检查:主要指针对夏季施工、防台防汛、雨季施工、冬季施工等可能给安全生产带来不利影 响或者带来危害而组织的安全检查;
3、开工、复工安全检查:针对工程项目开工、复工前进行的安全检查,主要是检查现场是否具备“八到位” 要求及保障安全生产的条件;
4、经常性安全检查:用于及时发现并消除事故隐患,保障施工生产正常进行;
5、专项安全检查:消防检查、临电检查、大型起重机械设备检查、“三违”检查、生活区检查、危大工程 检查、危险作业检查等;
6、重大活动及节假日安全检查:劳动节、国庆节、春节及重大活动等节日前后及节日期间检查;
二、安全生产“六必查”
各层级组织开展安全生产监督检查时,应坚决做到“六必查”,即:
1、项目关键岗位人员持证上岗及在岗履职情况必查;
2、危险性较大及以上分部分项工程(方案、交底、条件验收、过程巡检)必查;
3、有限空间、动火作业、沟槽开挖、起重吊装、设备安装、顶升等 5 项危险作业必查;
4、塔吊、电梯等大型机械设备必查;
5、施工现场、生活区、消防泵房、总配电柜等重点消防部位消防安全必查;
6、局风险提示函落实情况必查。
三、带班检查“六必看”
即:施工作业面必看、标准层(标准段)必看、地下室(基坑槽)必看、有限空间作业点必看、大型设备必 看、生活区和消防系统必看。
四、“五项危险作业”安全管理规定
1.有限空间
关键控制措施:有限空间台账、安全警示、教育培训、作业审批、作业原则、作业监护、安全交底。重要控 制措施:组织风险辨识、风险分级、安全封闭、安全防护设施、设备、初始气体检测、强制通风、再次检测、个 体防护、实时监测、持续通风、应急处置、应急救援装备。一般控制措施:有限空间作业管理制度、操作规程、 是否存在有限空间、是否存在有害物质、是否存在危险作业、安全检查、应急处置措施、制定作业方案、明确人 员职责、设备检查、封闭作业区域及安全警示、打开进出口、安全隔离、清除置换、紧急撤离、工完场清、封闭 有限空间、解除隔离措施、现场急救。
其他管控措施及要求:装门:有限空间出入口必须设置隔离门;双锁:隔离门上必须设置两把锁,钥匙分别 由项目生产经理和安全总监负责保管;挂牌:有限空间出入口位置必须设置安全警示图牌;双报备:项目对辨识 出的有限空间作业必须及时向项目直接上级机构报备;组织有限空间作业前,必须向项目直接上级机构报备。

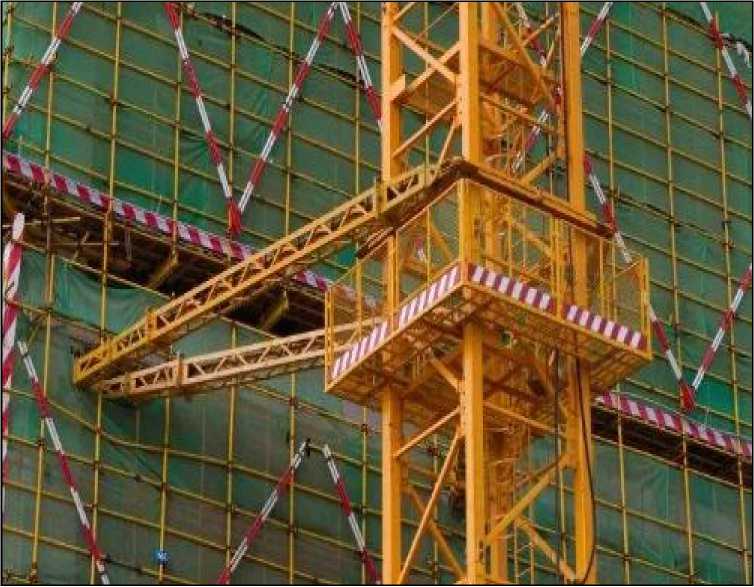

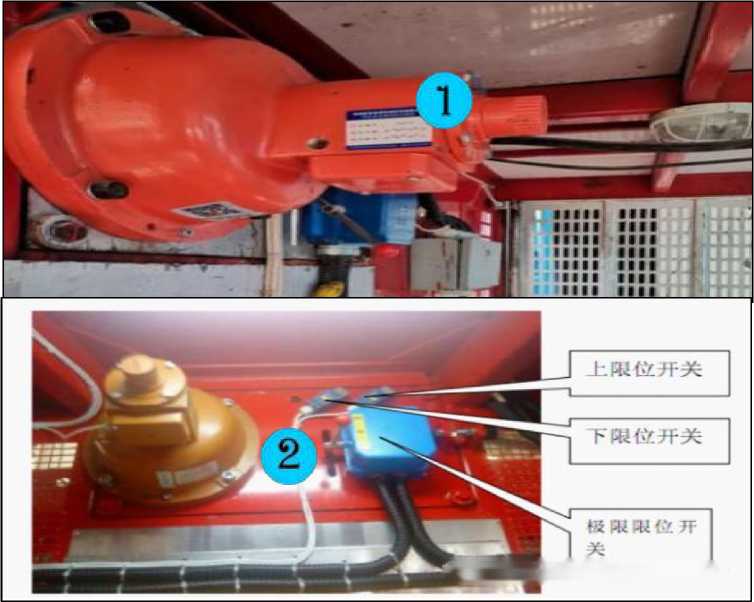

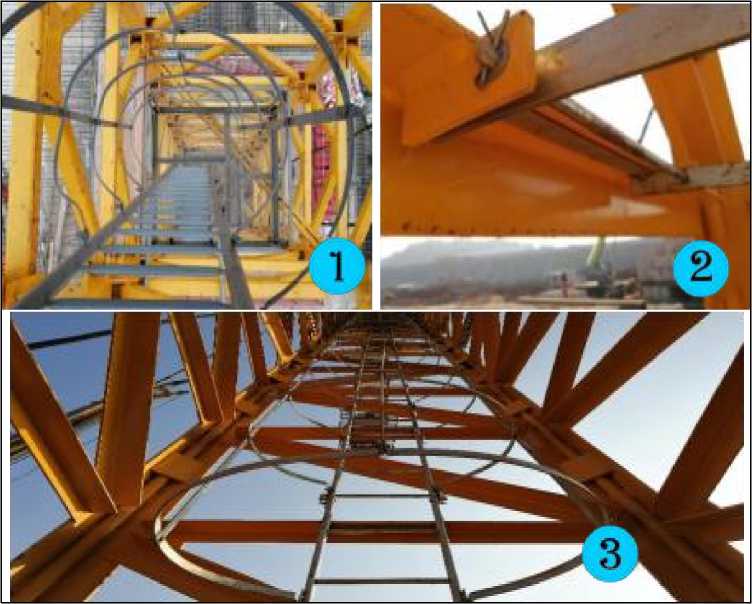

2.塔吊安拆、顶升、附着管理

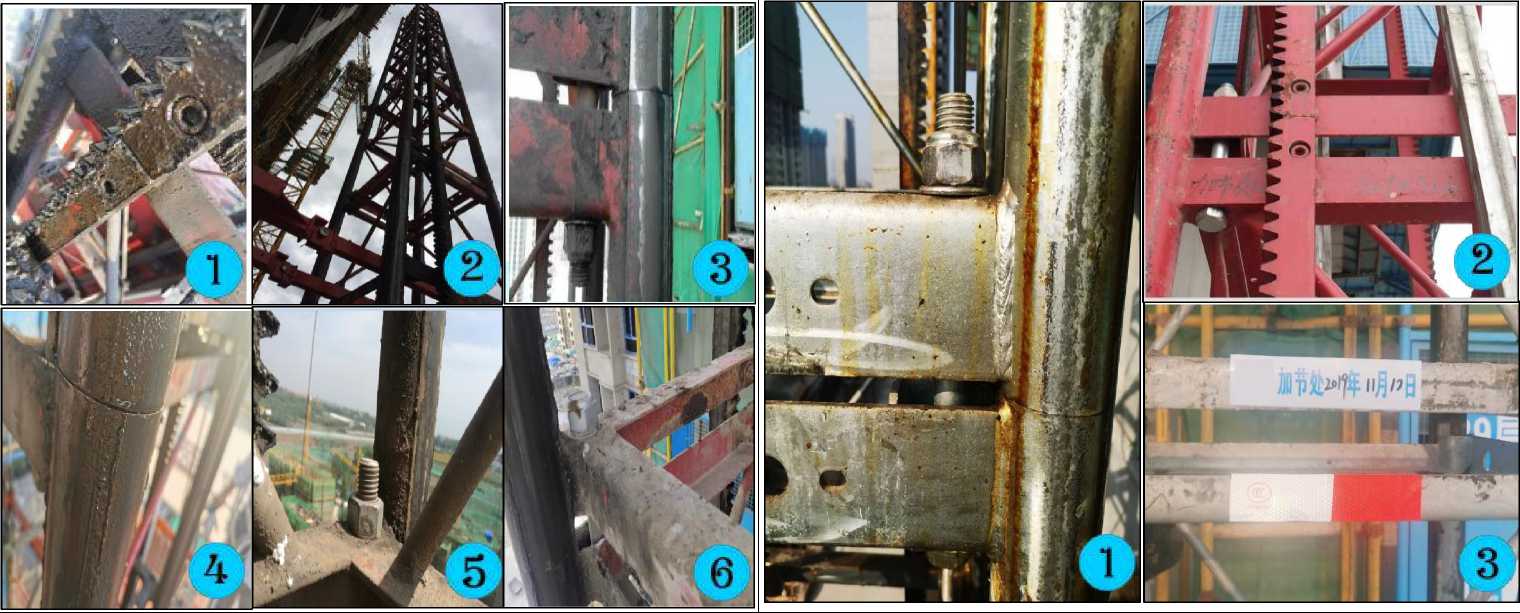

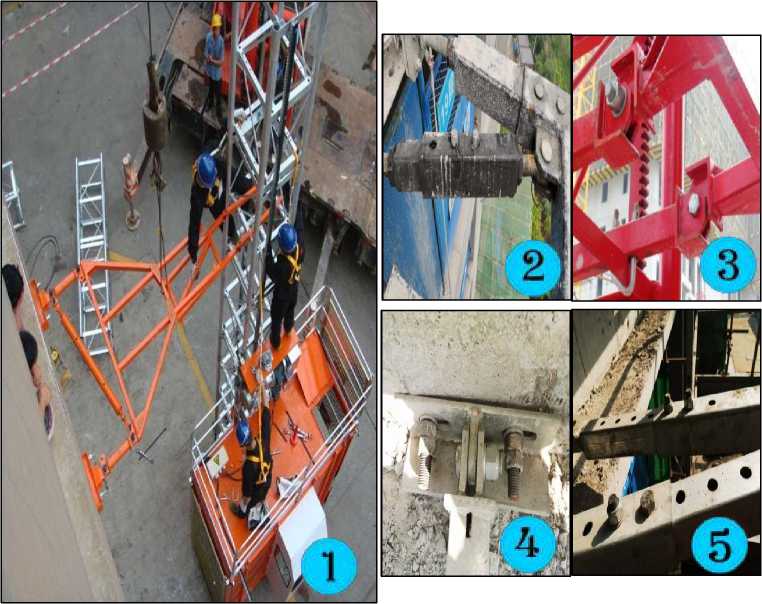

塔吊安装管控措施:关键控制措施:塔式起重机安装方案、塔式起重机基础验收记录、特种作业人员核验、 顶升系统、塔吊安装高度、安装单位自检、第三方检测机构检测、联合验收、建筑起重机械使用登记。重要控制 措施:塔式起重机基础施工方案、向当地行政主管部门进行安装告知,具体资料应符合属地要求、起重臂、顶升 横梁与踏步、塔式起重机顶升过程应保持平衡、回转下支撑与套架连接、回转下支撑与塔身标准节连接、塔式起 重机与周围建筑物、塔式、起重机之间应保持安全距离、塔式起重机安装、顶升过程中,出现异常情况立即停止 操作、不能连续安装完毕的,所有连接件应稳固连接。一般控制措施:营业执照、资质证书、安全生产许可证、 租赁合同、安装合同、安全生产协议、塔式起重机安装事故应急预案、群塔施工方案、隐蔽工程验收记录、混凝 土强度报告、特种设备制造许可证、产品合格证、设备产权备案证、监理到场监督、是否与备案告知塔式起重机 一致、塔式起重机进场验收、起重设备检查、设置安全区域、安拆单位项目负责人、技术负责人、安全负责人和 机械管理人员核验、上述人员数量应与方案(备案)一致、安装单位组织作业人员进行安全技术交底、施工单位 应对相关人员进行安全技术交底、天气状况、旁站监督、辅助起重设备、塔式起重机构配件组装顺序与安装方案 一致、平衡臂。
塔吊拆除管控措施:关键控制措施:塔式起重机拆除方案、特种作业人员核验、顶升系统、降节。重要控制 措施:顶升横梁与踏步、塔式起重机降节过程应保持平衡、回转下支撑与套架连接、回转下支撑与塔身标准节连 接、塔式起重机与周围建筑物、塔式起重机之间应保持安全距离、塔式起重机拆除过程中,出现异常情况立即停 止操作、不能连续拆除完毕的,所有连接件应稳固连接。一般控制措施:营业执照、资质证书、安全生产许可证、 安拆合同、安全生产协议、塔式起重机拆除事故应急预案、安拆告知、监理到场监督、起重设备检查、设置安全 区域、安拆单位项目负责人、安全负责人和机械管理人员核验、上述人员数量应与方案(备案)一致、安拆单位 组织作业人员进行安全技术交底、施工单位应对相关人员进行安全技术交底、天气状况、设备检查、旁站监督、 辅助起重设备、拆除顺序、附墙拆除、平衡臂、起重臂。
塔吊顶升、附着管控措施:关键控制措施:顶升、附着方案、特种作业人员核验、顶升系统、塔式起重机实 际安装高度应符合方案要求且不得超过最大自由高度、塔式起重机顶升加节验收。重要控制措施:顶升横梁与踏 步、塔式起重机顶升过程应保持平衡、回转下支撑与套架连接、回转下支撑与塔身标准节连接、塔式起重机与周 围建筑物、塔式起重机之间应保持安全距离、塔式起重机顶升过程中,出现异常情况立即停止操作、不能连续顶 升完毕的,所有连接件应稳固连接。一般控制措施:作业申请、检查、附着点验收、人员证件、附墙原厂证明文 件、监理到场监督、塔式起重机构件进场验收、设置安全区域、安拆单位项目负责人、技术负责人、安全负责人 和机械管理人员核验、上述人员数量应与方案(备案)一致、安装单位组织作业人员进行安全技术交底、施工单 位应对相关人员进行安全技术交底、天气状况、设备检查、旁站监督、附墙架结构应使用原厂配件,其安全性能 应符合要求、附墙间距、拉杆角度符合方案要求、附着框连接、垂直度。
其他管控措施及要求:
严格落实安全生产“六严禁”管理要求:
(1)严禁使用未经检测和验收合格的机械设备现场大型机械设备必须经有相应资质的检验检测机构监督检 验合格,并经相关方验收合格后方可投入使用。
(2)严禁使用超过规定使用年限的机械设备。
(3)严禁使用安全保护装置缺失或失效的机械设备。
(4)严禁使用国家明令淘汰或已经报废的机械设备。
(5)严禁使用无备案使用登记的特种设备。对于纳入特种设备目录,在房屋建筑工程和市政工程施工现场 安装、拆卸、使用的机械设备,应办理使用登记,登记标志置于或者附着于该设备的显著位置,未经办理使用登 记的机械设备严禁使用。
(6)严禁使用无出厂许可和产品合格证书的机械设备。

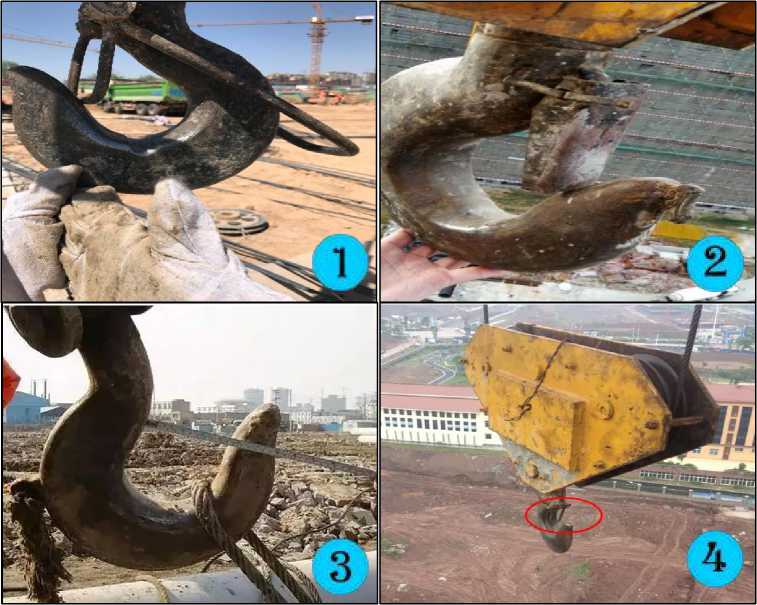

3.起重吊装
关键控制措施:设备验收及检查、人员资质及培训、旁站监督、作业审批、旁站监护。重要控制措施:起重 吊装作业分级管控、安全交底、应急处置。一般控制措施:起重吊装作业管理制度、操作规程、组织风险辨识、 是否涉及起重吊装作业、起重吊装工艺、吊物类型及重量、料具选择与使用、作业环境安全、应急处置措施、编 制专项施工方案、明确人员职责、环境检查、料具检查、作业区域封闭警示、个体防护、作业通知、挂钩、起钩、 转臂、落钩、设备复位、工完场清、清理现场、结束吊装、应急救援设备设施、现场急救。
其他管控措施及要求
落实超过一定规模起重吊装作业提级管理:一级起重吊装作业实施前,由责任工程师提出作业申请,经项目 总工、安全总监、生产经理初次审核,项目经理二次审核后,报项目直接上级机构安全总监审批签字后方可作业。 吊装作业期间,项目直接上级机构应安排专人现场督导。一级起重吊装作业:(1)超重、超长、超大构件吊装 作业:单件构件重量≥50T的高空吊装安装作业、单件构件长度≥20米的高空吊装安装作业、单件片状结构面积 ≥20平米的高空吊装安装作业;(2)采用非常规起重设备、方法的吊装作业:2台及以上起重设备或设施抬吊 作业、起重量≥100kN及以上土法吊装作业、各种结构体系的提升或顶升施工作业。注:除上列情况以外,其余 起重吊装作业均为二级起重吊装作业。
4.动火作业
关键控制措施:教育培训、作业交底、安全防护及应急设施、作业审批、现场人员要求、现场交底、个体防 护。重要控制措施:动火作业分级管控、安全警示、开工前安全检查、安全警示、作业通知、作业变更、作业暂 停和中止、现场恢复、清理火源、清理现场、应急处置。一般控制措施:动火作业管理制度、操作规程、组织风 险辨识、是否涉及动火作业、是否存在有害物质、是否存在危险作业、安全检查、应急处置措施、制定作业方案、 明确人员职责、作业执行、结束动火、应急救援设备设施、现场急救。
其他管控措施及要求
消防安全管理“零容忍”:1.建筑构件的燃烧性能等级不符合要求;2.未设置疏散通道、安全出口或被堵塞; 3.未接通市政给水管网或未设置消火栓泵且未做到一用一备;4.未设置室外、室内临时消防给水系统或设置不满 足规范要求;5现场动火作业未履行作业审批,电焊、气割作业人员无有效证件,动火作业无专人全程看护;6. 动火作业点位与可燃材料堆场防火间距不足或无有效防火隔离;7.无天然采光的作业场所、疏散通道无应急照明; 8.工人宿舍区未使用安全电压,电动车等充电设备无集中安全充电区域;9.人员宿舍、集中办公区域、食堂、库 房、现场可燃材料堆场等重点防火部位消防设施设备配备不足或失效;10.施工现场使用明火取暖。

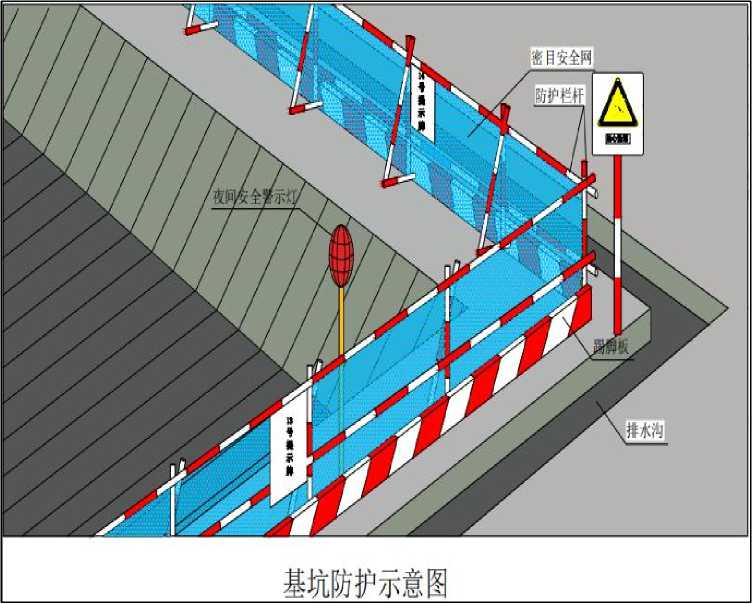

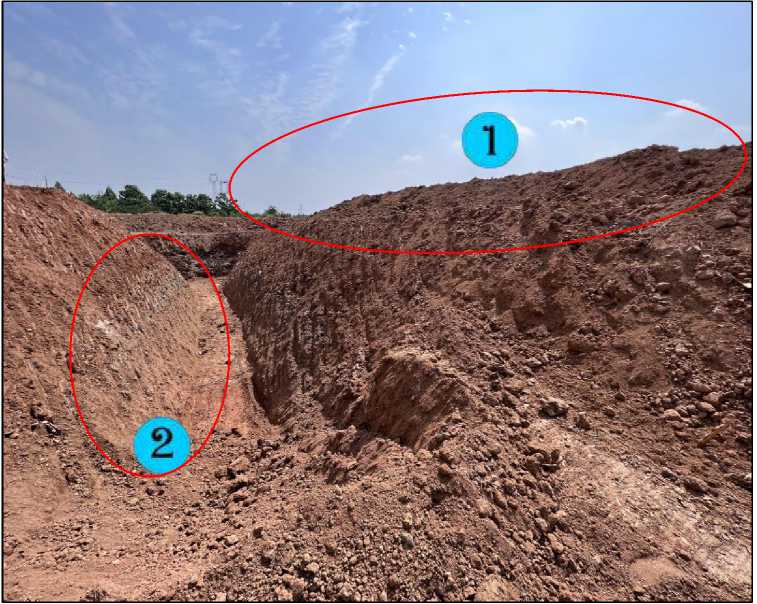

5.管沟槽开挖
关键控制措施:建立作业台账、专项方案编制、作业审批、作业监护。重要控制措施:风险分级、安全交底、 现场准备、施工管理、开挖后管控、应急处置与救援。一般控制措施:是否存在沟槽开挖作业、风险因素识别、 制定管控措施、发布清单并交底、作业环境调查、周边环境监测、开挖后恢复、资料归档、应急准备、应急演练、 事后恢复。
其他管控措施及要求
管沟开挖作业提级管理:管沟开挖实施动土令制度,针对一级动土作业,由责任工程师提出动土申请,经项 目总工、安全总监、生产经理初次审核,项目经理二次审核后,报项目直接上级机构总工审批签字后方可作业。 一级动土范围:开挖深度超过5m(含 5m)的基坑(槽)。二级动土范围:(1)开挖深度超过 3m(含 3m)的 基坑(槽);(2)开挖深度虽未超过 3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑、构筑物安 全的基坑(槽)。注:除一级、二级动土以外的,开挖深度大于1.5m(含 1.5m)的基坑(槽),均为三级动土。
五、安全生产“六不用”管理规定:
1.不用年龄超过规定要求的人员
施工现场不得录用男性超过60周岁、女性超过50周岁的作业人员,因特殊情况确需安排或使用超龄作业人 员的,项目应当对超龄人员健康证明(健康证明有效期为1年)进行核验,并根据项目具体情况合理安排工作岗 位。项目不得安排或使用男性55周岁以上、女性45周岁以上的作业人员进入施工现场从事高空、特别繁重体力 劳动等高危险性、高风险性工作。
2.不用未体检或体检不合格的人员
现场作业人员必须体检合格,严禁有心脏病、高血压、低血糖、癫痫病、恐高症等症状的人员从事高处作业。
3.不用未持证上岗的特种作业人员
施工现场特种作业人员必须经专门的安全技术培训并考核合格,取得特种作业操作证后,方可上岗作业。
4.不用未经教育培训且考核合格的人员
5.不用未经安全技术交底的人员
6.不用未正确佩戴和使用安全防护用品的人员
六、行为安全“七步法”:
1.岗前安全一分钟
管理内容:合理安排并随时掌握施工进度计划及劳动力组织计划,精准辨识各工序、工艺施工安全风险并制 定针对性防范措施,并告知所有施工作业人员。
2.自我安全两不误
管理内容:检查自身劳动保护用品是否正确使用;为作业人员提供合格的劳动保护用品,并做好使用交底; 监督劳动防护用品使用是否正确、作业流程是否合理、安全操作规程是否落实等。
3.他人安全一提醒
管理内容:检查自身是否存在违章行为,并在现场进行巡视时,制止和纠正违章指挥、强令冒险作业、违反 操作规程的行为。
4.环境安全两步走
管理内容:施工作业前,对作业环境、安全防护设施状态、劳动防护用品配备、作业人员资格等情况进行确 认,发现隐患及时消除。
5.合理建议一奖励
管理内容:对作业人员举报、建议内容进行核实确认并实施奖励,对合理建议予以采纳,对举报问题予以整 改;举报安全决策混乱、安全检查流于形式、安全投入缺斤短两、瞒报谎报安全事故等体现安全责任意识不牢行 为,对企业安全发展提出合理建议。
6.应急得当两迅速
管理内容:发生险情、事故等,迅速按要求上报;迅速启动应急预案,开展应急救援。
7.工完场清一扫除
管理内容:每日组织核查材料堆放场地、施工作业场地,做到日扫日清。
七、防高处坠落“十二条铁律”
1、高处作业施工前,作业人员必须进行安全教育、针对性安全技术交底。
2.高处作业人员必须正确佩戴使用安全帽、安全带、防坠器等安全防护用品、用具;钢结构、幕墙施工等跨 越行走时必须使用双吊钩安全带;严禁在未固定、无防护的构件及安装中的管道上作业或行走。
3脚手架搭设、特种设备安拆人员必须持有效的特种作业人员操作证上岗。
4.高处作业必须合理布设安全带挂设位置,确保安全带吊钩能够系挂在牢固可靠的挂点或安全绳上,并“高 挂低用”。
5.坠落高度基准面 2米及以上临边作业时,必须在临空一侧设置防护栏杆,并应采用密目式安全立网或工具 式栏板封闭。禁止无可靠立足点、未系挂安全带进行打凿、拆除、临边砌筑抹灰及清理作业。
6.屋面周边必须设置防护栏杆,其中,当坡度大于 1: 2.2时,必须在屋檐边设置不低于1.5m 高的防护栏杆, 并采用密目式安全立网全封闭
7.电梯井 (管道井) 竖向洞口必须安装高度不低于 1.5米防护门,并应设置挡脚板;电梯井内每隔10米且 不大于2层必须设置一道水平安全网防护。
8.各类垂直运输接料平台口必须设置高度不低于1.8 米的楼层防护门,并应设置防外开装置。
9.安装钢柱或钢结构时,必须使用梯子或其他登高设施;钢柱或钢结构接高作业时,必须设置操作平台,操 作平台防护栏杆高度不应小于 1.2 米;禁止非载人车辆或设备违规载人进行高处作业。
10.脚手架作业层必须设置防护栏杆并满铺脚手板和挡脚板;脚手架内立杆与建筑物距离应不大于 15cm, 否则应采取封闭防护措施; 悬挑式、附着式升降脚手架爬模及翻模平台底层必须采取硬质封闭措施。
11.现场防护设施拆除作业、脚手架拆除作业、起重机械安装、顶升及拆除作业,必须经危险作业审批后方可 实施。
12.六级及以上强风、浓雾、沙尘暴、雨雪天气、37度以上高温天气或夜间照明不佳时必须停止露天攀登或 悬空高处作业。
第一条:
第二章、施工用电

EE OOgN'

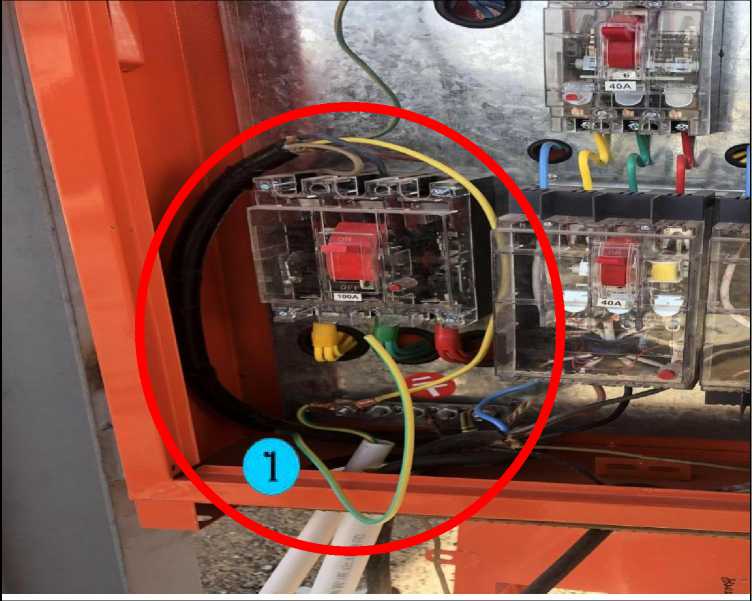

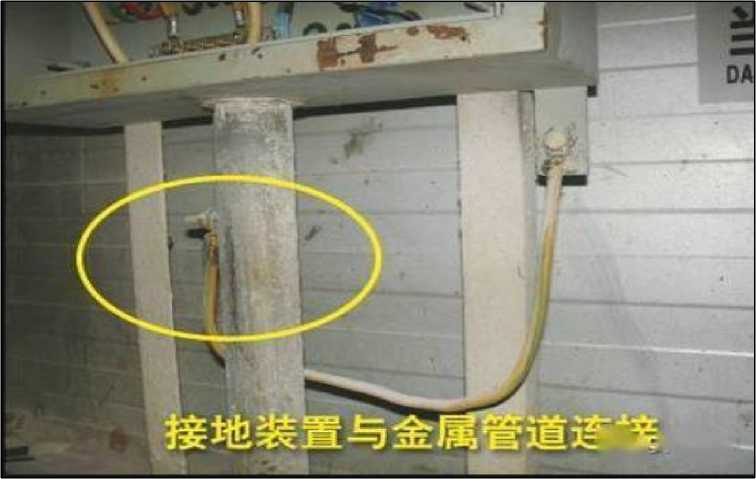

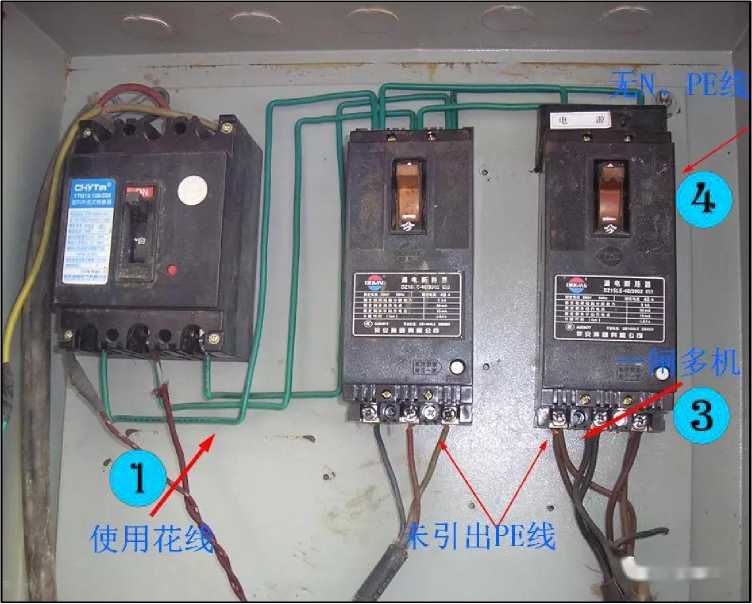

隐患内容:1.利用输送可燃液体、可燃气体或爆炸性气 整改措施:立即停止使用,拆除不合格的基地保护导体。
体的金属管道作为电气设备的接地保护导体(PE)。
伤害类型:火灾、爆炸。
处理措施:属于一般安全隐患,需要立即组织整改。
管控措施:1.保护零线必须采用绝缘导线。配电装置和 电动机械相连接的PE线应为截面不小于2.5m m2的绝缘 多股铜线。手持式电动工具的PE线应为截面不小于1.5m 面的绝缘多股铜线。2.每一接地装置的接地线应采用2 根及以上导体,在不同点与接地体做电气连接。
3.不得采用铝导体做接地体或地下接地线。垂直接地体 宜采用角钢、钢管或光面圆钢,不得采用螺纹钢。

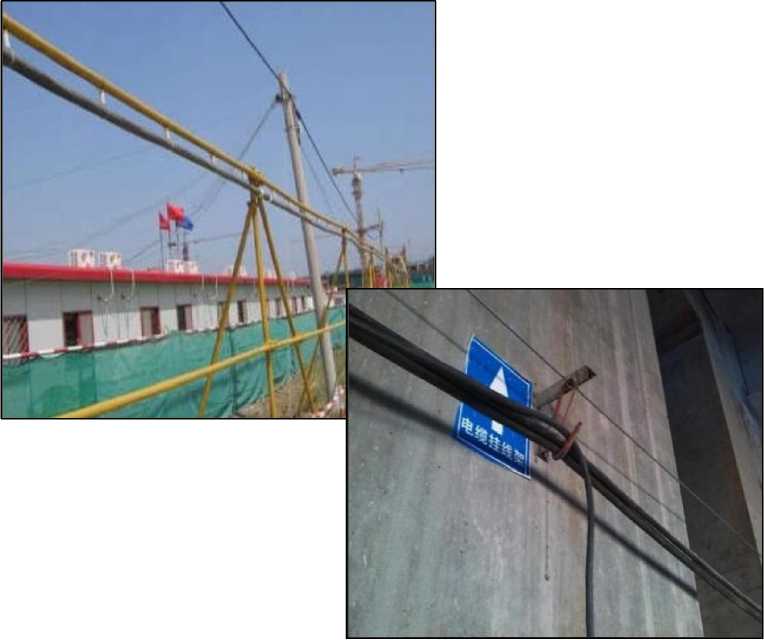

第二条:

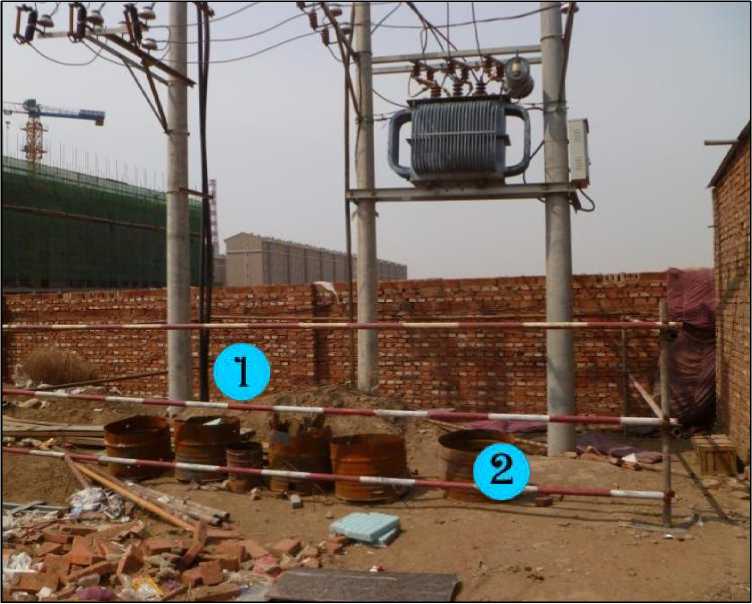

隐患内容:1.变压器未进行隔离防护;2.高压线路下违 规堆放杂物。
伤害类型:触电。
处理措施:属于一般安全隐患,需要立即组织整改。

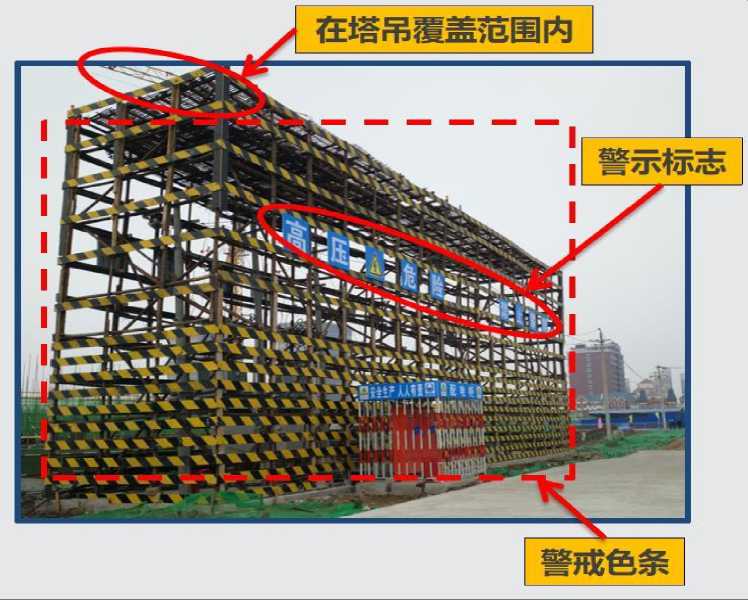

整改措施:1.搭设变压器防护棚,进行水平和垂直隔离 防护(塔吊覆盖范围内);2.清除周边,严禁堆放材料 及杂物;3.防护棚上挂设警示标志。
管控措施:1.加强外电危害类教育;2.进场初对外电安全 进行全面排查,加强日常管理;3.编制外电防护方案, 组织开展安全交底;4.防护搭设完成后组织联合验收; 5.进场初立即和供电部门明确防护和管理责任单位;6. 加强搭设过程中的管理。
第三条:

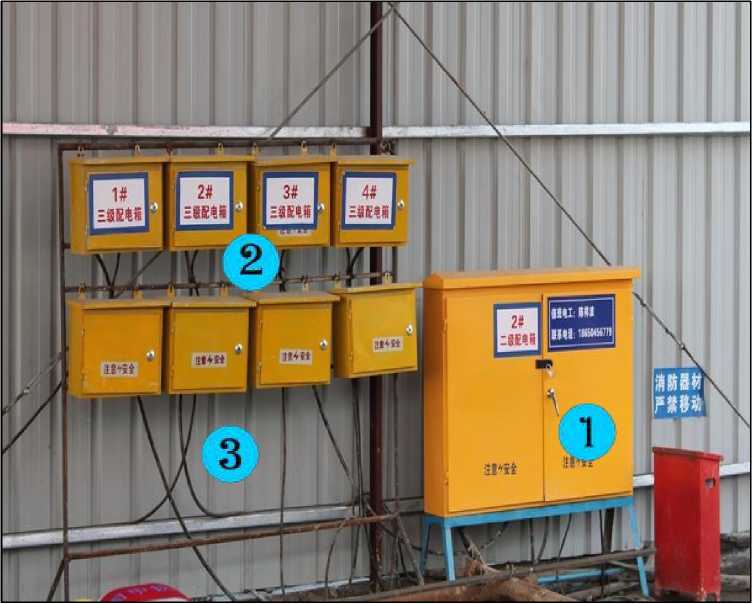

隐患内容:1.违规使用非标电缆;2.未接保护零线;3. 一闸多接;4.配电箱无工作零线和保护零线接线柱。 伤害类型:触电。
处理措施:属于一般安全隐患,需要立即组织整改

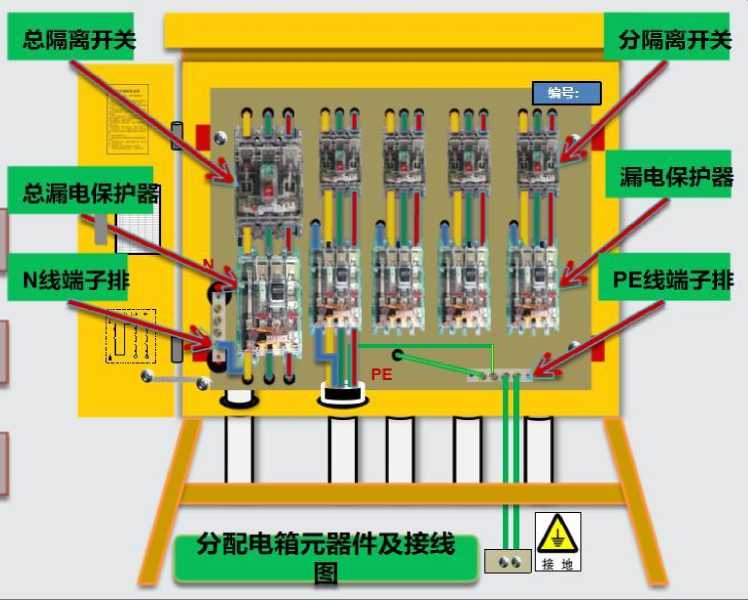

整改措施:1.工作零线接N线端子排,保护零线接PE线 端子排,且进线出线整齐;2.配电箱进行入场验收,隔 离开关和漏保外壳应透明外壳,能够见到明显分断点, 且配电箱“两标”完整;3.线路开关处张贴线路控制说 明标志,4.闸箱门上应粘贴配电图和电工日巡查记录。
管控措施:1.要求现场配备持特种作业人员证书的专业 电工;2.明确配电箱采购标准并进行进场验收;3.临电施 工前,进行专项交底;4.加强过程中临电巡检;5.临电系 统使用前组织开展联合验收。

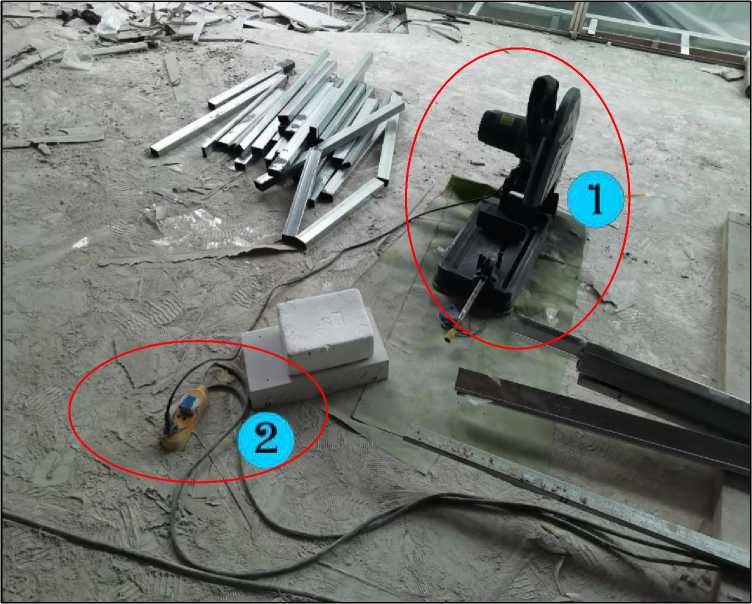

第四条:
隐患内容:1.加工区分配箱安装距离较低;2.加工区固 定的用电设备开关箱设置过于集中,距离用电设备距离 较远;3.电缆未穿管防护。
伤害类型:触电。
处理措施:属于一般安全隐患,需要立即组织整改

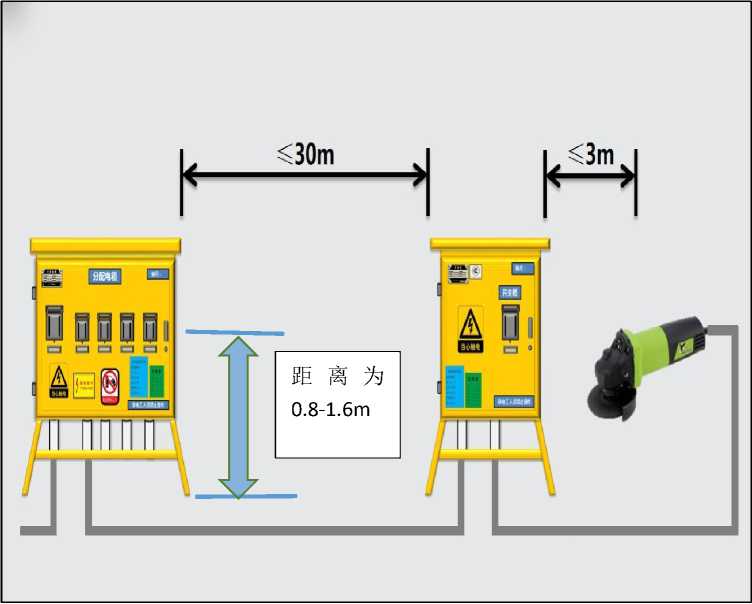

整改措施:1.移动式配电箱、开关箱应装设在坚固、稳定的支架上。 其中心点与地面的垂直距离为0.8~1.6m。配电箱支架应用L40*4*4角 钢焊制;2.总配电箱应设在靠近电源的区域,分配电箱应设在用电设 备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m, 开关箱与其控制的固定式用电设备水面距离不宜超过3m;3.外露供电 线缆应使用套管进行防护。
管控措施:1.强化临电组织设计,要具有指导性和可操 作性;2.加工区设计期间各部门充分考虑设备及用电安 全;3.加工区临电系统使用前组织开展联合验收。
第五条:

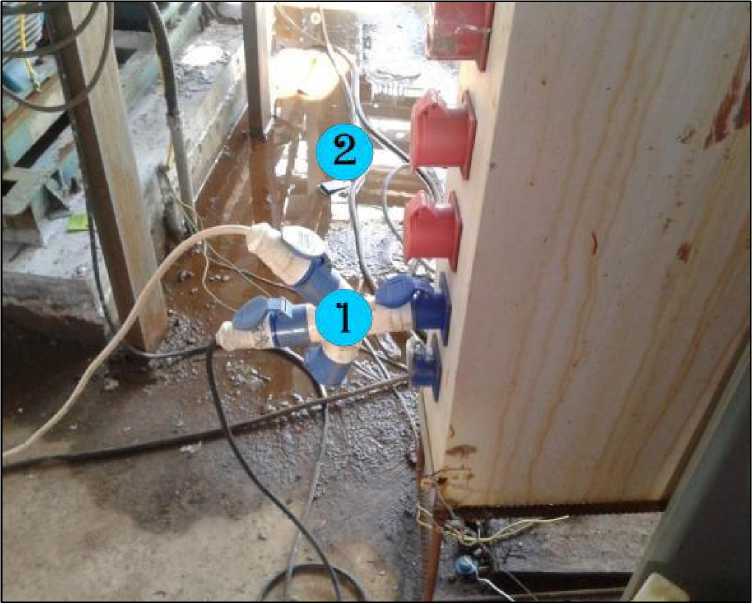

隐患内容:1.工业插座上使用三插插头;2.供电线缆拖 地,并泡在水中。
伤害类型:触电。
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.分配箱上每个独立的插座只能接一个开关 箱,开关箱上每个独立的插座只能接一个用电设备;2. 外露供电线缆应架设使用,不能架设的应使用套管进行 防护。
管控措施:1.加强对电工作业人员的安全教育和安全交 底;2.管理人员加强日常巡视检查,项目部每周应定期 开展临时用电专项检查;3.强化临电系统使用前的联合 验收。
第六条:

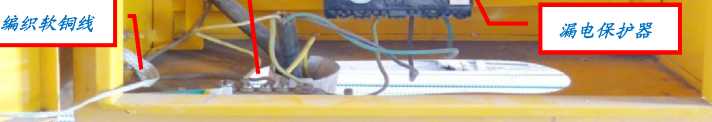

隐患内容:1.PE线作假。
伤害类型:触电。
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.现场临时供电系统必须是TN-S保护系统, 供电线缆必须具备黄绿色保护零线并与配电箱保护零线 接线柱做电气连接。
管控措施:1.加强对电工作业人员的安全教育和安全交 底;2.管理人员加强日常巡视检查,项目部每周应定期 开展临时用电专项检查;3.强化临电系统使用前的联合 验收。
第七条:

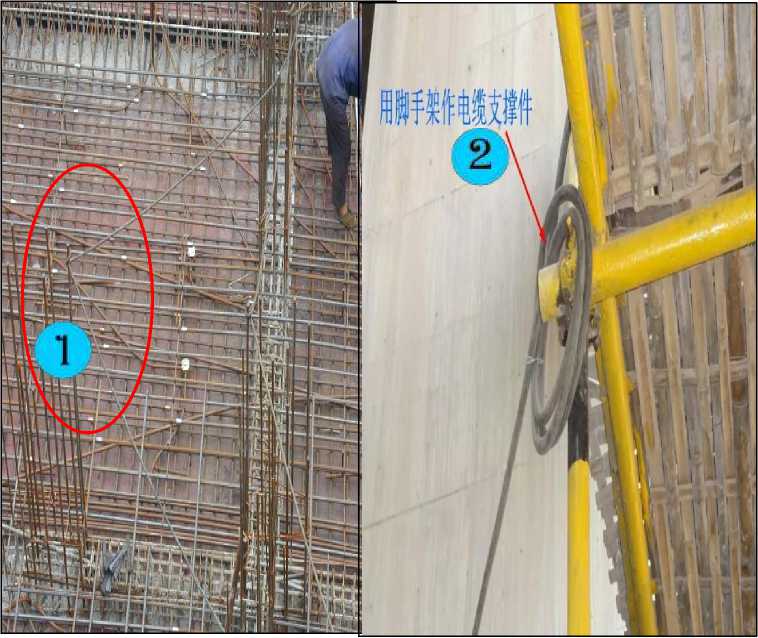

隐患内容:1.电缆直接架设在钢筋上;2.用脚手架做电 缆支撑件。
伤害类型:触电。
整改措施:1.架空电缆应沿电杆、支架或墙壁敷设,并 采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距 应保证电缆能承受自重所带来的荷载,但沿墙敷设时最 大弧垂距地不得小于2.0m。2.在建工程内的电缆线路必 须采用电缆埋地引入,严禁穿越脚手管引入。电缆水平 敷设宜沿墙或门口刚性固定,最大弧垂距地不得小于
处理措施:属于一般安全隐患,需要立即组织整改
2.0m。
管控措施:1.加强对电工作业人员的安全教育和安全交 底;2.强化临电系统使用前的联合验收。
第八条:

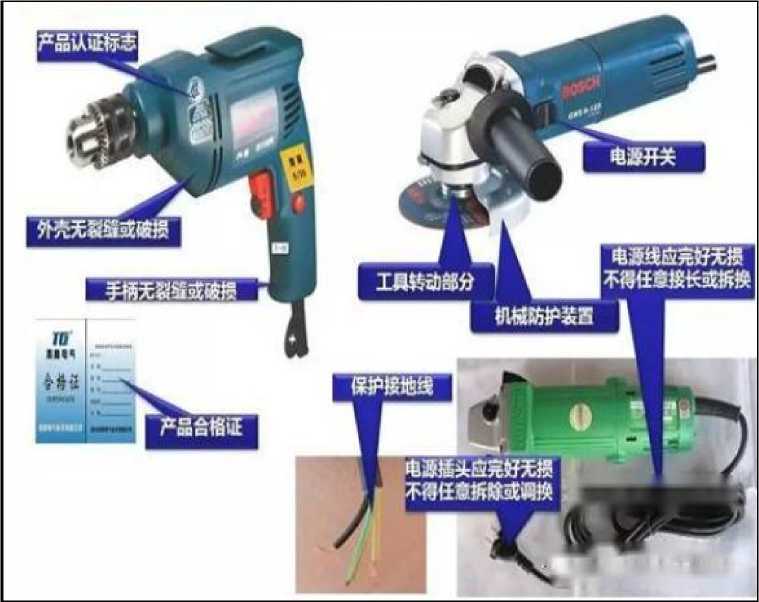

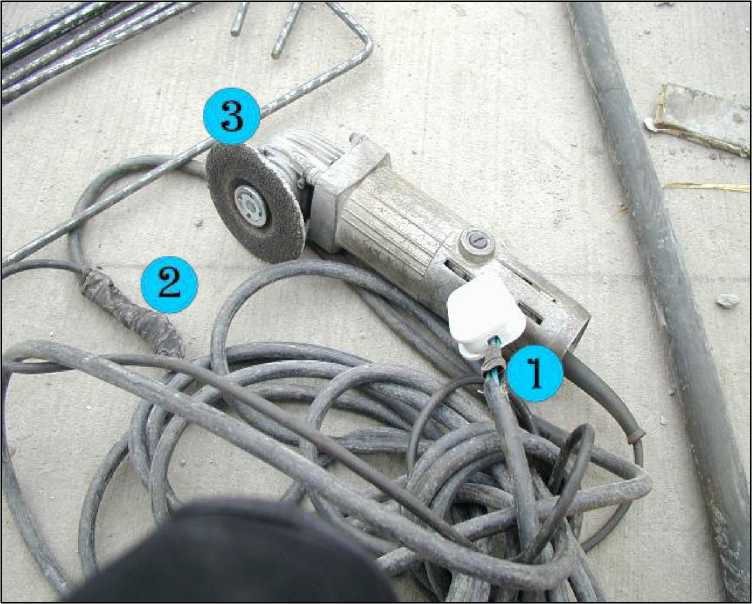

隐患内容:1.手持电动工具电源线为两芯线缺少保护接 零线;2.电源线任意接长,接头未做防水处理;3.缺少 防护罩。
伤害类型:触电、机械伤害。
处理措施:属于一般安全隐患,需要立即组织整改

整改措施:1.金属外壳手持电动工具必须使用三芯线, 金属外壳必须接保护零线;2.手持电动工具电源线不得 任意接长或调换;3.手持电动工具必须加装防护罩。

管控措施:1.做好作业人员进场后的三级安全教育,加 强对手持电动工具操作人员的安全教育和安全交底,手 持电动工具的操作规程必须纳入安全交底内容中。2.严 格落实早安会制度,在早安会期间班组长应对手持电动 工具的安全使用着重进行宣教和警示。

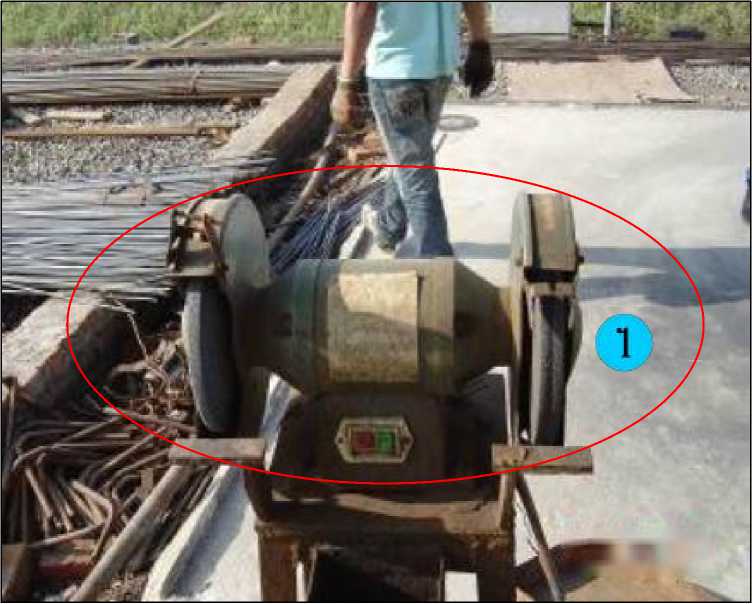

第九条:

第三章、脚手架及支模架体

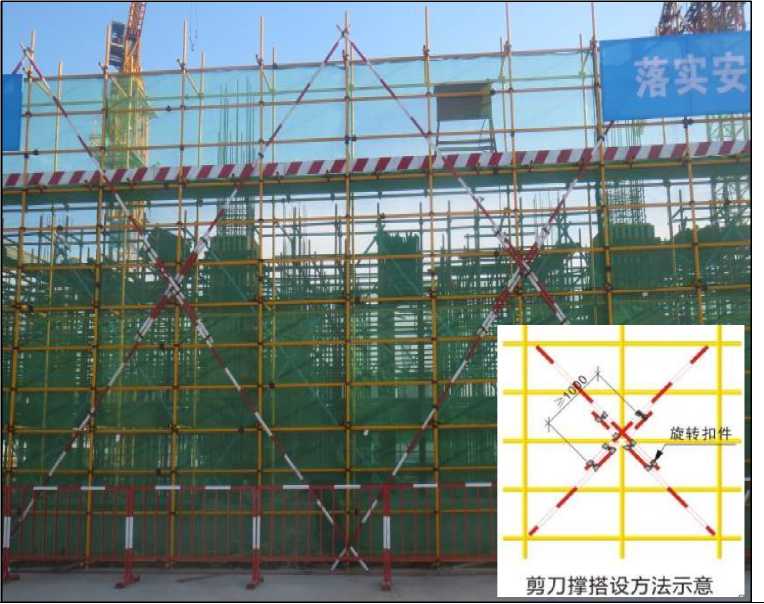

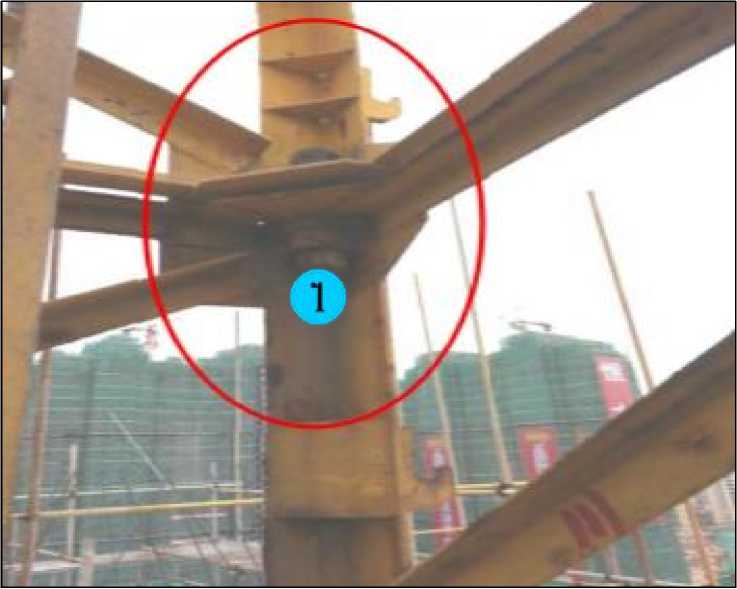

隐患内容:1.剪刀撑未连续设置,剪刀撑角度不符合要 求;2.剪刀撑搭接长度不足1米。
伤害类型:脚手架坍塌
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.剪刀撑按照外架进度随立杆、水平杆等同

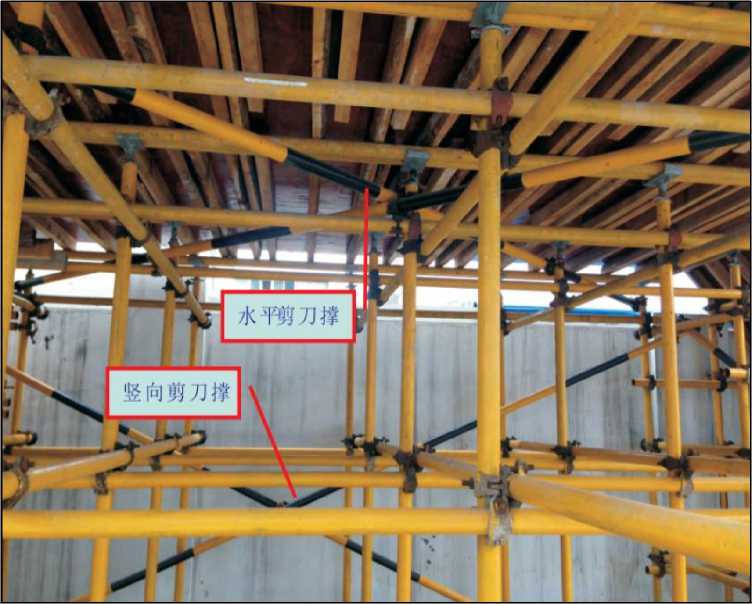

步搭设;2.剪刀撑斜杆搭接长度≥1m,旋转扣件≥3个, 剪刀撑搭设角度应为45°~60°。
管控措施:1.剪刀撑搭设提前与跨距步距模数做好匹配; 2.剪刀撑应随架体同步搭设,自底部排布确保横向到边 纵向到顶;3.脚手架搭设过程应加强监管及时纠偏,逐 层验收,非房建类项目脚手架应每6步至少验收一次。

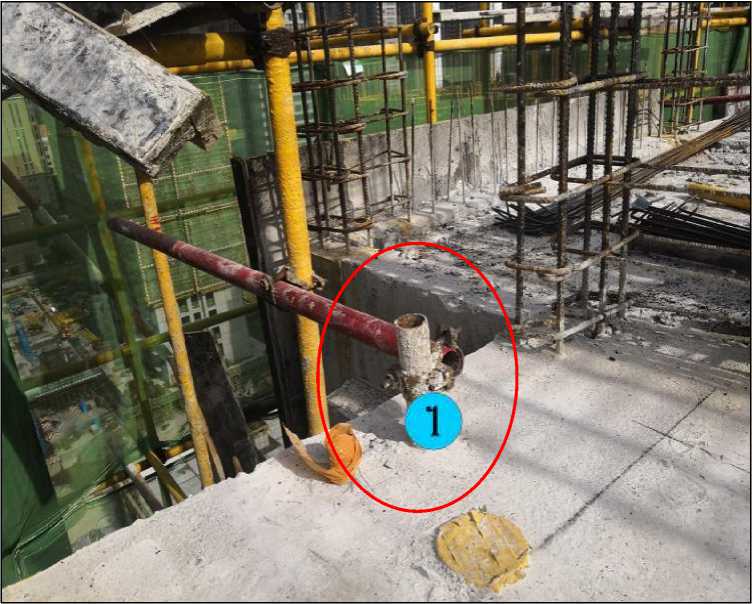

第十条:

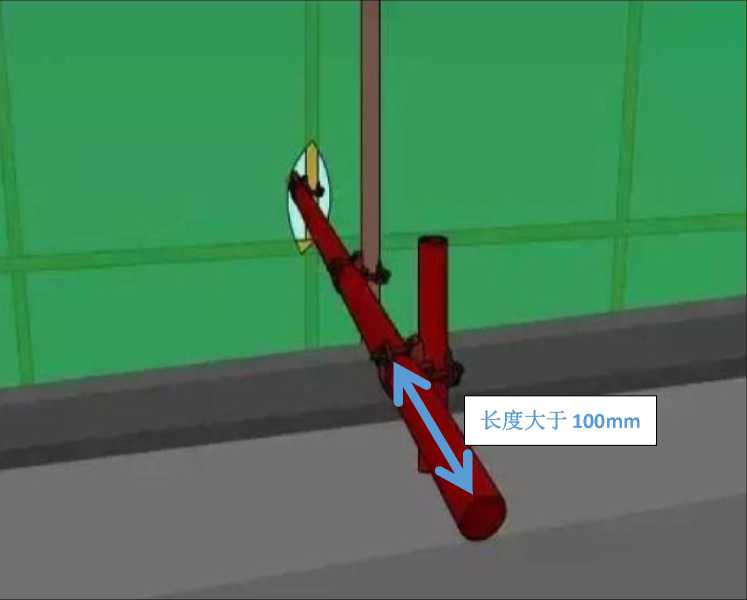

隐患内容:1.连墙件预留端不足100mm。
伤害类型:脚手架坍塌
长度大于100mm
整改措施:1.连墙件预留端长度必须大于100mm。
处理措施:属于一般安全隐患,需要立即组织整改 管控措施:1.加强施工方案交底;2.每次连墙件搭设完成 后应组织开展验收,验收合格后方可进行下一步搭设施 工。
第十一条:

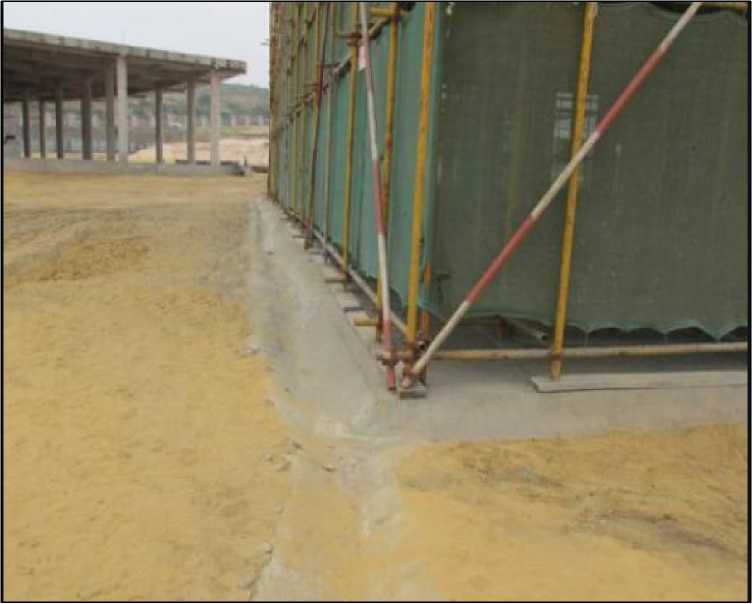

隐患内容:1.垫板长度过短;2.脚手架基础未处理,周 边无排水措施。
伤害类型:脚手架坍塌
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.脚手架地基应坚实、平整;2.土层场地应有 排水措施,不应有积水;非硬质场地立杆应加设满足承 载力要求的垫板,垫板厚度不小于50mm,垫板长度应大 于2跨。
管控措施:1.加强施工方案交底;2.脚手架搭设前硬组织 进行安全条件验收,搭设期间验收频次不大于6步。
第十二条:

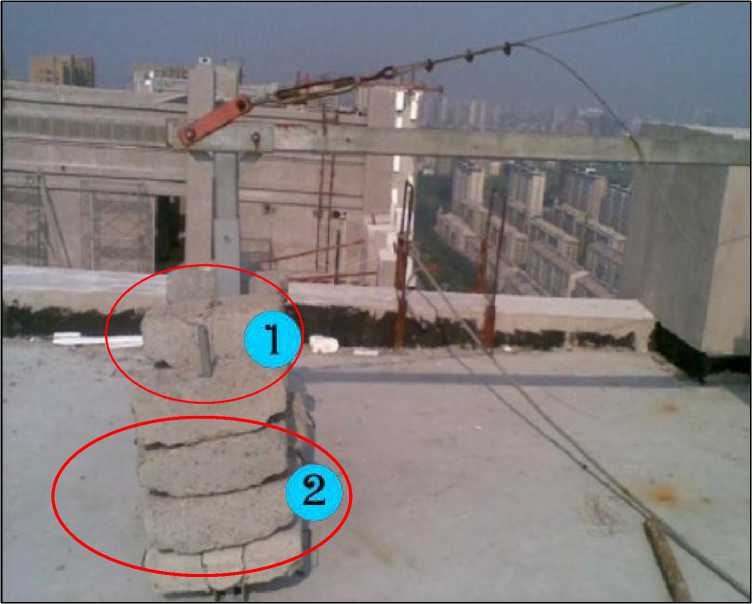

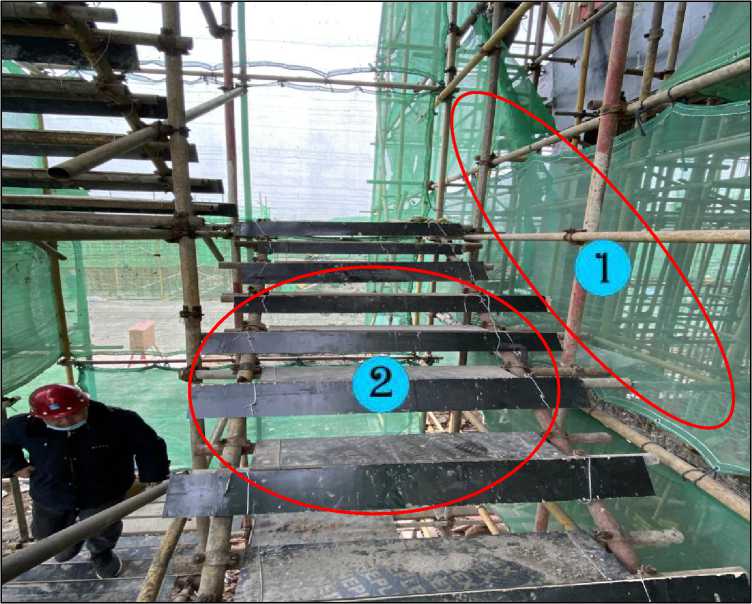

隐患内容:1.存在探头板;2.脚手板未满铺。
伤害类型:高处坠落
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.脚手板的铺设应采用对接平铺或搭接铺设。 脚手板对接平铺时,接头处必须设两根横向水平杆,脚 手板外伸长应取130~150mm,两块脚手板外伸长度的 和不应大于300mm;脚手板搭接铺设时,接头必须支在 横向水平杆上,搭接长度不应小于200mm,其伸出横向 水平杆的长度不应小于100mm。脚手板铺设时严禁出现 探头板,脚手板端头应用φ4mm镀锌铁丝固定在小横杆 上。
管控措施:1.加强施工方案交底;2.脚手架作业层搭设完 成后应组织,验收合格后方可投入使用;3.项目管理人 员加强日常巡视检查。
第十三条:
隐患内容:1.作业层无防护栏杆;2.作业脚手架上悬挂 起重设备(手动葫芦);3.立杆高度不够。
伤害类型:高处坠落、坍塌
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第56条,属于 三级安全隐患,处罚项目部1万元。
整改措施:1.作业层应搭设高度不小于1200mm高的防护 栏杆;2.严禁在作业脚手架上悬挂起重设备;3.立杆顶层 自由端长度应超过顶层作业平台大横杆1200mm以上, 并在自由端600mm加装一道大横杆作为护身杆,并在架 体外层设置密目式安全网封闭。
管控措施:1.加强施工方案交底;2.脚手架搭设完成后应 组织,验收合格后方可投入使用;3.项目管理人员加强 日常巡视检查。
第十四条:

隐患内容:1.通道搭设不符合规范要求,无防护栏杆, 无挡脚板;2.踏步设置不符合规范要求,无防滑条。
伤害类型:高处坠落、坍塌
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.上下人员通道宽度为1000mm~1200mm,两 侧设置防护栏杆,高度为600mm和1200mm,防护栏杆底 部设置180mm高档脚板;2,踏步为每300mm设置一道, 每节踏步上固定50mm宽防滑条。
管控措施:1.加强施工方案交底;2.通道搭设完成后应组 织,验收合格后方可投入使用;3.项目管理人员加强日 常巡视检查。
第十五条:

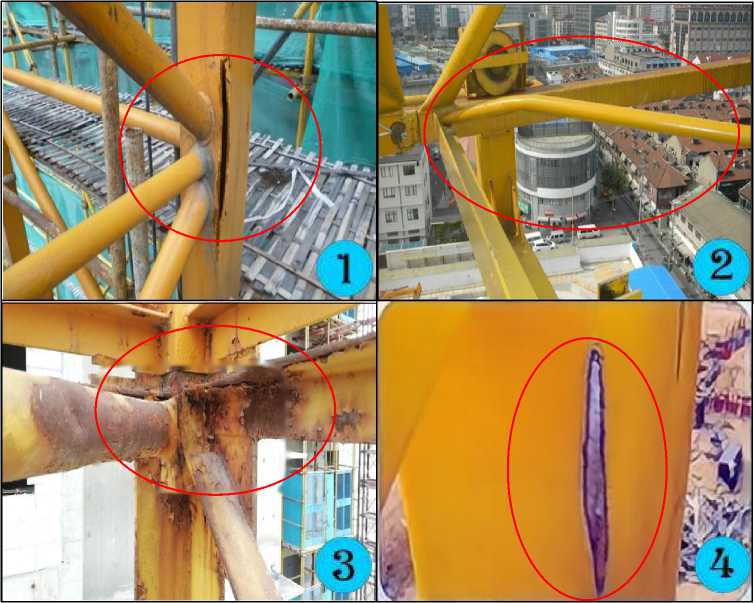

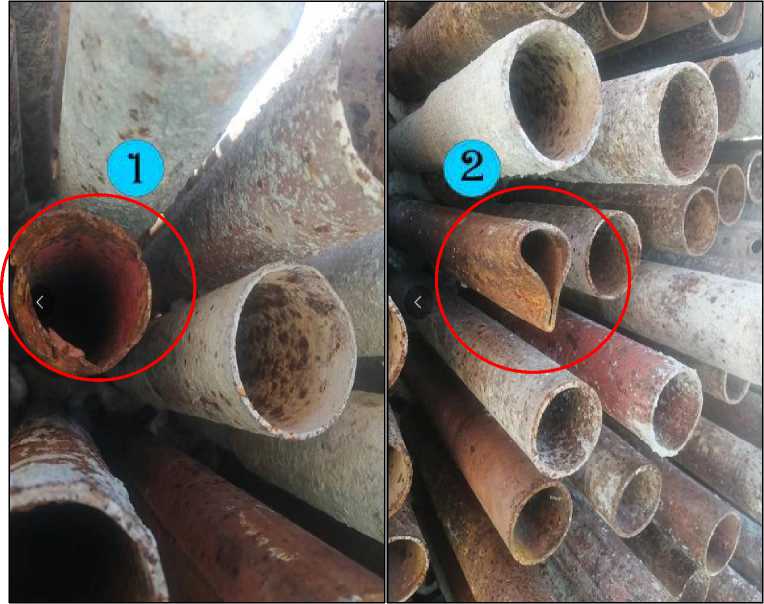

隐患内容:1.管材锈蚀严重、管壁厚度不符合要求;2. 管材严重变形。
伤害类型:坍塌
整改措施:1.脚手架钢管应使用Q235钢管,外形尺寸应 为Φ48.3×3.6mm壁厚。允许偏差管径±0.5mm,壁厚± 0.36mm;2.钢管表面应平直光滑,不应有裂缝、结疤、 分层、错位、硬弯、毛刺、压痕和深的划痕,应涂有防 锈漆;3.钢管外表面锈蚀深度≤0.18mm。
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第51条,属于 三级安全隐患,处罚项目部1万元。
管控措施:1.钢管材料进场后应立即组织联合验收,验 收合格后才能投入使用;2.项目管理人员加强日常巡视 检查。
第十六条:

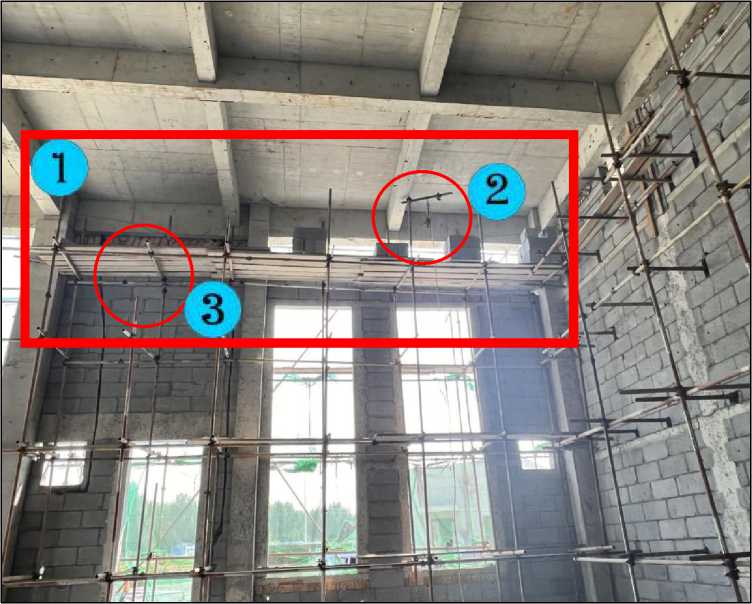

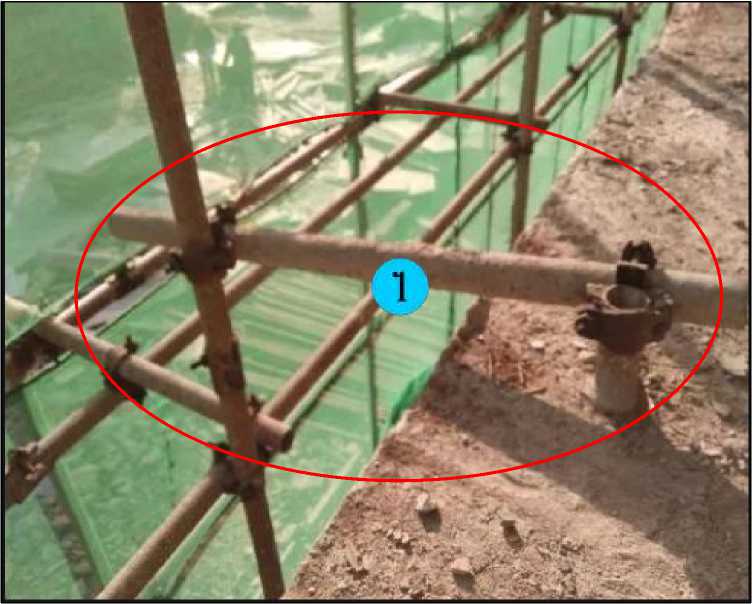

隐患内容:1.脚手架连墙拉结点与架体主节点距离过大。
伤害类型:坍塌
整改措施:1.脚手架连墙拉结点应靠近主节点设置,偏 离主节点的距离不应大于300mm。2.脚手架连墙拉结点 应从底层第一步纵向水平杆处开始设置,当该处设置有 困难时,应采用其他可靠措施固定。
处理措施:属于一般安全隐患,需要立即组织整改 管控措施:1.脚手架搭设期间每搭设6~8m高度后必须 组织开展一次检查验收;2.脚手架搭设期间项目管理人 员加强日常巡视检查。
第十七条:

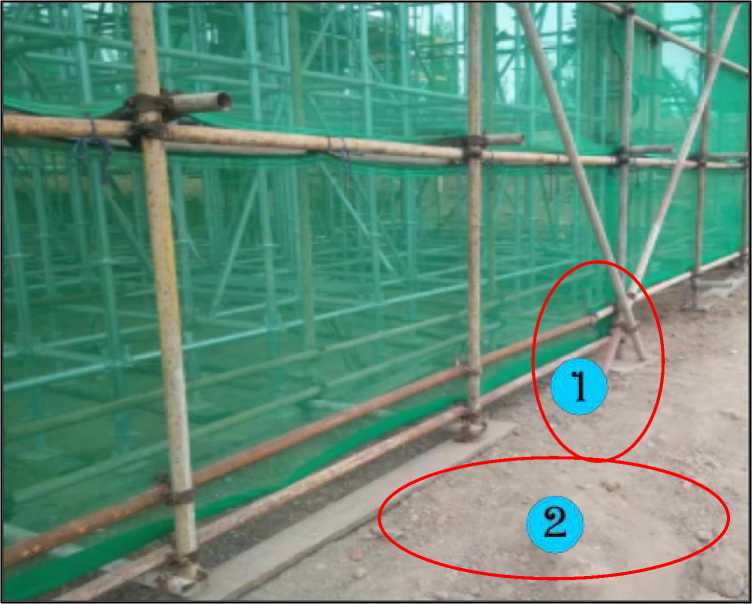

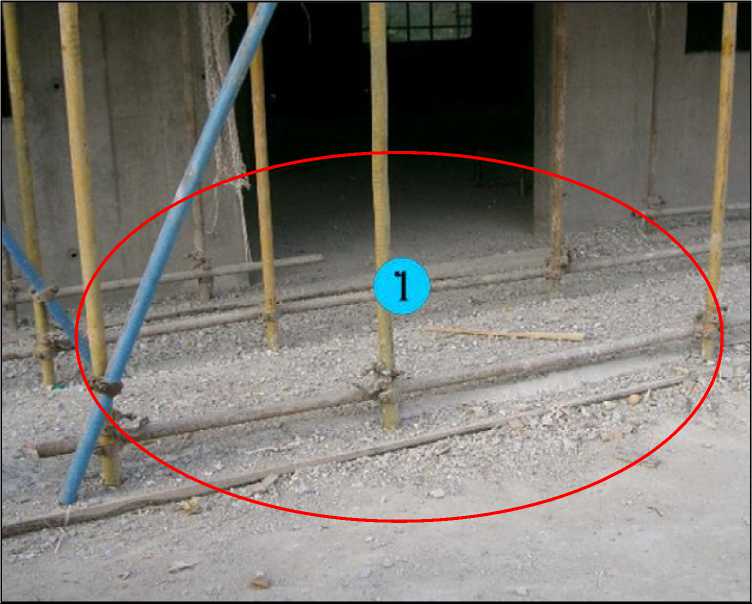

隐患内容:1.落地式脚手架缺少横向扫地杆。
伤害类型:坍塌
整改措施:1.脚手架必须设置纵、横向扫地杆。纵向扫 地杆应采用直角扣件固定在距钢管底端不大于200mm 处的立杆上。横向扫地杆应采用直角扣件固定在紧靠纵 向扫地杆下方的立杆上。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.加强脚手架搭设方案交底工作;2.脚手架搭 设期间项目管理人员加强日常巡视检查。
第十八条:

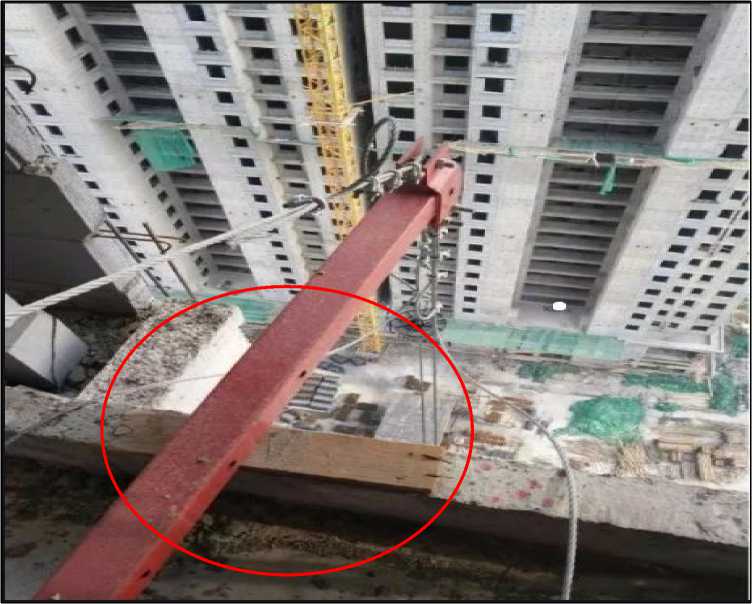

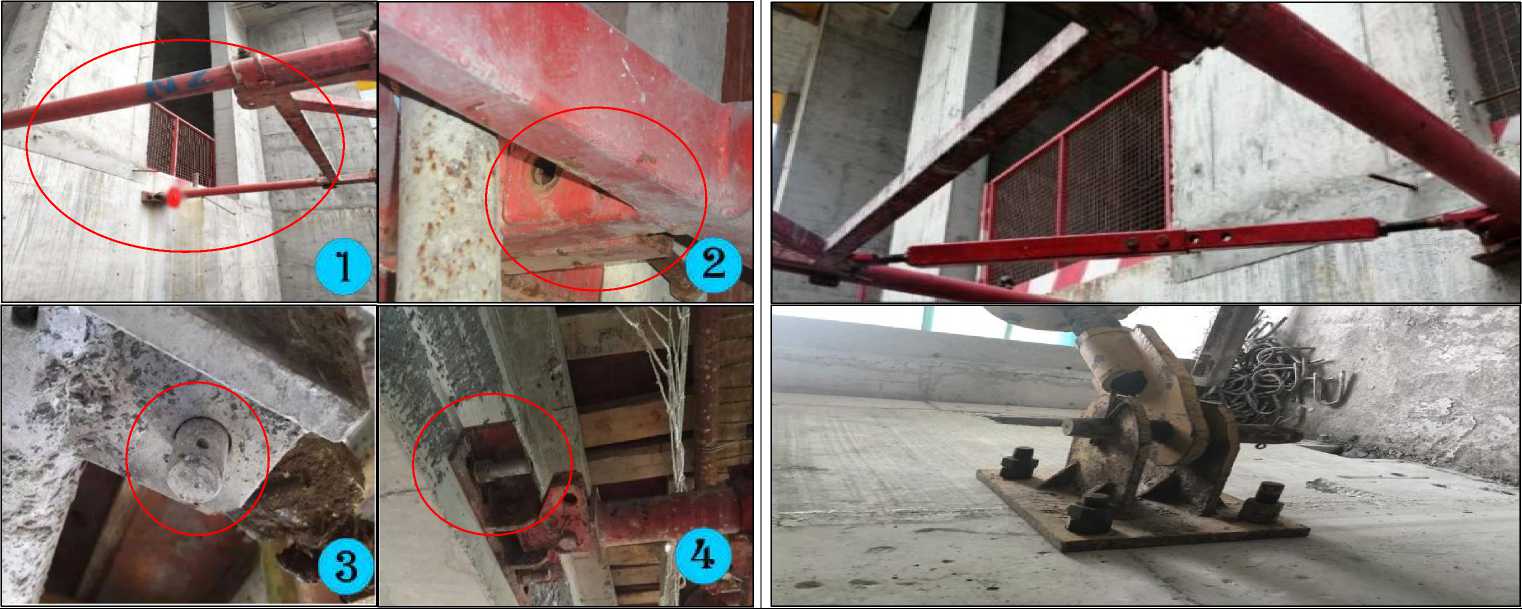

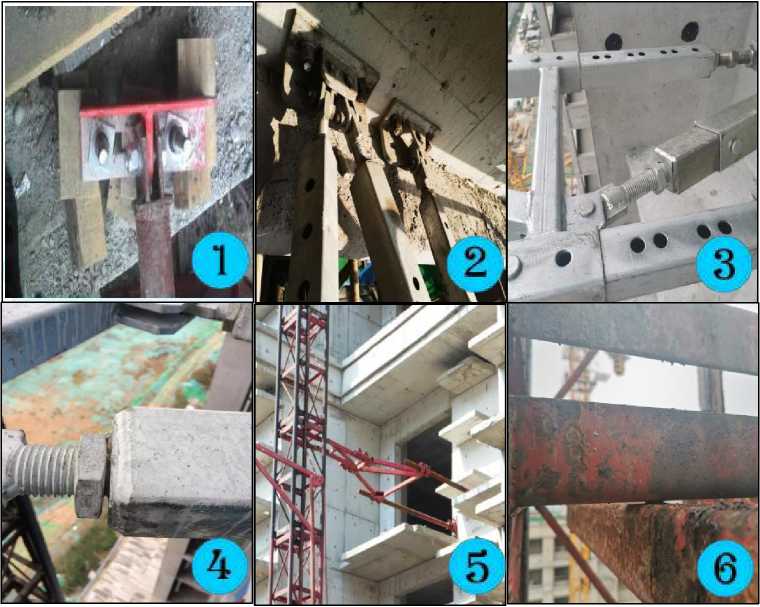

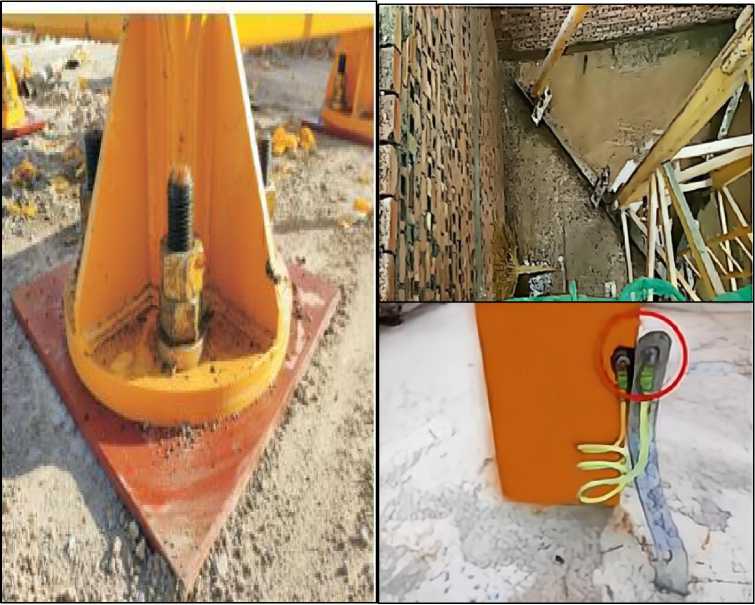

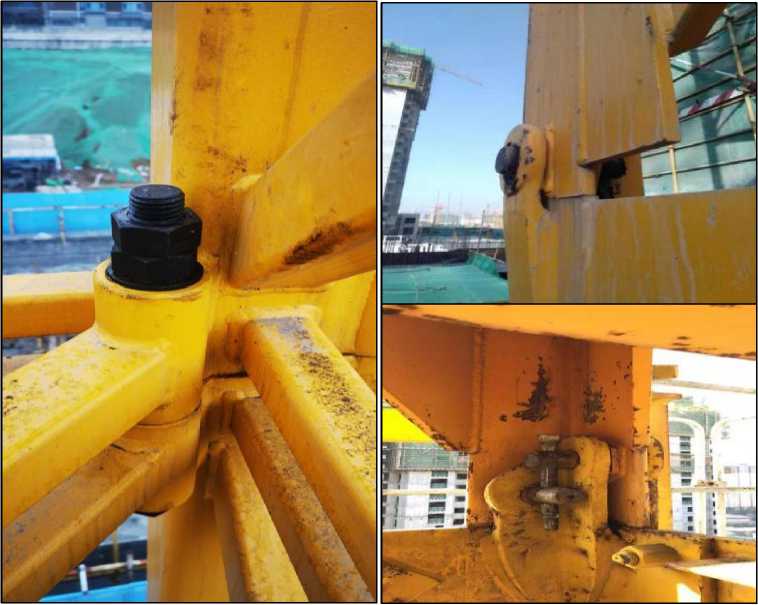

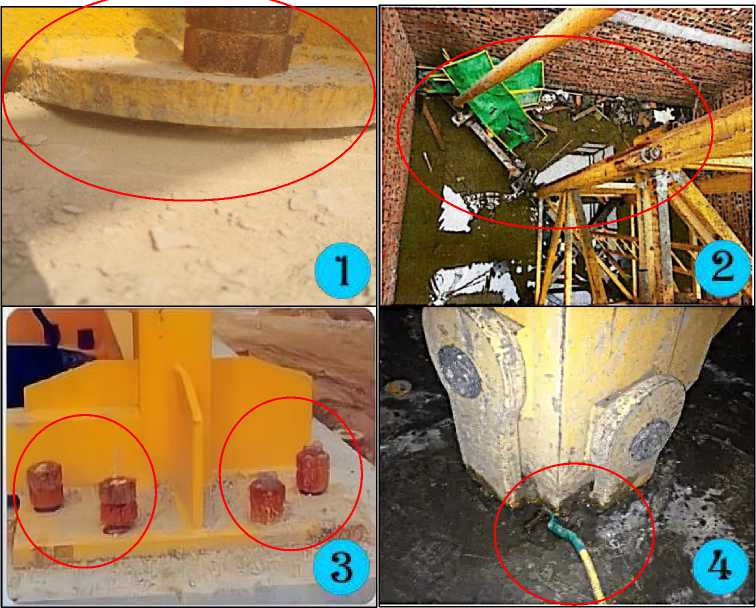

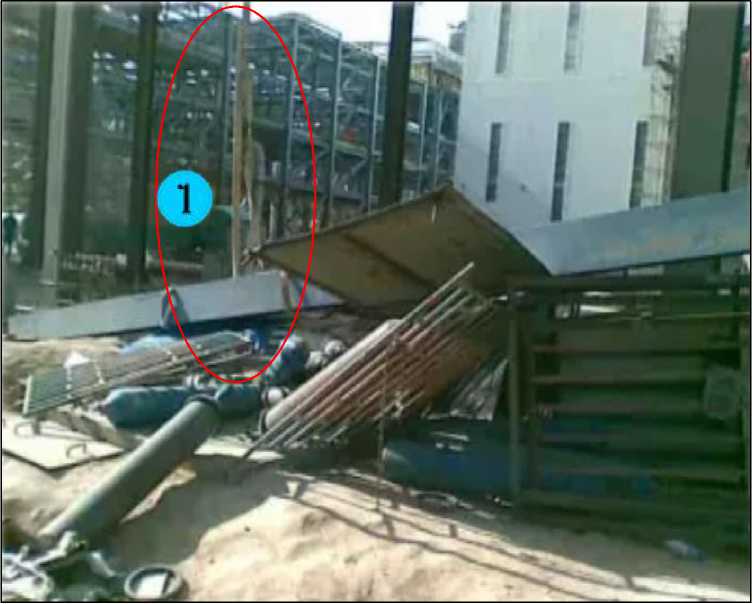

隐患内容:1.工字钢U型环及预留洞口侧边未使用木楔 整改措施:1.悬挑梁末端及预留洞口必须采用木楔紧塞;

塞严;2.U型环单螺母固定;3.工字钢钢丝绳缺失;4.
工字钢悬挑比不足,U 型环末端长度不足。
伤害类型:坍塌
处理措施:属于一般安全隐患,需要立即组织整改
2.锚固环采用双螺母紧固于钢压板,螺母≥3丝;3.采用 φ16钢丝绳拉结,绳卡数量4个,间距6~8d,钢丝绳 与悬挑梁逐一对应;4.悬挑梁锚固端长度≥悬挑长度的 1.25 倍。
管控措施:1.加强脚手架搭设方案交底工作;2.悬挑梁必 须经过验收合格后方可使用;3.项目管理人员每周应对 所有悬挑梁开展一次全覆盖检查。
第十九条:
隐患内容:1.立杆接头全部在同一水平位置;2.缺少水 平剪刀撑。
伤害类型:坍塌
处理措施:属于一般安全隐患,需要立即组织整改

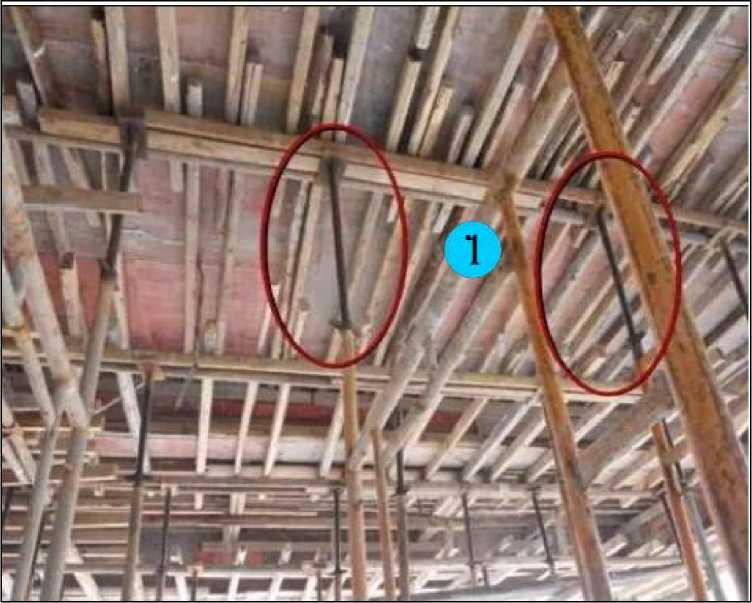

整改措施:1.当立杆采用对接接长时,立杆的对接扣件应交错布置, 两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相 隔接头在高度方向错开的距离不宜小于500 mm;各接头中心至主节点 的距离不宜大于步距的 1/3;2.在竖向剪刀撑顶部交点平面应设置连

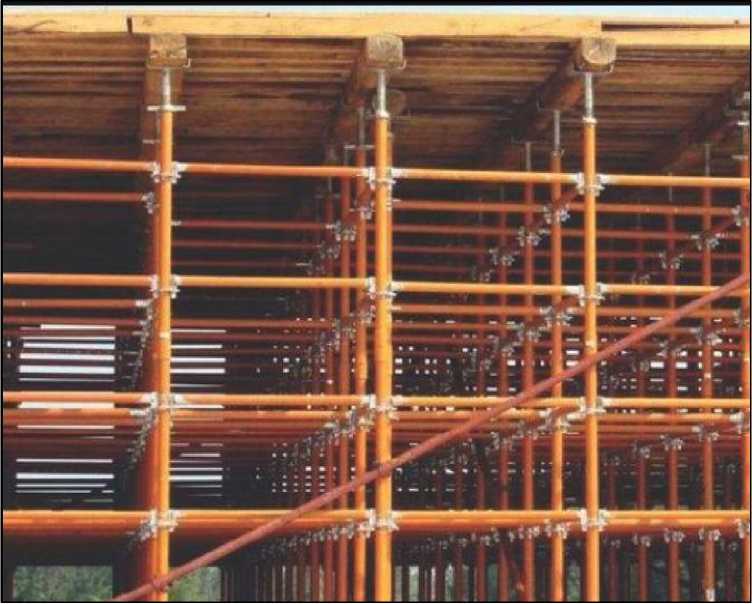

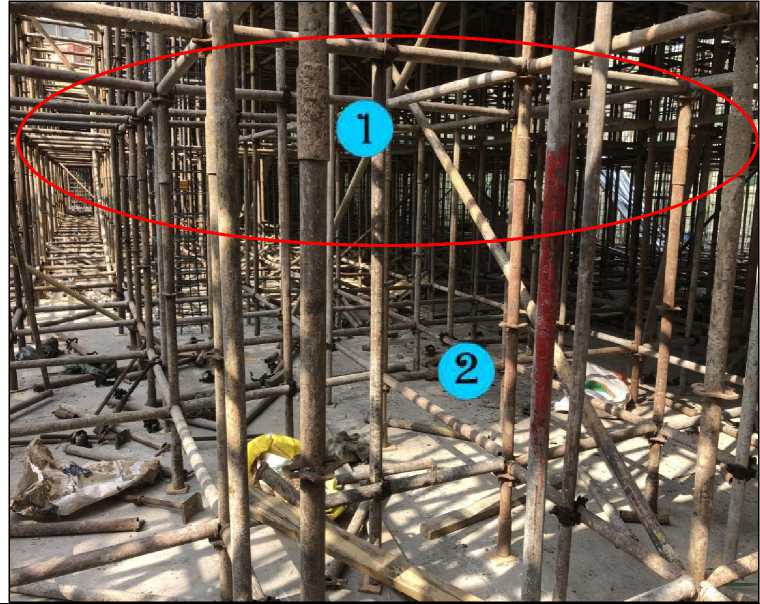

续水平剪刀撑。当支撑高度超过8m,或施工总荷载大于15kN/m)或 集中线荷载大于 20kN/m 的支撑架,扫地杆的设置层应设置水平剪刀
撑。水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过 8m; 管控措施:1.严格按照施工方案进行搭设;2.加强架体搭设 方案交底工作;3.支撑架体搭设期间项目管理人员必须做到
旁站监督;4.严格按照规范要求对支撑架体组织验收,验收 合格后方能进行下一道工序施工。

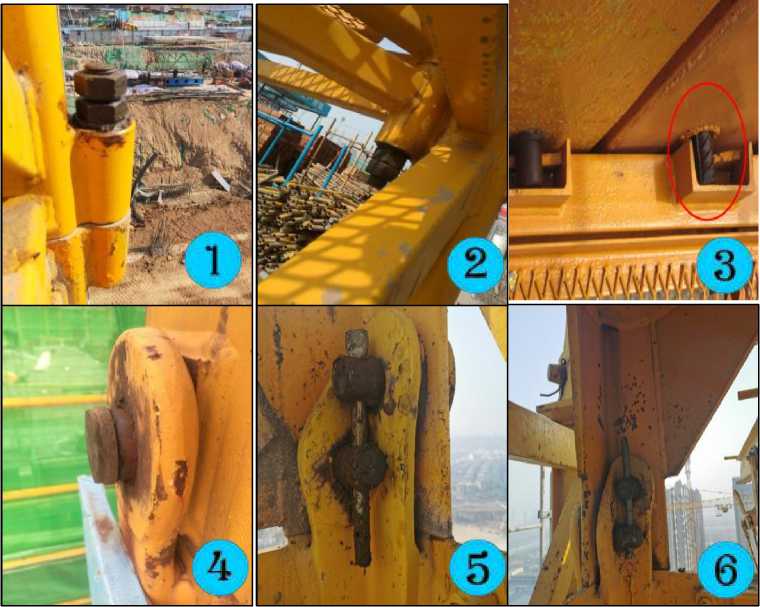

第二十条:
隐患内容:1.顶撑螺杆伸出>300mm;
伤害类型:坍塌
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.满堂支撑架的可调底座、可调托撑螺杆伸 出长度不宜超过 300mm,插入立杆内的长度不得小于 150mm;
管控措施:1.严格按照规范要求进行施工;2.支撑架体搭 设期间项目管理人员必须做到旁站监督;3.严格按照规 范要求对支撑架体组织验收,验收合格后方能进行下一 道工序施工。
第二十一条:

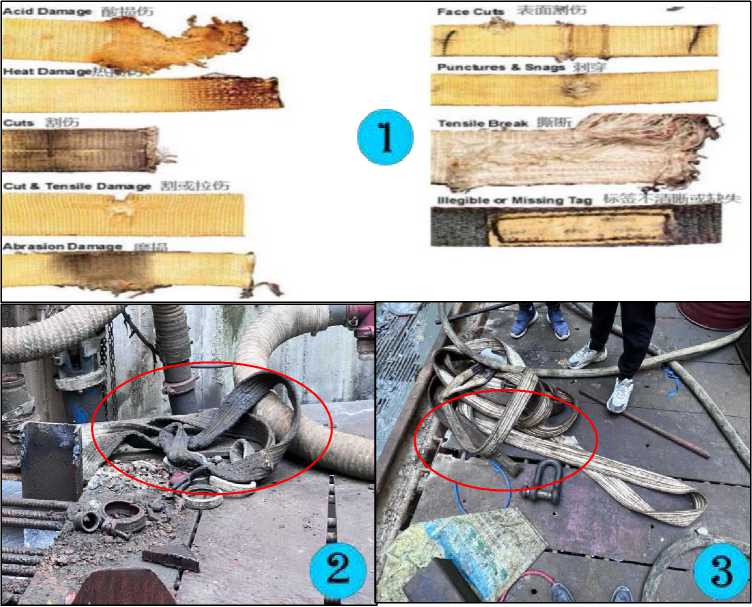

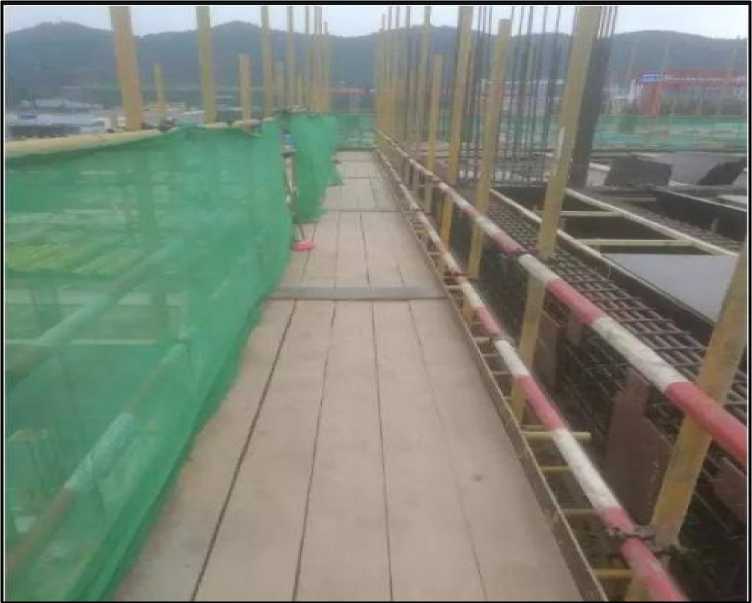

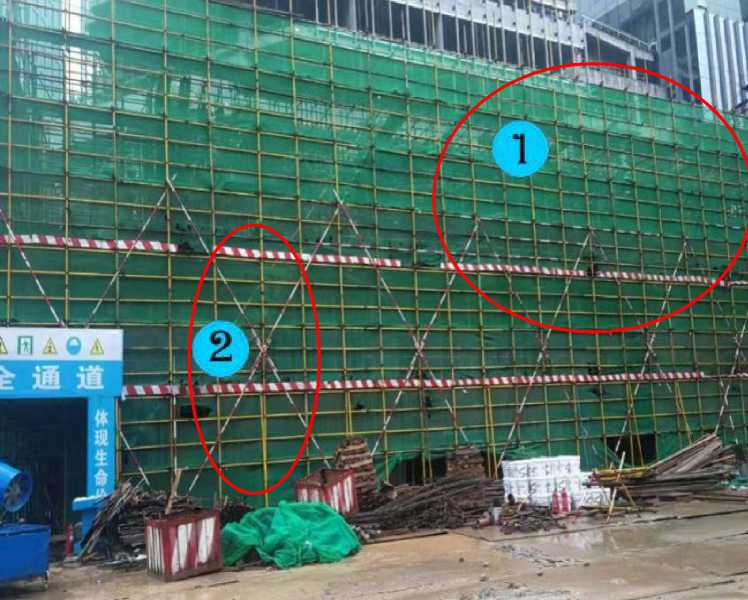

隐患内容:1.作业层未挂设安全网;2.安全网封闭不完 整,未按照要求绑扎牢固;3.脚手板下未挂设水平兜网。 伤害类型:高处坠落、物体打击
整改措施:1.脚手架沿架体外围应用密目式安全网全封 闭,密目式安全网宜设置在脚手架外立杆的内侧,并应 与架体绑扎牢固;2.作业层下方应用安全网双层兜底, 施工层以下每隔10米应用安全网封闭。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.严格按照规范要求进行施工;2.脚手架搭设 期间项目管理人员必须做到旁站监督;3.严格按照规范 要求对脚手架架体组织验收。
第二十二条:
防护栏杆
2Qe7*钢極
Φ 50fM∙W W
踢脚板
防INIS装置
制2梯
M30×4O^tt
5 mm厚 銅板d = 15 Omm
防侧翻装置

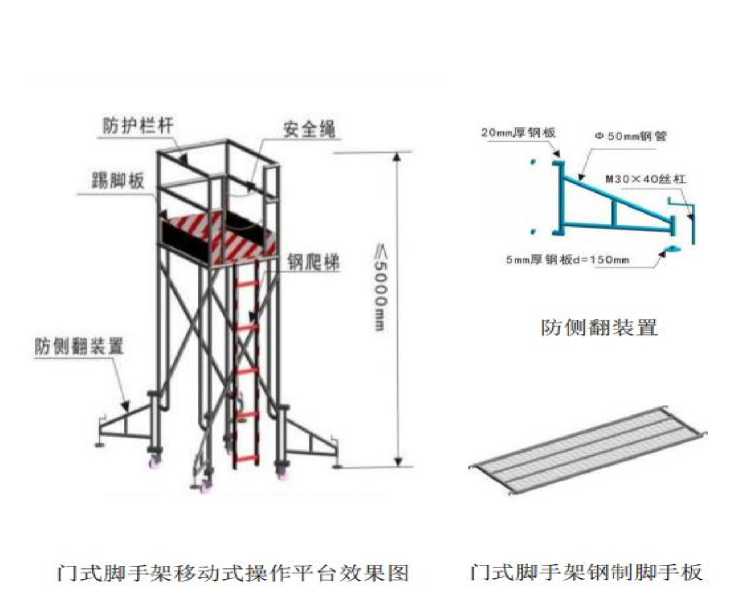

门式脚手架移动式操作平台效果图

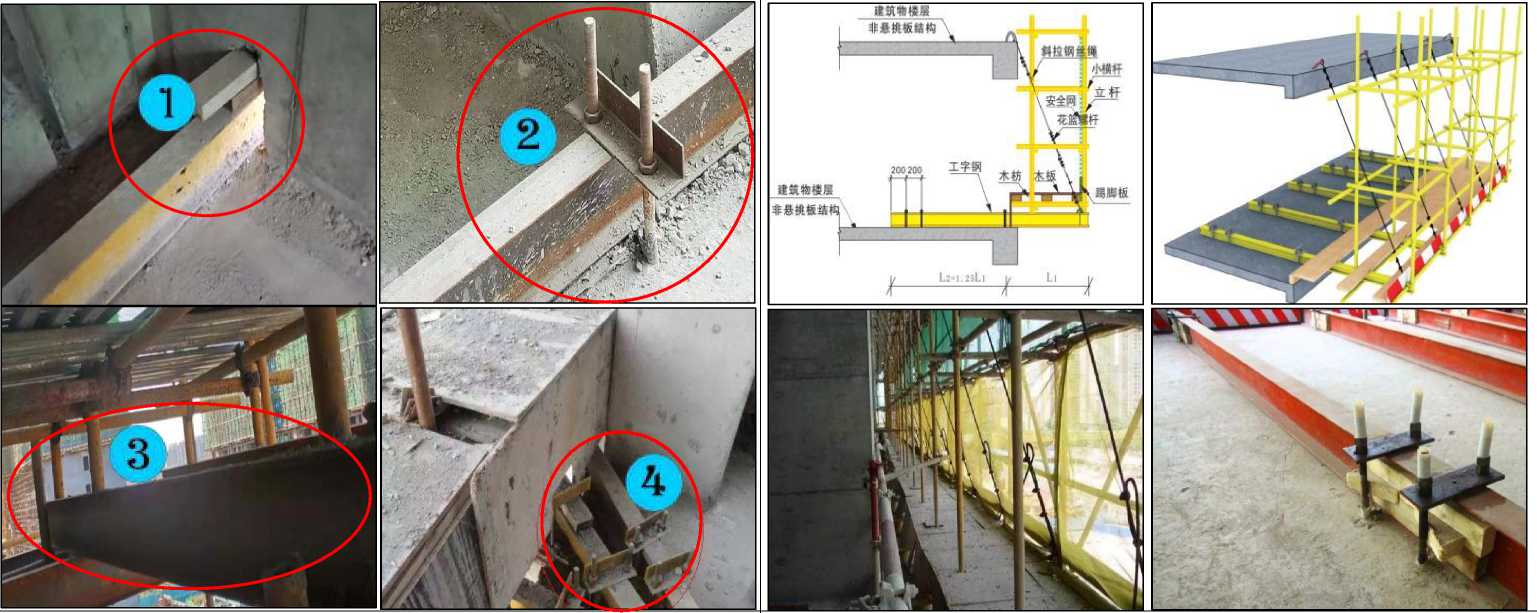

门式脚手架钢制脚手板
隐患内容:1.门式脚手架作业层脚手板未满铺,无临边 防护;2.人员未佩戴安全带;3.无加固措施、无防倾覆 措施。
伤害类型:高处坠落、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.架体顶部作业平台应满铺脚手板,周边应 设防护栏杆和挡脚板。在架体移动时,应有架体同步移 动控制措施。在架体使用时,应有防止架体移动的固定 措施和防倾覆措施。
管控措施:1.严格按照规范要求进行施工;2.项目管理人 员加强日常监督检查,发现隐患应立即制止,及时组织 整改;3.严格按照规范要求对脚手架组织验收。

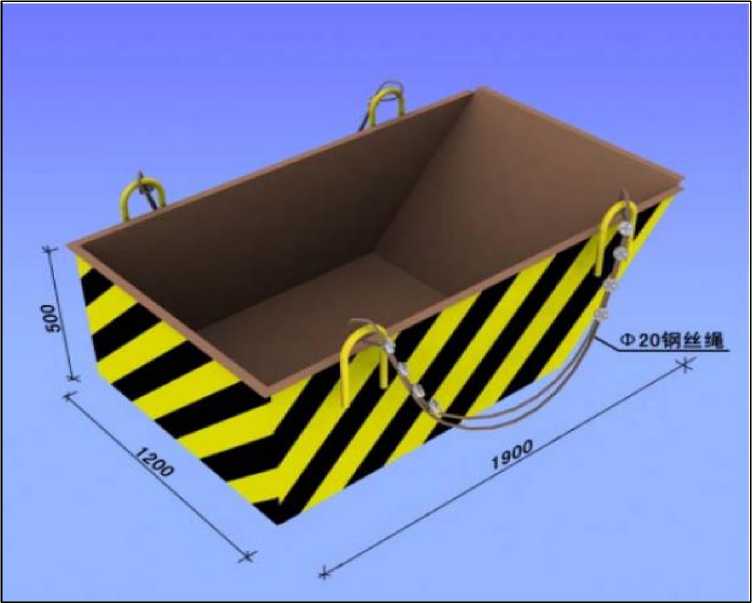

第二十三条:
隐患内容:1.悬挑梁未进行锚固固定;2.通道脚手板未 满铺,未固定;3.防护挡板未全封闭,长时间堆放周转 材料,无荷载标识牌。
伤害类型:物体打击、高处坠落
处理措施:属于一般安全隐患,需要立即组织整改

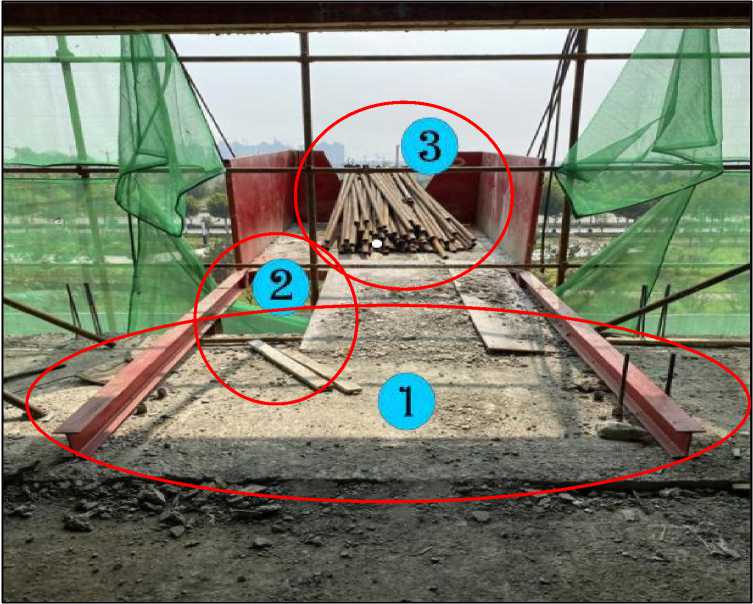

整改措施:1.卸料平台锚固段每侧不少于两处预埋螺栓固定,并使用 木楔楔紧;2.卸料平台工作面及通道应满铺脚手板,并固定;3.卸料平 台上只能堆放需转运的周转料,严禁堆放其他物料和杂物。收工时所 有在平台上的周转料都必须全部转运完毕,平台上不得存留周转料; 4.卸料平台应设置全封闭的防护挡板高度不小于1500mm,并在显著的 位置设置荷载标识牌,操作人员和材料的总量严禁超过设计的容许荷 载,应配备专人加以监督。
管控措施:1.悬挑式卸料平台搭设完成后必须组织联合验收,验收合 格后方能投入使用;2.加强对作业人员的教育培训;3.项目管理人员加 强日常监督检查,发现隐患应立即制止,及时组织整改;4.卸料平台 每次投入使用前应由专人进行检查,检查合格后方能投入使用。
第二十四条:

第四章、高处作业

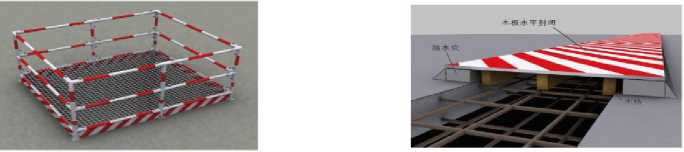

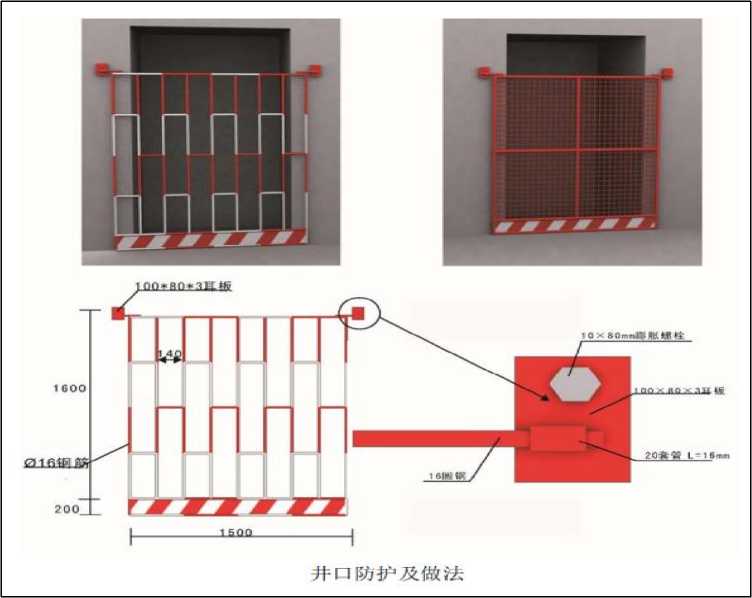

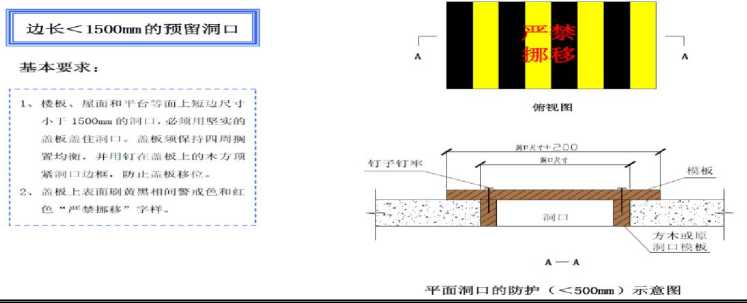

短边尺寸 A 1 500mm
后浇带防护

1-洞口四周应搭设不低于12O6"m防护,下口设吃踢脚板 井弥挂水平安全网,防护方式:可选用网片式、格柵式或 组装式。
2.防护距离洞口过》200InlrI.
1-后⅛⅛带用木板封闭隔离。
2.闸侧设挡水坎,粉刷平直.
3.刷红白色瞥示漆。

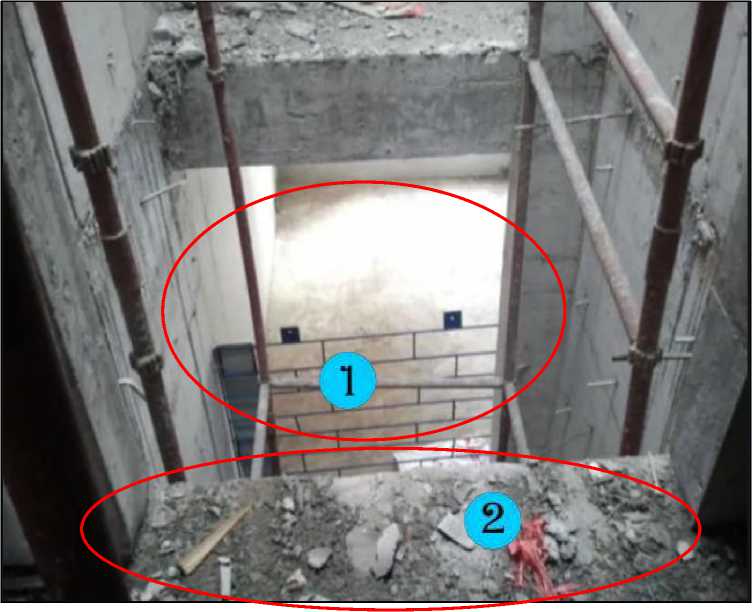

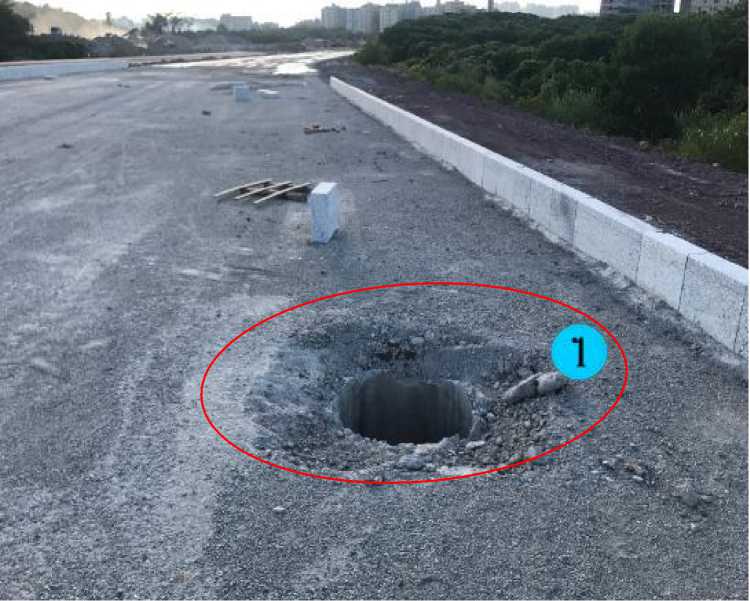

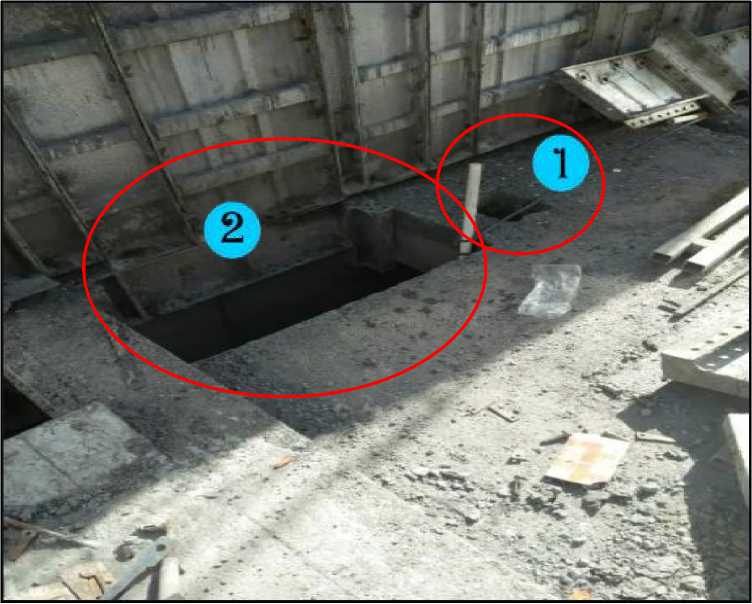

隐患内容:1.水平洞口未进行严密封闭;2.洞口无临边 防护。
伤害类型:物体打击、高处坠落
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.楼板、屋面和平台等面上短边尺寸小于1500mm的洞口, 必须用坚实的盖板盖住洞口。盖板须保持四周搁置均衡,并用钢钉在 盖板上的木方钉紧洞口边框,防止盖板移位。2.洞口四周应搭设不低 于1200mm防护,下口设置踢脚板并张挂水平安全网,防护方式可选用 网片式、格栅式或组装式;防护距离洞口边≥200mm。
管控措施:1.强化作业人员安全教育交底工作;2.洞口防护搭设逐层交 底;3.防护搭设过程期间管理人员监督检查纠偏;4.防护搭设完毕逐层 组织验收;
第二十五条:
隐患内容:1.楼层窗户无临边防护。
伤害类型:物体打击、高处坠落
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.对于高度低于1200mm的临边竖向洞口应采用脚手管作为 横杆进行防护,其端部采用专用连接件(半个旋转扣件)进行固定。 下口台面≥600 mm采用一道栏杆防护,下口台面≤600 mm采用两道栏杆 防护,上栏杆离地1200mm ;脚手管表面涂刷红白相间油漆警示,并 张挂“当心坠落”安全标志牌。
管控措施:1.加强作业人员方案及安全技术措施交底,强化安全教育 培训,安全防护拆除前严格落实危险作业审批制度,工序完成后及时 恢复;2.项目管理人员加大日常过程巡查监督力度;
第二十六条:
隐患内容:1.电梯井竖向防护缺失;2.电梯井水平防护 网缺失。
伤害类型:物体打击、高处坠落
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.电梯井(管道井)口安装不低于1500mm高工具式防护门, 宽度根据建筑物井口尺寸选定;2.防护门底部安装200mm高踢脚板。 防护门和踢脚板刷红白相间警戒色,外侧张挂“当心坠落”等安全警 示牌;3.电梯井内首层应设置一道水平安全网,以上每隔3层(≤10m) 用钢管搭设防护平台,上面兜挂安全水平网;或者层层设置硬防护, 满铺设跳板 或木板进行防护;作业层应采用钢平台进行防护,平台底 部使用钢制支撑架固定。
管控措施:1.加强作业人员方案及安全技术措施交底,强化安全教育 培训,安全防护拆除前严格落实危险作业审批制度,工序完成后及时 恢复;2.项目管理人员加大日常过程巡查监督力度;
第二十七条:

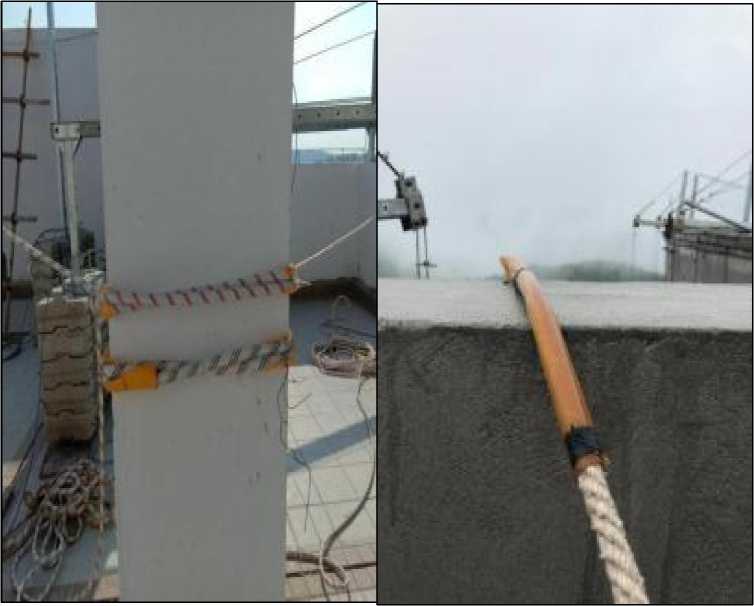

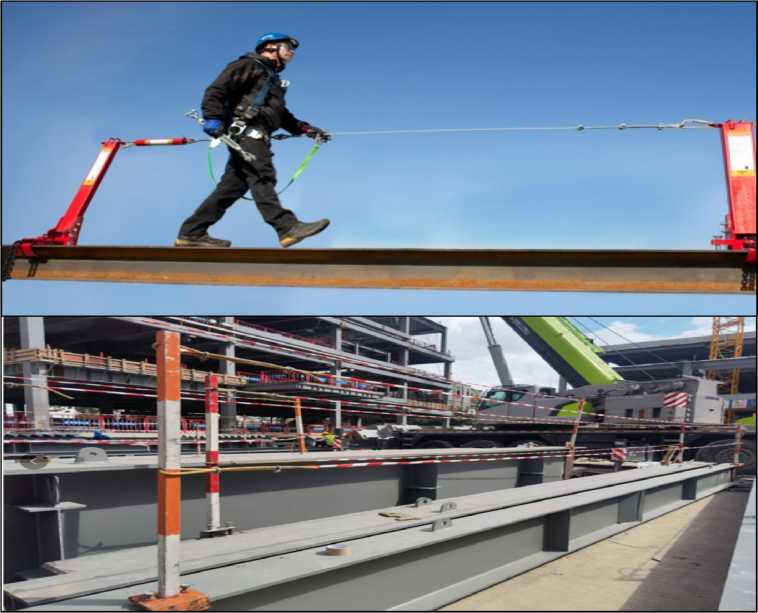

隐患内容:1.作业人员安全带使用不符合要求;2.作业 人员无可靠立足点;3.未架设安全绳。
伤害类型:物体打击、高处坠落
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.悬空作业人员应选用配有防坠器的坠落悬挂安全带;2. 悬空作业应有牢固的立足点;3.当利用钢梁作为水平通道时,应在钢 梁一侧设置连续的安全绳,安全绳宜采用钢丝绳。
管控措施:1.加强高处作业人员方案及安全技术措施交底,强化安全 教育培训;2.项目管理人员应做到与作业人员工作时间同步,高处作 业人员施工期间必须有管理人员旁站监督;
第二十八条:

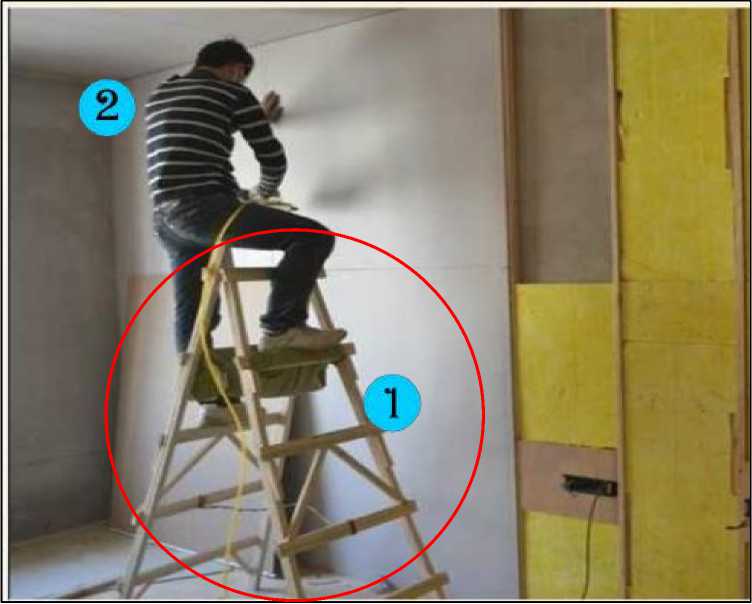

隐患内容:1.使用自制人字梯;2.作业人员未佩戴安全 帽和安全带。
伤害类型:高处坠落
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.施工现场人字梯应使用正规厂家生产的合格产品,四个 底角应具备防滑措施,配有永久性的防滑铰链;2.作业人员作业期间 必须正确佩戴安全帽和安全带。
管控措施:1.加强对高处作业人员安全教育培训;2.项目管理人员应做 到与作业人员工作时间同步,加强日常巡视检查,发现违章问题及时 进行处理。

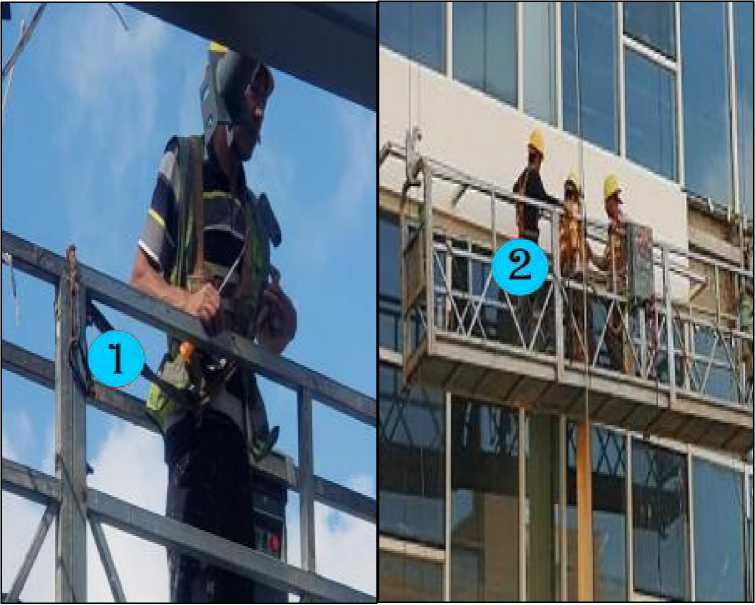

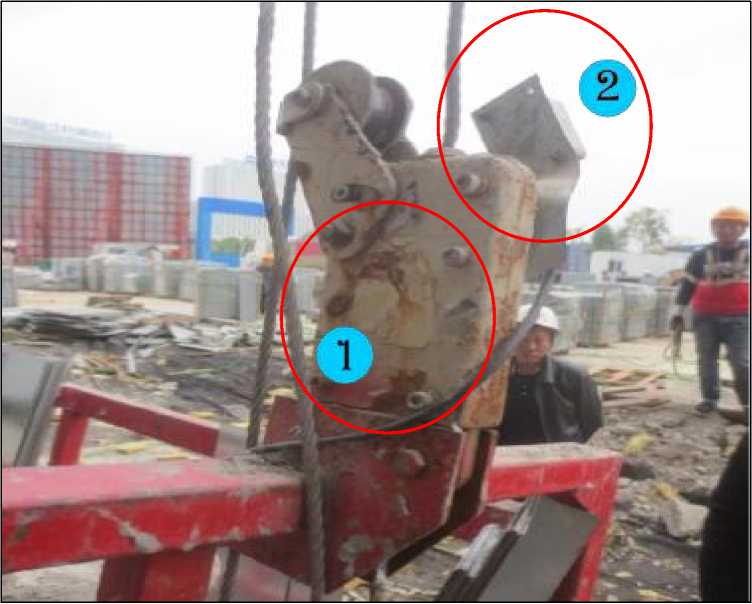

第二十九条:

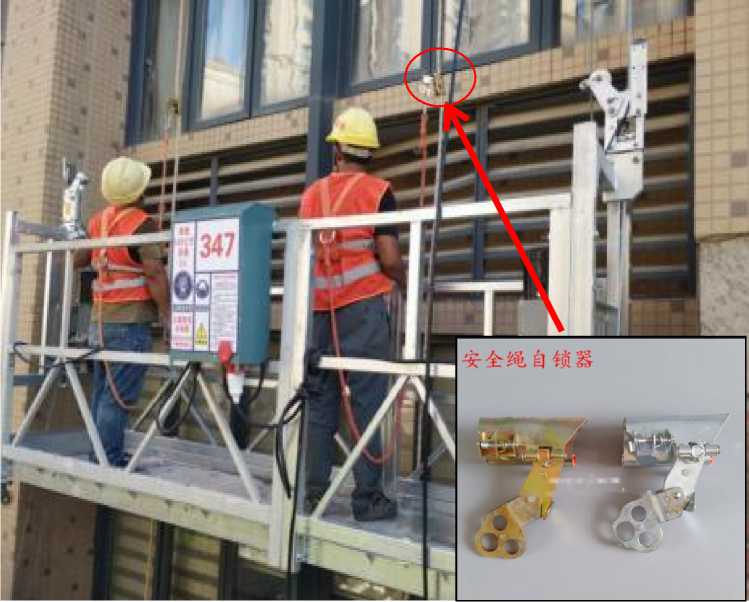

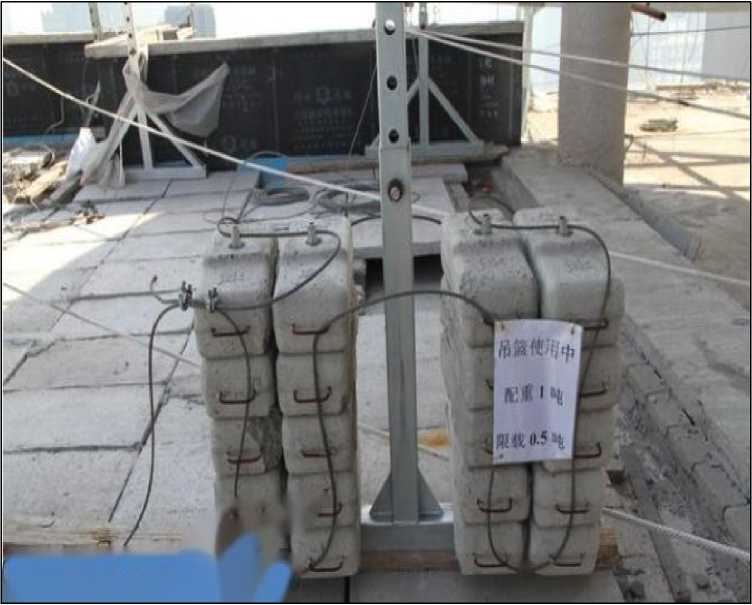

隐患内容:1.安全带系挂方式错误,安全带挂设在吊篮 边框上;2.吊篮内作业人员超过 2人。
伤害类型:高处坠落
整改措施:1.作业人员安全带必须挂设于独立于吊篮之外的安全大绳 上,并配有安全绳自锁器;2.吊篮内作业人员数量严禁超过2人。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.加强对高处作业人员安全教育培训;2.项目管理人员应做 到与作业人员工作时间同步,加强日常巡视检查,发现违章问题及时 进行处理。
第三十条:
第五章、施工吊篮
隐患内容:1.吊篮悬挂装置架设在女儿墙上。 伤害类型:高处坠落、物体打击
整改措施:1.依照方案设置悬挂装置,不得直接架设在女儿墙上,如 必须架设在女儿墙上时必须按照规范要求使用女儿墙卡钳。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.严格按照施工方案进行安装;2.加强对安装作业人员的施 工方案交底;3.项目管理人员在设备安装期间要做到全程旁站监督; 4.设备安装完成后需经过联合验收合格才能投入使用。
第三十一条:

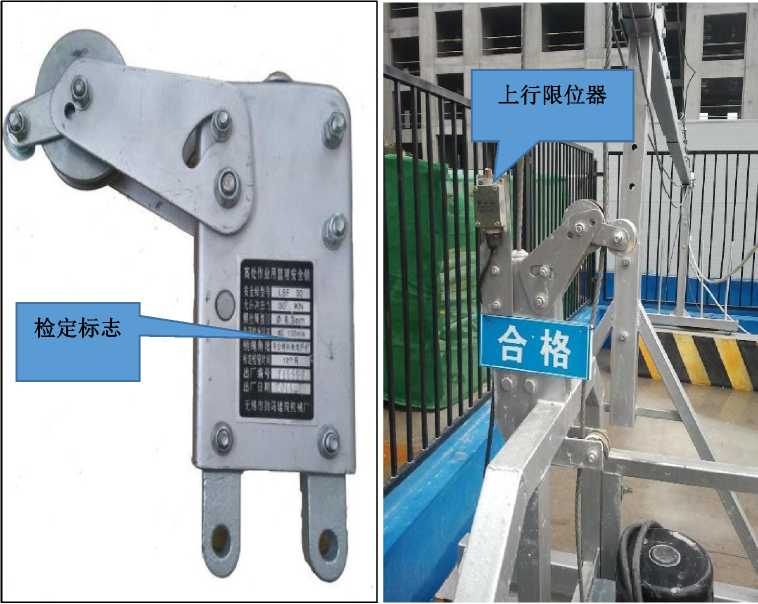

隐患内容:1.安全锁锈蚀严重,无检定标志;2.上行限 位器因变形失效。
伤害类型:高处坠落、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.加强吊篮的日常安全检查,禁止使用超1年未标定的安
全锁;2.对失效的上限位器进行维修、更换,完成后现场试验有效后 方可使用;3.验收合格后挂合格牌。
管控措施:1.吊篮每日使用前必须由专职人员检验合格;2.强化对操作 人员培训考核持证上岗;3.加强对作业人员安全教育,避免野蛮作业; 4.责任工程师或网格管理员严格按规范要求巡视检查吊篮作业情况; 5.强化对安全保险装置验收;6.项目部每周应开展对现场所有吊篮的全 覆盖专项检查。
第三十二条:

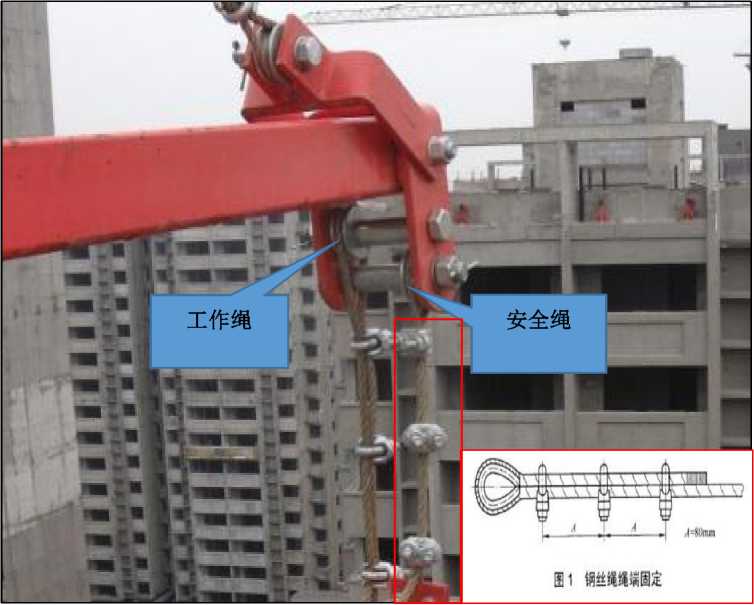

隐患内容:1.吊篮工作钢丝绳和安全钢丝绳共用一个销 轴。
伤害类型:高处坠落、物体打击
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第109条,属于 三级安全隐患,处罚项目部1万元。
整改措施:1.严格落实规范和方案要求,将工作钢丝绳和安全钢丝绳 独立悬挂在各自的悬挂点上;2.钢丝绳绳端固定绳夹数量应不少于3 个,安装时把夹座扣在钢丝绳的工作段上,U形螺栓扣在钢丝绳的尾 段上,绳夹不得在钢丝绳上交替布置。
管控措施:1.吊篮安装完成后应组织联合验收,验收合格后方能投入 使用;2.加强对安装作业人员的方案技术交底;3.责任工程师或网格管 理员应加强对吊篮的日常巡视检查;4.项目部每周应开展对现场所有 吊篮的全覆盖专项检查。
第三十三条:
隐患内容:1.安全钢丝绳未垂直绷紧;2.安全钢丝绳重 锤未悬空。
伤害类型:高处坠落、物体打击
整改措施:1.安全钢丝绳的下端应安装重锤,以使钢丝绳绷直,重锤 底部至地面高度(100~ 200) mm为宜。工作钢丝绳安装重锤按使用说明 书规定执行。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.吊篮每日使用前必须由专职人员检验合格;2.加强对作业 人员安全教育培训,避免野蛮作业;3.责任工程师或网格管理员严格 按规范要求巡视检查吊篮作业情况;4.强化对安全保险装置验收;5. 项目部每周应开展对现场所有吊篮的全覆盖专项检查。
第三十四条:

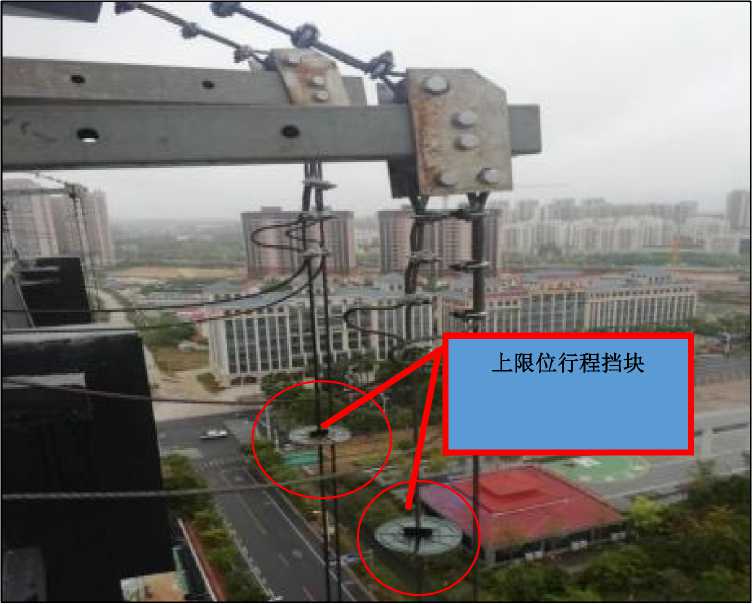

隐患内容:1.吊篮上限位行程挡块缺失。 伤害类型:高处坠落、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.安装在钢丝绳上端的上行程限位挡块应紧固可靠,其与 钢丝绳悬挂点之间应保持不小于0.5m的安全距离。
管控措施:1.吊篮安装完成后应组织联合验收,验收合格后方能投入 使用;2.加强对安装作业人员的方案技术交底;3.责任工程师或网格管 理员应加强对吊篮的日常巡视检查;4.项目部每周应开展对现场所有 吊篮的全覆盖专项检查。
第三十五条:

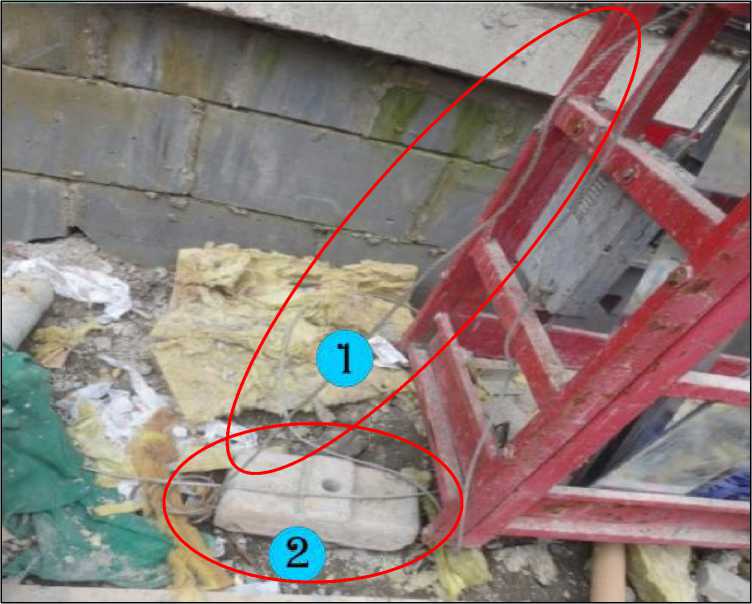

隐患内容:1.配重块损坏;2.配重块无防盗、防挪移、 防倾覆措施。
伤害类型:高处坠落、物体打击
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第107条,属于 三级安全隐患,处罚项目部1万元。
整改措施:1.吊篮配重块应完好无缺;2.配重块应准确、牢固地安装在 配重点上,应使用钢丝绳将配重固定,防止被盗、被挪移和倾覆,配 重上悬挂禁止挪动警示标志和配重重量标识。
管控措施:1.吊篮安装完成后应组织联合验收,验收合格后方能投入 使用;2.加强对安装作业人员的方案技术交底;3.责任工程师或网格管 理员应加强对吊篮的日常巡视检查;4.项目部每周应开展对现场所有 吊篮的全覆盖专项检查。
第三十六条:
隐患内容:1.吊篮锁具花篮螺栓紧固不到位,露丝长度 不够;2.吊篮锁具螺旋扣未采用全封闭式花篮螺栓作为 拉结点。
伤害类型:高处坠落、物体打击
整改措施:1.吊篮主要受力构件锁具花篮螺栓螺旋扣拉杆露丝应大于3 丝;2.吊篮锁具螺旋扣应采用全封闭式花篮螺栓作为拉结点,保证强 度。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.吊篮安装完成后应组织联合验收,验收合格后方能投入 使用;2.加强对安装作业人员的方案技术交底;3.责任工程师或网格管 理员应加强对吊篮的日常巡视检查;4.项目部每周应开展对现场所有 吊篮的全覆盖专项检查。
第三十七条:

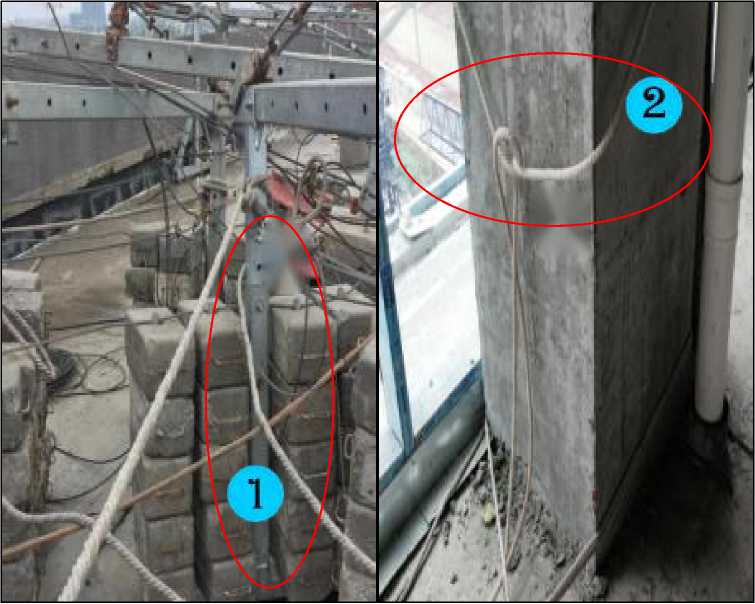

隐患内容:1.安全绳未拉直,违规固定在吊篮支架上;
2.安全绳与结构拉结位置棱角无防磨措施。
伤害类型:高处坠落
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.安全绳应平直,无交叉,不松垮,固定端必须拉结在结 构等稳固点上;2.安全绳与结构拉结点棱角位置应设置防磨措施。
管控措施:1.吊篮安装完成后应组织联合验收,验收合格后方能投入 使用;2.加强对安装作业人员的方案技术交底;3.责任工程师或网格管 理员应加强对吊篮的日常巡视检查;4.项目部每周应开展对现场所有 吊篮的全覆盖专项检查。
第三十八条:
第六章、施工机具

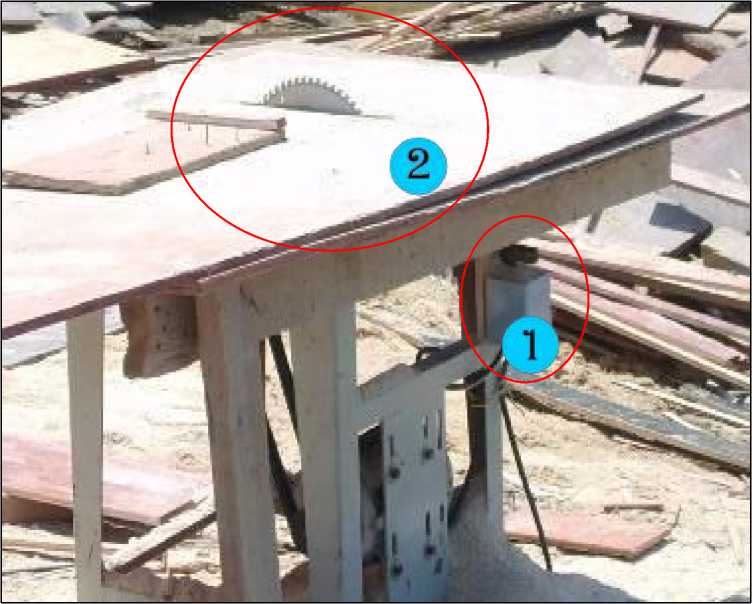

隐患内容:1.违规使用倒顺开关;2.锯片处缺少防护罩 和分料刀。
伤害类型:机械伤害
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.圆盘锯应使用按钮开关;2.锯片必须有防护罩,并设置保 险档和分料刀;3.严禁使用多功能木工机床代替圆盘锯使用。
管控措施:1.设备进场后必须经过验收合格后才能投入使用;2.加强对 作业人员的安全教育和培训;3.责任工程师或网格管理员应加强对施 工机具日常巡视检查;4.项目部每周应开展对现场所有施工机具的全 覆盖专项检查。
第三十九条:

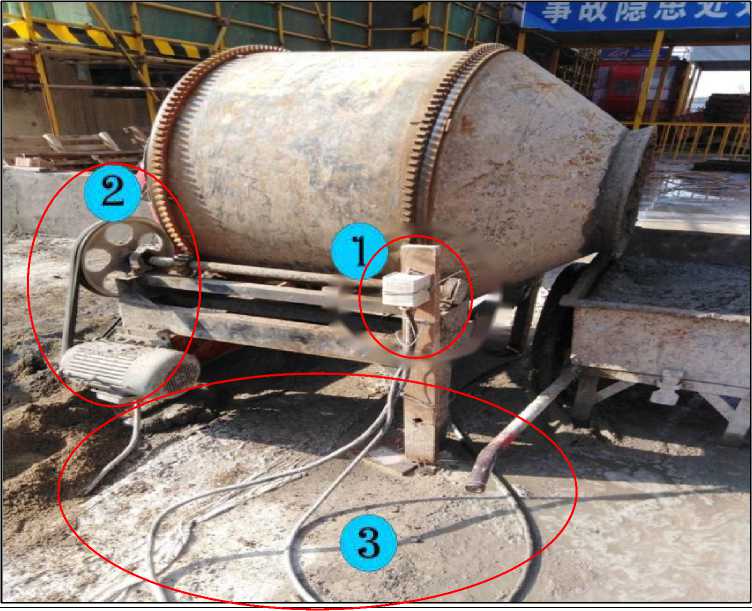

隐患内容:1.搅拌机违规使用倒顺开关;2.传动皮带无 防护罩;3.供电电缆拖地、泡水;4.设备无开关箱 伤害类型:机械伤害
整改措施:1.现场使用搅拌机应使用专用按钮开关;2.传动皮带必须配 有防护罩;3.供电电缆必须架设或埋地敷设;4.设备开关箱应距离设备 不大于3m。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.设备进场后必须经过验收合格后才能投入使用;2.加强对 作业人员的安全教育和培训;3.责任工程师或网格管理员应加强对施 工机具日常巡视检查;4.项目部每周应开展对现场所有施工机具的全 覆盖专项检查。
第四十条:

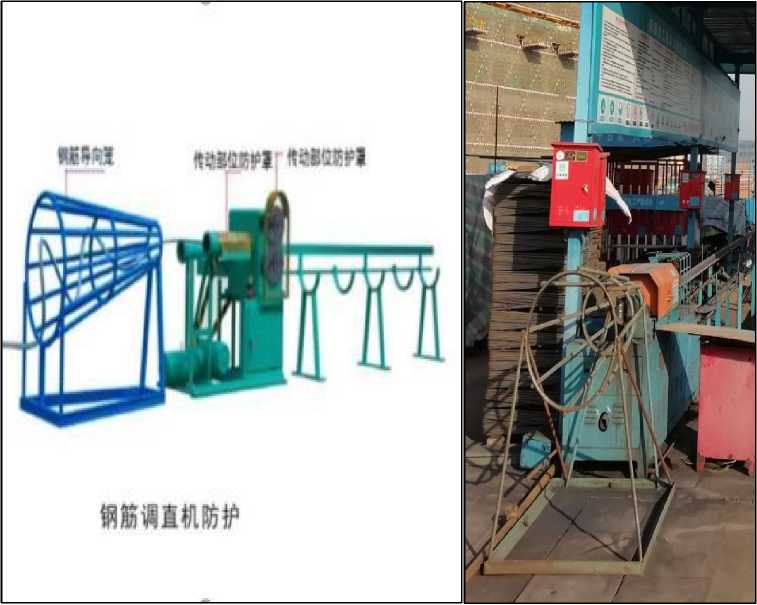

隐患内容:1.钢筋调直机缺少专用防回弹保护装饰 伤害类型:机械伤害
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.现场调直机必须配备专用钢筋导向笼
管控措施:1.设备进场后必须经过验收合格后才能投入使用;2.加强对 作业人员的安全教育和培训;3.责任工程师或网格管理员应加强对施 工机具日常巡视检查;4.项目部每周应开展对现场所有施工机具的全 覆盖专项检查。
第四十一条:
隐患内容:1.切割机无防护罩;2.违规使用插座;3.作业 现场未配备消防器材;4.作业现场尘土、垃圾未清理。 伤害类型:机械伤害、火灾
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.现场使用切割机必须设置防溅罩,防止切割时发生火花 喷溅;2.现场切割机作业区域范围内必须配备消防器材;3.现场用电设 备必须使用合格的专用插座开关箱进行供电,供电线缆要做好防护, 严禁被材料挤压;4.作业现场应做到工完场清。
管控措施:1.设备进场后必须经过验收合格后才能投入使用;2.加强对 作业人员的安全教育和培训;3.责任工程师或网格管理员应加强对施 工机具日常巡视检查;4.项目部每周应开展对现场所有施工机具的全 覆盖专项检查。
第四十二条:
隐患内容:1.手持角磨机无防护罩; 伤害类型:机械伤害、火灾
整改措施:1.现场使用角磨机必须配有防护罩;2.操作人员严格按照规 范要求正确佩戴个人安全防护用具包括:安全帽、护目镜、绝缘手套
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.加强手持电动工具进场验收;2.加强对作业人员手持电动 工具操作规程的安全教育和培训;3.责任工程师或网格管理员应加强 对手持电动工具的日常巡视检查。
第四十三条:
隐患内容:1.砂轮机防护措施不齐全; 伤害类型:机械伤害、火灾
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.现场使用砂轮机严格按照规范要求配备防护罩;2.操作人 员严格按照规范要求正确佩戴个人安全防护用具。
管控措施:1.加强手持电动工具进场验收;2.加强对作业人员手持电动 工具操作规程的安全教育和培训;3.责任工程师或网格管理员应加强 对手持电动工具的日常巡视检查。
第四十四条:

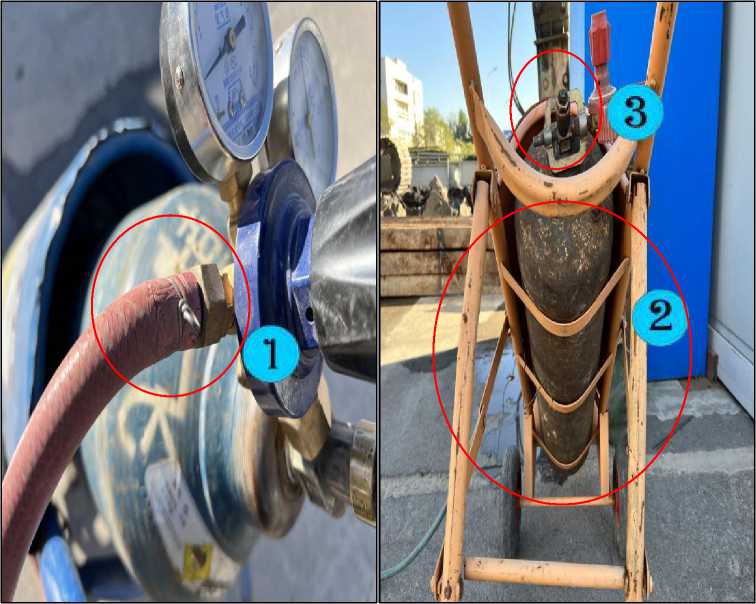

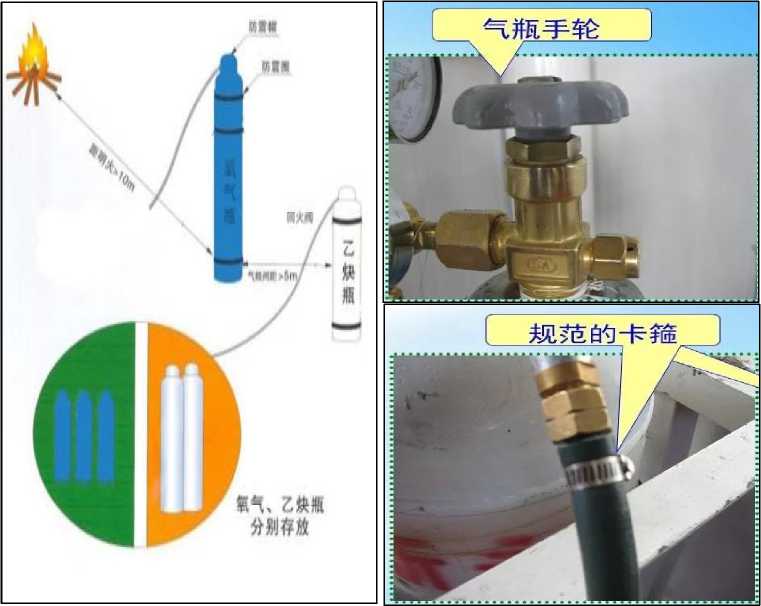

隐患内容:1.氧气瓶胶管老化开裂,使用铁丝捆扎固定 胶管;2.乙炔瓶体锈蚀严重;3.缺少手轮;4.氧气瓶和 乙炔瓶胶管颜色错误。
伤害类型:物体打击、火灾
整改措施:1.氧气瓶和乙炔瓶距离不小于5米,与明火不小于10米; 2.配备防震圈且严禁倒放,配备防倾倒装置;3.气瓶配备回火和减压阀 4.氧气瓶应使用蓝色胶管,乙炔瓶应使用红色胶管;5.气瓶开关必须配 手轮;6.胶管固定必须使用正规的卡箍
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.加强气瓶进场验收;2.加强对作业人员操作规程的安全教 育和培训;3.责任工程师或网格管理员应加强对气瓶的日常巡视检查。
第四十五条:
隐患内容:1.高处动火作业无防火花飞溅坠落措施,动 火作业下方存在易燃物。
伤害类型:火灾
整改措施:1.高处动火作业必须配备接火斗防止火花和焊渣飞溅坠落, 动火作业下方不得存在可燃物。
处理措施:属于一般安全隐患,需要立即组织整改 管控措施:1.动火作业必须严格落实危险作业审批手续;2.作业人员必 须持证上岗,配备监护人;3.动火作业完毕后,必须对现场及周边进 行清理巡查,确保没有问题后要将动火作业票交回审批人员。
第四十六条:

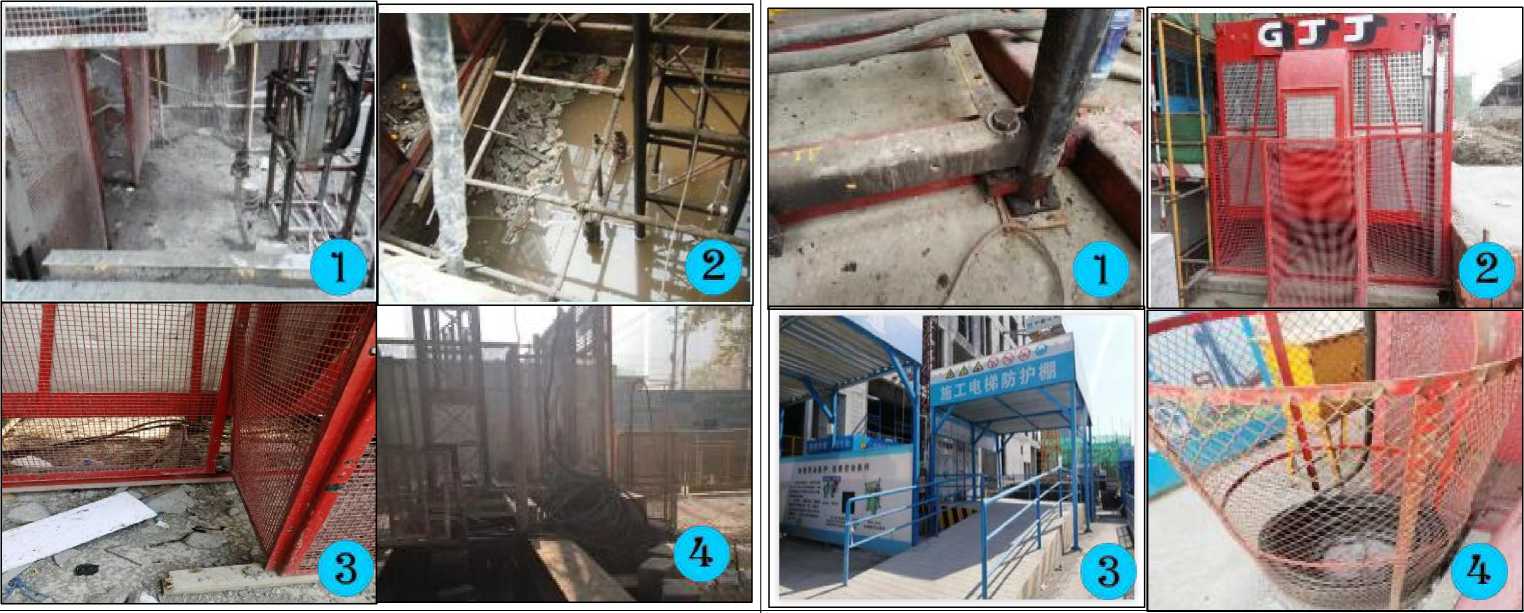

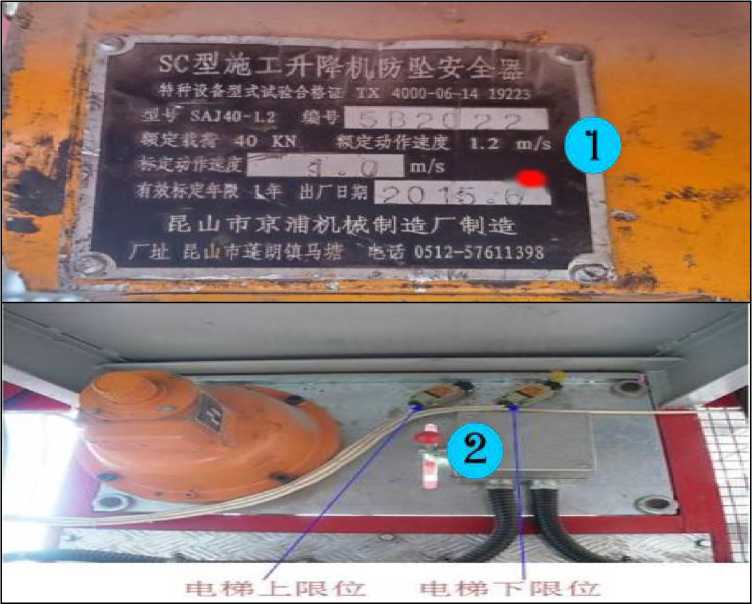

第七章、施工升降机
隐患内容:1.齿条螺栓未紧固到位;2.自由端悬高大于 规范要求;3.标准节拼接螺栓方向错误;4.标准节螺栓 未紧到位;5.螺帽固定形式不符合要求;6.螺栓外漏丝 扣不符合要求。
伤害类型:坍塌 、高处坠落
整改措施:1.螺栓从下向上传并紧固到位;2.螺母为单锁紧螺母+平垫 片、双螺母+平垫片、单螺母+弹簧垫片+平垫片;3.螺栓外漏丝扣不 少于三丝或1cm;4.标准节上齿条紧固到位;5.加节时处做好标记,符 合垂直度;6.自由端悬高≤7.5米。
处理措施:第1、3、4、5、6项属于一般安全隐患,需要立即组织整改, 第2项违反《中建六局水利水电建设集团有限公司2024年度重大安全生产隐患 治理清单》第27条,属于二级安全隐患,处罚项目部2万元。
管控措施:1.加强设备进场验收;2.加强设备顶升、拆除期间的验收和 旁站监督;3.督导租赁单位保养维修落到实处;4.做好安拆工的安全技 术交底;5.严格落实第三方检测。
第四十七条:

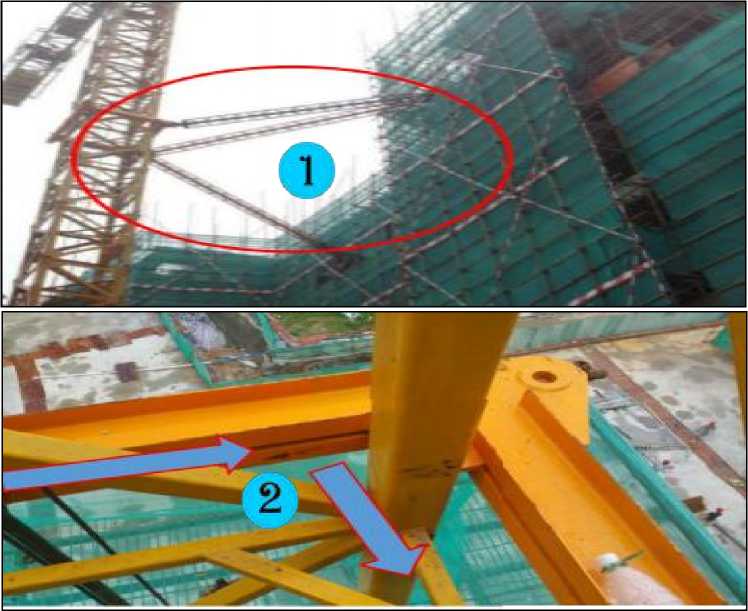

隐患内容:1.固定耳板固定方式不符合要求;2.穿墙螺 栓为漏丝;3.伸缩杆连接件固定方式不符合要求;4.调 节丝杆锁母松动;5.附墙无内撑;6.附墙与标准节连接 处螺栓松动。
伤害类型:坍塌 、机械伤害
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.附墙耳板固定必须受力均匀;2.所有穿墙螺栓必须双螺母 且外漏长度不少于1cm;3.附墙杆调节丝杆锁母紧固到位;4.伸缩杆链 接件必须使用双销轴链接;5.附墙所有的配件必须齐全。
管控措施:1.加强设备进场验收;2.加强附墙件安装期间的旁站监督和 安装后的验收;3.督导租赁单位保养维修落到实处;4.做好安拆工的安 全技术交底;5.严格落实第三方检测。
第四十八条:

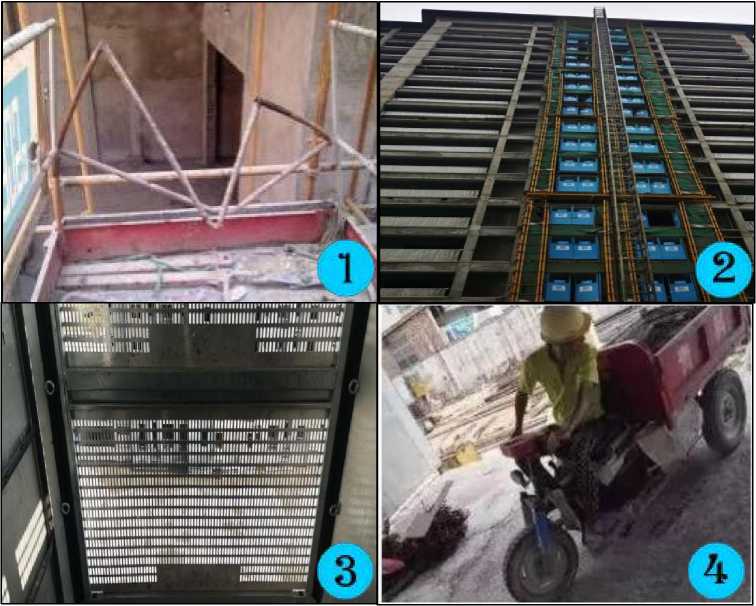

隐患内容:1.笼顶防护缺失;2.防护门不能正常关闭;
3.无防冲撞措施4.电动运输机具违规进入梯笼。 伤害类型:高处坠落、物体打击
整改措施:1.梯笼顶防护完整;2.梯笼安全钩不少于两组;3.所有防护 门必须安装到位;3.防冲撞链安装完整;4.严禁电动运输机具进入梯笼。
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.加强设备进场验收;2.督导租赁单位保养维修落到实处; 3.加强施工升降机操作人员的安全教育和培训;4.严格落实第三方检 测。
第四十九条:
隐患内容:1.基础有积水或长期泡水;2.基础有垃圾; 整改措施:1.电梯基础干净整洁无积水无垃圾无其他杂物;2.电梯基础
3.基础护栏固定不牢固或部分缺失;4.电缆未落入电缆 筒内。
伤害类型:触电、坍塌
处理措施:属于一般安全隐患,需要立即组织整改
防护栏安装到位;3.所有进电梯口必须有通道;4.施工升降机供电线缆 必须正确放置到电缆筒内。
管控措施:1.加强设备安装后的验收;2.督导租赁单位保养维修落到实
处;3.设备专职管理人员、责任工程师及网格员应加强对施工升降机
的日常巡视检查;4.严格落实第三方检测。
第五十条:
隐患内容:1.防坠器出厂年限超过5年;2.施工升降机 操作人员使用下限位器代替停止按钮使用 伤害类型:机械伤害、坍塌
整改措施:1.电梯防坠器必须悬挂检验牌,标定期限不得超过1年, 不得超期使用。2.严禁利用限制器和限位装置代替操纵机构。
处理措施:第一条违反《中建六局水利水电建设集团有 限公司2024年度重大安全生产隐患治理清单》第28条, 属于二级安全隐患,处罚项目部2万元;第二条属于一 般隐患,需要立即组织整改。
管控措施:1.加强设备安装后的验收;2.督导租赁单位保养维修落到实 处;3.设备专职管理人员、责任工程师及网格员应加强对施工升降机 的日常巡视检查;4.加强对操作人员设备操作规程的安全教育培训, 将操作规程纳入班组早安会宣教内容当中5.严格落实第三方检测。
第五十一条:
隐患内容:1.附墙件斜拉杆缺失;2.附墙件连接螺栓松 脱;3.附墙件销轴未安装防脱开口销;4.附墙件未按要 求使用双螺母或防松螺母
伤害类型:机械伤害、坍塌、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.附墙件安装时必须加装斜拉杆,增强附墙结构安全。2. 附墙件连接螺栓必须安装到位,必须使用双螺母或防松螺母;3.附墙 件销轴必须安装防脱开口销,并按照规定将开口销打开规定角度。
管控措施:1.加强附墙件安装后的验收;2.督导租赁单位保养维修落到
实处;3.设备专职管理人员、责任工程师及网格员应加强对施工升降
机的日常巡视检查;4.严格落实第三方检测。
第五十二条:
第八章、塔式起重机
隐患内容:1.塔吊基础未垫实;2.塔吊基础积水,垃圾 过多;3.塔吊基础地脚螺栓松动;4.塔吊接地不合格 伤害类型:坍塌、触电
整改措施:1.塔吊基础要垫平整,基础地脚螺栓应使用双螺母并紧固; 2.塔吊基础设置挡土墙、排水设施,不得有积水;3.基础防雷接地按说 明书要求进行布置使用≥16mm2多股铜线连接在接地螺栓上严禁直接
焊接;
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.塔吊基础在制作时必须做好排水措施,混凝土浇筑时要 找平确保基础的平整度;2.塔吊安装完成后严格落实验收程序;3.督导 租赁单位保养维修落到实处;4.设备专职管理人员、责任工程师及网
格员应加强对塔吊的日常巡视检查;5.严格落实第三方检测。
第五十三条:
隐患内容:1.塔身标准节主结构开裂;2.塔身标准节主 结构严重变形;3.塔身标准节锈蚀严重;4.塔身标准节 主结构开裂使用焊接修补
伤害类型:坍塌、起重伤害
整改措施:1.塔机主要结构件不应出现目视可见的结构裂纹及焊缝裂
纹,亦不得出现结构件母材严重锈蚀。焊缝开裂使得此处标准节可承 受强度明显降低,当塔机旋转时,标准节易因受扭矩作用而产生变形 甚至进一步开裂;主要承载结构件由于腐蚀而使计算应力提高,当超 过原应力的15%时应予报废。对于无计算条件的,当腐蚀深度达原厚 度的10%时应予报废。
处理措施:第一条违反《中建六局水利水电建设集团有 限公司2024年度重大安全生产隐患治理清单》第60条, 属于三级安全隐患,处罚项目部1万元
管控措施:1.塔吊标准节进场后应先组织联合验收,验收合格后方能 进行使用;2.督导租赁单位保养维修落到实处;3.设备专职管理人员、 责任工程师及网格员应加强对塔吊的日常巡视检查;4.严格落实第三
方检测。
第五十四条:
隐患内容:1.标准节链接螺栓松动;2.标准节拼接螺栓 方向错误;3.螺纹钢筋代替平衡重支承销;4.标准节拼 接销轴外退;5.标准节拼接立销无开口销;6.标准节拼 接立销外退。
伤害类型:坍塌、起重伤害
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.标准节连接螺栓应朝上使用双螺母紧固,并加配防松动 螺母;2.标准节销轴连接时必须将销轴安装到位,必须安装防脱开口 销,并按照规定将开口销打开规定角度。
管控措施:1.塔吊标准节安装完成后必须组织联合验收,验收合格后 方能进行使用;2.督导租赁单位保养维修落到实处;3.加强过程检查, 周月检必须检查标准节拼接的螺栓或销轴;4.加强保养,对螺栓紧固 要达到力矩要求,销轴保养做到“只发现有外退痕迹就必须保养”; 5.严格落实第三方检测。
第五十五条:
隐患内容:1.塔吊标准节不一致,标准节受力状态不一 致。
伤害类型:高处坠落、物体打击
整改措施:1.在建筑起重机械上安装的标准节和附着装置必须是原制 造厂制造。
处理措施:第一条违反《中建六局水利水电建设集团有 限公司2024年度重大安全生产隐患治理清单》第61条, 属于三级安全隐患,处罚项目部1万元
管控措施:1.起重机械安装、拆卸、顶升加节以及附着前应对结构件、 顶升机构和附着装置以及高强度螺栓、销轴、定位板等连接件及安全 装置进行检查。
第五十六条:
隐患内容:1.爬梯横杆用钢筋代替;2.固定爬梯锁片脱 落;3.爬梯连接错误;4.爬梯护圈不齐;5.休息平台加 固不到位;6.爬梯固定螺栓脱落、铁丝绑扎。
伤害类型:高处坠落、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.爬梯横杆不得有缺失、断裂、铁丝捆绑现象;2.固定螺栓、 锁片要齐全,爬梯连接销开口销须完好;3. 上下爬梯连接应符合要求、 护圈齐全;4.休息平台固定牢固、护栏齐全。
管控措施:1.塔吊标准节安装完成后必须组织联合验收,验收合格后 方能进行使用;2.督导租赁单位保养维修落到实处;3.加强过程检查, 周月检必须检查标准节拼接的螺栓或销轴;4.严格落实第三方检测。
第五十七条:
隐患内容:1.附着杆系布置不符合使用说明书规定;2. 附着装置安装不符合使用说明书的规定,漏装内撑杆。 伤害类型:起重吊装、坍塌、物体打击
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第60条,属于 三级安全隐患,处罚项目部1万元;
整改措施:1.《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010) 3.3.1当塔式起重机作附着使用时,附着装置的设置和自由端高度等应符合使用说明书的规定。 3.3.2当附着水平距离、附着间距等不满足使用说明书要求时,应进行设计计算、绘制制作图 和编写相关说明。3.3.3附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制 作。附着式塔机,附着装置与塔身节或建筑物的连接必须安全可靠,连接件不应缺少或松动。 塔机与建筑物之间的附着水平距离、塔身自由端高度及附着装置的设置必须符合安装使用说 明书的要求。不符合安装使用说明书要求的非标准附着架应由原厂家或其认可的具有特种设 备制造资质的厂家设计制造。
管控措施:1.按照设备使用说明书查验进场安装的附着装置;2.附着安 装完成后必须组织联合验收,验收合格后方能进行使用;3.严格落实 第三方检测。
第五十八条:
隐患内容:1.塔吊回转限位器失效造成供电线缆缠绕;
2.吊钩起升高度限位器失效,造成吊钩冲撞小车;3.小 车行走限位器失效,造成小车撞上大臂前段小车挡块; 4.力矩限位器锈蚀严重,造成安全装置不能触发。
伤害类型:高处坠落、物体打击
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第62条,属于 三级安全隐患,处罚项目部1万元;
整改措施:1.回转限位使起重臂旋转角度≤±540 度;2.吊钩装置顶
部升至小车架下端的最小距离为800mm处时,应能立即停止起升运动, 但应有下降运动;3. 小车变幅的塔机,应设置小车行程限位开关和终 端缓冲装置,限位开关动作后应保证小车停车时其端部距缓冲装置最 小距离为200mm;4.塔吊应安装起重力矩限制器,当起重力矩大于相 应工况下的额定值并小于该额定值的110%应切断上升和幅度增大方向 的电源,但机构可作下降和减小幅度方向的运动。
管控措施:1.塔吊安装完成后必须组织联合验收,验收合格后方能进 行使用;2.督导租赁单位保养维修落到实处;3.加强过程检查,周月检 必须检查各类安全装置可靠性;4.严格落实第三方检测。
第五十九条:
隐患内容:不合格的塔吊人员通道。
伤害类型:高处坠落、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.空中人员安全通道,根据塔吊到建筑物的距离,经设计 计算编制专项施工方案,采用地面定型化制作,塔吊自行空中吊装的 安装方式;2.走道的最大跨度不宜大于7m,最大宽度不宜大于900mm, 铺设3.0mm厚花纹钢板,塔吊端采用挂钩连接,楼层端搁置长度不宜 小于1m;4.走道安装时,塔吊端应略高,楼层端应略低,上翘度不得 大于10°;5.走道应接近或在附着位置处,且两侧设置格栅防护网, 固定牢固。
管控措施:1.人员通道安装完成后必须组织联合验收,验收合格后方 能进行使用;2.加强过程检查,周月检必须对所有人员通道进行检查。
第六十条:
隐患内容:1.吊钩磨损过大;2.吊钩补焊;3.吊钩开口度
过大;4.吊钩防脱扣保险失效
伤害类型:起重伤害、物体打击
整改措施:1.吊钩禁止补焊,有下列情况之一的应予以报废:①表面 有裂纹;②挂绳处截面磨损量超过原高度的10%;③钩尾和螺纹部分 等危险截面及钩筋有永久性变形;④开口度比原尺寸增加15%;⑤钩 身的扭转角超过10°;2.塔吊吊钩必须具备安全可靠的防脱扣装置
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第30条,属于 二级安全隐患,处罚项目部2万元。
管控措施:1.塔吊安装完成后必须组织联合验收,验收合格后方能进 行使用;2.加强过程检查,周月检必须对吊钩进行检查;3.严格落实第 三方检测。
第六十一条:
第九章、起重吊装

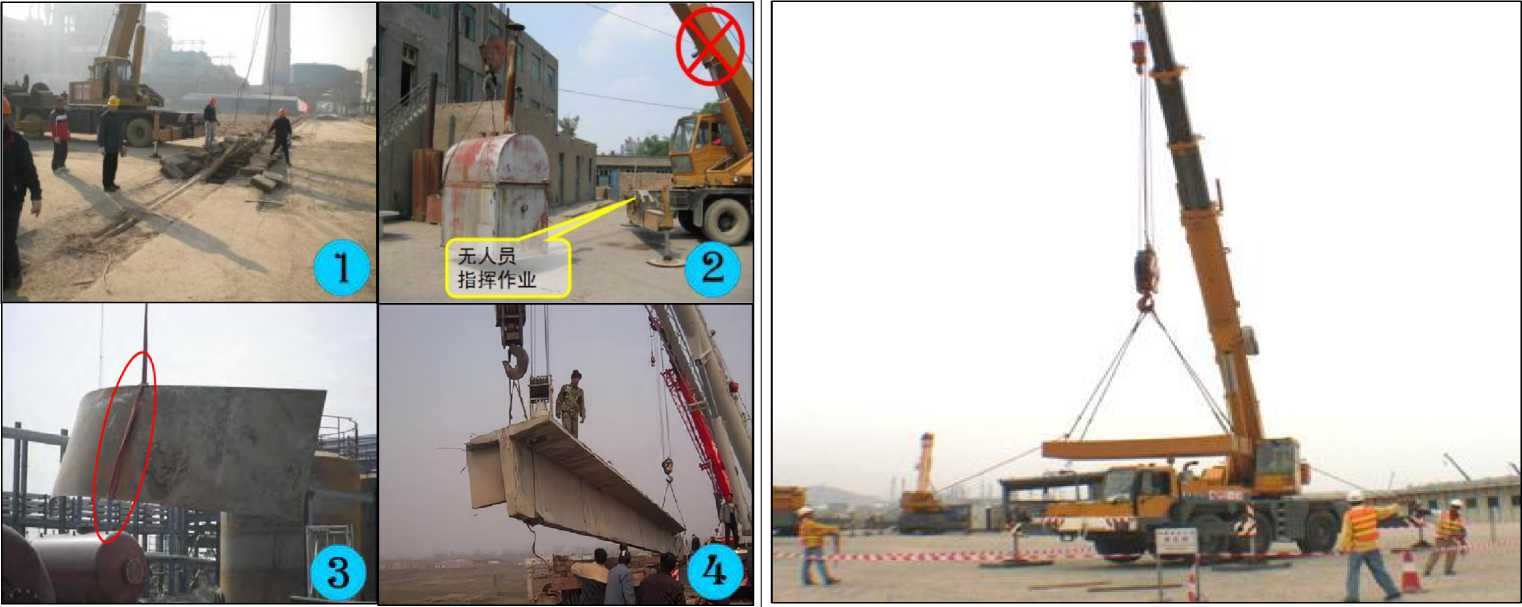

隐患内容:1.起吊埋在地下的管道;2.无信号工指挥作 业;3.单点吊装,边缘锋利的吊物未采取保护措施;4. 吊物上站人,吊物旋转半径以及吊物下方有人员 伤害类型:起重伤害、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.严格落实“十不吊”要求:(1)指挥信号不明不准吊;(2)斜 拉斜挂不准吊;(3)吊物重量不明或超负荷不准吊;(4)散物捆扎不牢或物 料散放过满不准吊;(5)吊物上有人不准吊;(6)埋在地下物不准吊;(7) 安全装置失灵或带病不准吊;(8)现场光线阴暗或看不清吊物起落点不吊;(9)
棱刃物与钢丝绳直接接触无保护措施不准吊;(10)六级以上强风不准吊。
管控措施:1.汽车吊作业期间作业区域应设置警戒区域;2.信号指挥人员必须
持特种作业证;3.加强对作业人员、操作人员及指挥人员的安全教育和交底。
第六十二条:

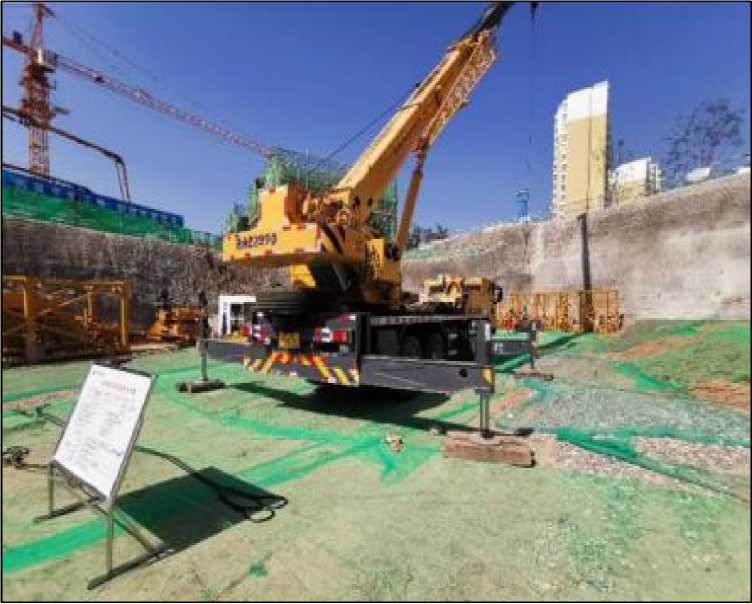

隐患内容:1.吊车支腿基础承载力不满足要求,支腿未
垫平;
伤害类型:起重伤害
整改措施:1.起重机械作业场地应保持坚实平整,支腿应全部 伸出,支腿应使用钢板和木方进行垫平,所有车轮应全部离 地。
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第12条,属于 一级安全隐患,处罚项目部3万元。
管控措施:1.加强对作业人员、操作人员及指挥人员的安全教 育和交底;2.责任工程师或网格员加强作业过程的监督检查。
第六十三条:

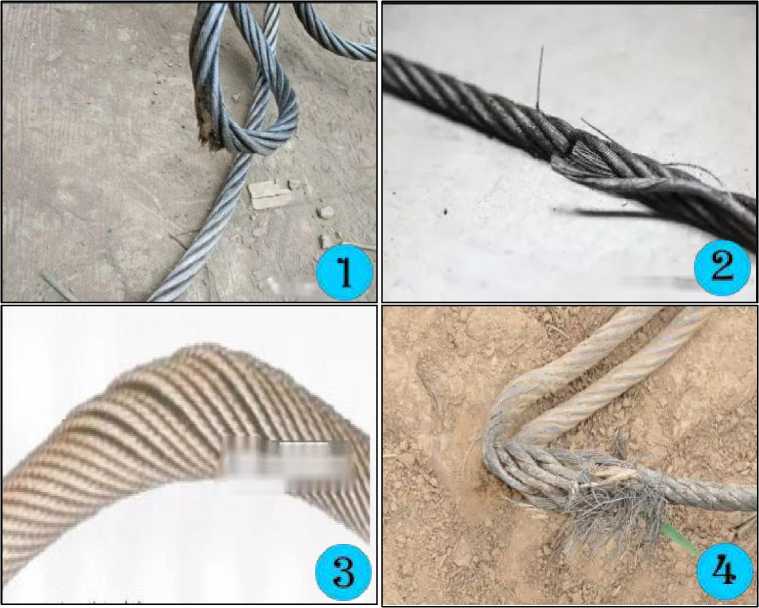

隐患内容:1.钢丝绳棉芯、绳股挤出;2.钢丝绳断丝; 3.钢丝绳笼状变形;4.钢丝绳压扁、弯折。
伤害类型:起重伤害、物体打击
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第30条,属于 二级安全隐患,处罚项目部2万元。
整改措施:1.对达到《GB/T5972—2009《起重机钢丝绳保养、 维护、安装、检验和报废》》报废标准的钢丝绳必须进行更 换。
管控措施:1.加强对各种吊装锁具的进场验收;2.责任工程师 或网格员加强作业过程的监督检查;3.加强对作业人员、操 作人员及指挥人员的安全教育培训,落实吊装锁具每日作业 前的自检。
第六十四条:
隐患内容:1.吊装带达到报废条件;2.油污腐蚀严重、 磨损严重的吊装带;3.吊装带吊耳磨损严重 伤害类型:起重伤害、物体打击
整改措施:1.对达到《JB/T8521.1—2007《编制吊索 安全性》》报废 标准的吊装带必须进行更换;2.吊装带报废标准:织带严重磨损、穿 孔、切口、撕断;承载接缝绽开、缝线磨断;吊带纤维软化、老化、 弹性变小、强度减弱;纤维表面粗糙易于剥落;吊带出现死结;吊带 表面有过多的点状疏松、腐蚀、酸碱烧损以及热融化或烧焦。
处理措施:违反《中建六局水利水电建设集团有限公司 管控措施:1.加强对各种吊装锁具的进场验收;2.责任工程师或网格员 2024年度重大安全生产隐患治理清单》第30条,属于 加强作业过程的监督检查;3.加强对作业人员、操作人员及指挥人员 二级安全隐患,处罚项目部2万元。 的安全教育培训,落实吊装锁具每日作业前的自检。
第六十五条:
隐患内容:1.单点吊运钢构件。 伤害类型:起重伤害、物体打击
处理措施:属于一般隐患,需立即组织整改
整改措施:1.吊装预绑钢筋骨架或成捆钢筋时必须采用双吊 点,吊点与吊物水平夹角不得小于45°,钢丝绳夹角不得大 于120°。
管控措施:1.加强对作业人员、操作人员及指挥人员的安全教 育培训,落实每次起吊前对钢丝绳及连接部位和索具的自 检;2.责任工程师或网格员加强作业过程的监督检查和旁站 监督。
第六十六条:
隐患内容:1.吊斗未封闭;2.吊耳采用螺纹钢代替 伤害类型:起重伤害、物体打击
整改措施:1.吊斗四周选用方管龙骨,加钢板网封闭,吊环选
用Φ20mm的圆钢焊接,底部选用钢板满铺
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.加强对作业人员、操作人员及指挥人员的安全教 育培训;2.责任工程师或网格员加强作业过程的监督检查和 旁站监督。
第六十七条:
第十章、基础设施类

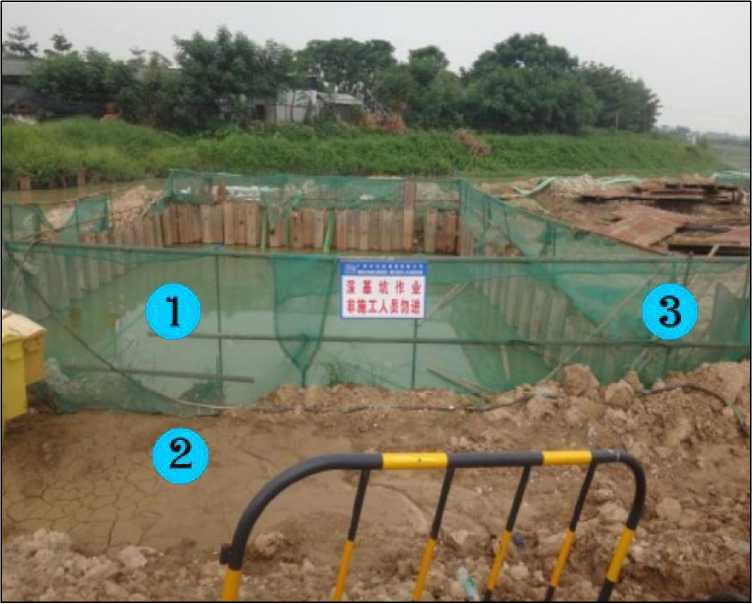

隐患内容:1.基坑内无排水措施;2.基坑周边未设置排
水沟;3.临边防护搭设不符合要求
伤害类型:高处坠落、坍塌、淹溺
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.基坑上部四周(距离基坑边1米左右)设置挡水坎和排水沟;2. 在坑底设置集水井,配备排水泵,并沿坑底四周开挖排水沟;3.基坑临边防护严 格按照《中国建筑第六工程局有限公司施工现场安全防护标准化图册(2017版)》 中的相关要求搭设。
管控措施:1.严格落实项目安全生产策划中的相关要求;2.加强施工方案技术 交底;3.落实危大工程旁站监督制度;4.加强责任工程师或网格员及安全员的日 常巡视检查。
第六十八条:
隐患内容:1.基坑边上堆土荷载过高;2.基坑未按方案 要求放坡;3.基坑无排水措施;4.基坑无临边防护措施。 伤害类型:高处坠落、坍塌、淹溺
整改措施:1.基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷 载限值,一般要求坑边荷载的高度不超过1.5米,距离大于1.2米;2.严格按照 审批过的施工方案进行放坡或者架设支撑。
处理措施:违反《中建六局水利水电建设集团有限公司 2024年度重大安全生产隐患治理清单》第49条,属于 三级安全隐患,处罚项目部1万元。
管控措施:1.严格落实项目安全生产策划中的相关要求;2.加强施工方案技术 交底;3.落实危大工程旁站监督制度;4.加强责任工程师或网格员及安全员的日 常巡视检查。
第六十九条:
隐患内容:1.雨污水检查井口无防护 伤害类型:高处坠落、淹溺
处理措施:属于一般隐患,需立即组织整改。
整改措施:1.井口使用模板覆盖(刷黄黑漆);2.井口四周使用铁马防 护并挂设安全提示牌;3.夜间悬挂警示灯
管控措施:1.严格落实项目安全生产策划中的相关要求;2.加强对作业 人员的教育和交底;3.加强责任工程师或网格员及安全员的日常巡视 检查。
第七十条:
隐患内容:1.压路机作业区域内视野盲区站人
伤害类型:机械伤害
整改措施:1.压路机作业区域内严禁站人,且作业时必须有专人值守
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.加强对作业人员的教育和交底;2.加强责任工程师或网格 员及安全员的日常巡视检查,做到现场有施工行为必有管理人员旁站 监督。
第七十一条:
隐患内容:1.泥浆池临边防护不到位,搭设不规范;2. 缺少安全警示标志;3.电缆违规架设在临边防护上。
伤害类型:高处坠落、淹溺、触电
整改措施:1.泥浆池防护严格按照《中国建筑第六工程局有限公司施 工现场安全防护标准化图册(2017版)》中的相关要求搭设;2.按要 求悬挂安全警示标志;3.在定型化防护栏上安装夜间警示灯
处理措施:属于一般安全隐患,需要立即组织整改
管控措施:1.严格落实项目安全生产策划中的相关要求;2.加强对作业 人员的教育和交底;3.加强责任工程师或网格员及安全员的日常巡视 检查。
第七十二条:
第十一章、厂内机动车辆
隐患内容:1.违规使用装载机当作高处作业平台;2.违 规载人运行;3.铲斗内违规载人。
伤害类型:高处坠落、车辆伤害
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.严格按照装载机操作规程进行操作;2.装载机除操作人员 外任何部位严禁载人;3.不得将铲斗提升到最高位置运输物料,宜保 持铲臂下铰点离地面0.5m,并保持平稳行驶。
管控措施:1.严格落实操作人员持证上岗;2.加强操作人员的安全教育 培训;3.加强管理人员的日常巡视检查。
第七十三条:
隐患内容:1.违规使用不合格的电动助力推车。 伤害类型:车辆伤害、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.使用正规厂家生产的合格产品;2.推车严禁载人;3.操作 人员严格按照操作规程操作。
管控措施:1.强化设备进场验收;2.加强对操作人员操作规程的安全教 育培训;3.加强管理人员的日常巡视检查;4.每周开展专项检查。
第七十四条:
隐患内容:1.载物高度遮挡驾驶员视线 伤害类型:车辆伤害、物体打击
处理措施:属于一般安全隐患,需要立即组织整改
整改措施:1.依据《场(厂)内专用机动车辆安全技术规程》(TSG 81— 2022)第5.1.4条 安全操作规程(7)叉车司机视线不良或者受阻时, 倒车低速行驶或者专人指挥下低速行驶。
管控措施:1.加强对操作人员操作规程的安全教育培训;2.加强管理人 员的日常巡视检查。
