1.0.1为统一石油天然气建设工程站内工艺管道工程施-「•质量 验收方法,加强质量控制,确保工程质量,制定本规范。

1.0.2本规范适用于新建或改(扩)建石油天然气长输管道及 集输管道相关的站内工艺管道工程施工质量的验收。

本规范不适用于油气田内部脱水装置、站内泵、加热炉及其 他类似设备本体所属管道,以及站内的高温导热油管道的施工质 量验收.

1.0.3本规范应与国家现行标准《石油天然气建设工程施「.质 量验收规范 通则》SY 4200配套使用。

1.0.4站内工艺管道工程施工采用的技术文件、合同文件对施 工质量要求不应低于本规范的规定。

国家现行标准《石油天然气建设工程施工质量验收规范通 则》SY 420(1确立的以及下列术语适用于木规范。

2.0.1 管道 PiPing

用以输送、分配、混合、分离、排放、计量、控制或制止流体流 动,由管道组成件所组成的装配总成。

2.0.2 管道组成件 PiPing ComPOnentS

用于连接或装配管道的元件。

注:包括管子、管件、密封件、绝缘接头、疏水器、过滤器、调压撬、 安装件、法兰、垫片、紧固件、阀门以及膨胀接头、挠性接头、 耐压软管等。

用于支撑和固定管道的管墩、支架及其相关联接件的总称。

2.0.4 安装件 fixtures

将负荷从管子或管道附着件上传递到支承结构或设备上的 元件。

注:包括吊杆、弹簧支吊架、斜拉杆、平衡锤、松紧螺栓、支撑杆、 链条、导轨、锚固件、鞍座、蛰板、滚柱、托座和滑动支架等。

用焊接、螺栓连接或夹紧等方法附装在管子上的零件。

注:包括管吊、吊(支)耳、圆師、央子、吊夹、紧固夹板和裙式管 座等。

3基本规定

3. 1 一般规定

3.1.1站内工艺管道工程的分部「.程、分项工程、检捡批的划 分应符合表3. 1. 1的规定。

3.1.1站内工艺管道分部工程、分项工程、检验批划分表

分部丁程

分项T

检验批

站内工艺

管道丁.程

钢管下料和管件加工

钢管下料和管件加工

管道安装

管道安装

管道绢对和媒接

管道组对

管道焊接

管沟开挖、下沟和回填

管沟开挖

管道下沟和管沟冋填

管道系统吹扫、试压和干燥

管道系统吹扫、试压

管道干燥

管道防腐和保温

管道现场防腐及补曰

管道保温

3.1.3站内工艺管道工程质量控制资料核查应符合本规范附录 B的规定。

3.2管值组成件的检验

3.2.1管道组成件在使用前应按设计要求核对其规格、材质、 型号。

3.2.2管道组成件应具有产品质量证明书、出厂合格证、说明

—3

DOWrl-OadFrOm hffp7fbbs.nfoeachcom

书、检验试验报告等。对质蛍若有疑问时,应进行复验。

3. 2.3管道组成件在使用前应进行外观检查,其表面质量应符 合设计或制造标准的有关规定。

DQWnIQad FrQm http://bbs.infoeach.com

4钢管下料和管件加工

4. 1 -般规定

4.1.1管道单元预制应在钢制平台上进行,平台尺寸应大于管 道预制件的最大尺寸。

4.1.2管道预制应按单线图规定的数量、规格、材质选配管道 附件,并按单线图标明管道系统号和顺序号。

4.1.3预制完毕的管道单元预制件,应将内部清理干净,并及 时封闭管口。

4.2主控项目

4.2.1钢管及管件材质、规格、型号应符合设计要求及相应规 范规定。

检验数量:全部检查。

检验方法:检查质量证明书、合格证或复验报告。

4. 2.2用有缝管制作弯管时,焊缝应避开受拉(压)区。

检验数量:全部检查。

检验方法:用尺检查。

4.3 一般项目

4. 3. 1管端坡口加工应符合焊接工艺规程规定,规程无要求时, 其允许偏差应符合本规范附录D的规定。

检验数量:按区域抽査,)%。

检验方法:用焊接检验尺检査。

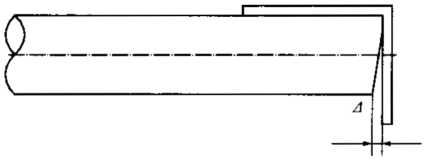

4.3.2钢管切口表面应平整,无裂纹、重皮、毛刺、凹凸、缩 口、熔渣、氧化物、铁屑等;切口端面倾斜偏差厶(如图4.3.2 所示)不应大于钢管外径的1%,且最大不应超过3mm

DQWnIQad FrQm http://bbs.infoeach.com

检验数量;按区域抽査1()%

检验方法:用焊接检验尺检查。

4.3.2切口端面倾斜偏差

4.3.3卷管加工、管口翻边、夹套管加工及其质量应符合现行 国家标准《工业金属管道工程施工规范》GB 50235的有关规定。

检验数量:按区域抽查10%,且不少于三件。

检验方法:观察检查和用尺检查。

4.3.4弯管表面应无裂纹、过烧、分层、皱纹等缺陷。

检验数量:按区域抽查1)⅝,且不少于三件。

检验方法:观察检査。

4.3.5 IT形弯管的平面度允许偏差每米不应大于3τnm,最大不 应大于IUmm,平面度允许偏差△应符合表4. 3. 5的规定(如图

检验数量;全部检查。

检验方法:放在预制平台上用样板及拉线用尺检査。

4. 3.5 II形弯管的平面度允许偏差ZI (mm)

K

≤5(M)

>5(N)1()()()

>1000—150()

>151H)

≤3

≤4

≤6

≤1()

4.3.6汇管采用骑座式连接时,母管的开孔直径应比支管内径 小 2 mm

检验数量:全部检查。

检验方法:用尺检查。

4.3.8汇管采用插入式连接时,应在母管上开孔并加丁坡口。 坡口角度应为45°6(1°.其允许偏差应为士 2.5°,孔与子管外径 间隙为1. 5mm2mm。子管插入深度不应超过母管内壁。

检验数星:全部检查。

检验方法:观察检查,焊接检验尺检查。

检验数量:全部检查。

检验方法:观察检查,焊接检验尺、直角尺、样板尺或拉线 检查。

4. 3.9组对允许偏差

序号

项口

允许偏差mm)

1

母管总呈

1 3

2

子管间距

± 1

3

T-管与母管两屮心线的相偏移

±1.5

4

了管法%接管长度

±1.5

5

法兰水平度或垂Ti

子管苴径

(mm)

≤3()()

≤l

>300

≤2

G

母管直线度

母管公称汽径

(Inm)

≤1()()

≤L∕1(H0,最大 15

>100

≤2L∕10(H).最大 15

5管道安装

5. 1 一般规定

5.1.1管道安装前,应对埋地管道与埋地电缆、给排水管道、 地下设施与建筑物预留孔洞位置及基础坐标等进行校对。

5.1.3与管道连接的设备、管架与管墩应找正。安装固定完毕, 管架与管墩的坡向和坡度应符合设计要求。

5.1.4管子、管件、阀门等内部应清理干净,无污物与杂物。 安装工作有间断时,应及时封堵管口或阀门出入丨1

5.1.5不宜在管道焊缝位置开孔,且应避开焊缝热影响区。当 不可避免时,应对开孔处开孔直径1.5倍范围内进行补强,补强 板覆盖的焊缝应磨平。

5.2主控项目

检验数量:全部检查。

检验方法:检査质量证明书或合格证。

检验数量:全部检査。

检验方法:检查安全阀调校记录。

5.3 一般项目

检验数量:全部检査。

检验方法:用尺检査。

1管道的支架、托架、吊架、管卡的类型、规格应符合设 计要求。

2管道支、吊架安装前要进行标高和坡降放线测量,固定 后的支、吊架位置应正确,安装应平整、牢固,与管道接触 良好。

3固定支架应按设计要求安装。

4导向支架或滑动支架的滑动面应洁净平整,不应有歪斜 和卡涩现象。其安装位置应从支承面中心向位移反方向偏移。

5支、吊架焊接应由有资格的焊工施焊。管道与支吊架焊 接时,焊缝外形应平整饱满,不应有咬边、烧穿现象。

6滑动支架应保证沿轴向滑动无阻,且不发生横向偏移。

7临时支架焊接不应伤及主材。

检验数量:按区域抽查1()%,且不少于二处。

检验方法:用尺和观察检查。

检验数量:按区域抽查1()%且不少于三处。

检验方法:用尺和观察检査。

5.3.4法宀密封面应与管子中心垂直(如图5.3.4所示)。当公 称直径小于或等于3()(Imm时,在法兰外径上的允许偏差为 ± 1mm当公称直径大于3()()mm时,在法兰外径上的允许偏差 为 ± 2mm

检验数量:按区域抽查1()%旦不少干三处。

检骑方法:用直角尺检查。

5.3.5安全阀安装时应保持垂直。

检验数量;全部检杏。

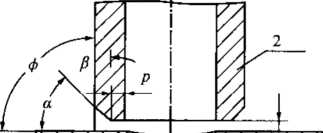

5.3.4预制管段偏差

e允许偏差

项冃

允许偏差mm)

坐标

架空

± 10

地沟

+ 7

埋地

±20

标高

架空

± 1()

地沟

±7

埋地

± 20

T[

I)N ≤: IOOmm

≤2L∕1000

最大40

DN> h M) mm

≤3Z√ 10(10

最大70

铅垂度

≤3H∕υMH)

最大25

成卅

在同•平而上的间距

± In

交叉

管外壁或保温层的间距

+ 7

注:L为管了-的水平长度,打为管子的垂HR度。

DQWnIQad FrQm http://bbs.infoeach.com

在同层中,宜先安装大管后安装小管。

2管道外壁,包括保温层或防腐层厚度,与地沟壁、沟底 面的距离应符合设计要求;设计无要求时.可按表5.3.7的规定 确定。

检验数信:按区域抽査io%, Xi不少于一:处。

检验方法:观察检査。

5. 4质量验收记录

6管道组对和焊接

6. 1 —般规定

6.2管道组对

I 主控项目

检验数量:全部检查。

检验方法:检查质量证明书、合格证或复验报告.

I —般项目

检验数量:按区域抽查H)⅛o

检验方法:观察检査和用尺检查、.

检验数量:按区域抽査

检验方法:用尺量或冃测。

6.2.4焊缝距离支吊架应大于50mm,需要热处理的焊缝距离 支吊架应大于30Omm O

检验数量:按区域抽查1()%

检验方法:用尺量或目测。

6.2.5管道对接焊缝距离弯管,不包括压制、热推或中頻弯管, 起点应大于IOOmm,且不应小于管子外径。

检验数量:按区域抽査1()%

检验方法:用尺量或H测。

6.2.6直缝管的纵向焊缝应置丁易检修的部位,且不宜在底部. 检验数髭:按区域抽查1()%

检验方法:观察检査和用尺检査。

检验数量:按区域抽査1()%

检验方法:用卷尺检查。

6.2.8当管子公称直径小于IOOmm时,管道对口平直度允许 偏差为Imm当管子公称直径大于或等于l()()mm时,管道对口 平直度允许偏差为2mm,但全长允许偏差均为IOmmo

检验数星:按区域抽査1()%

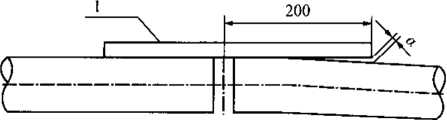

检验方法:用钢板尺和塞尺检查,在距接口中心20Omm测量(如图6. 2. H所示)。

DQWnIQad FrQm http://bbs.infoeach.com

6.2.8管道对口平直度检查

1钢板K

6.2.9管门组对间隙应符合焊接H艺规程规定,''彳规程尤要求 时•其允许偏差应符合本规范附录D的规定。

检验数量:按区域抽查"1%

11

检验方法:用焊接检验尺检査。

6. 2. IO管子对接错边量应符合表6. 2. 1()的规定。

6. 2. 10 管子错边量(mm)

管壁啤

错边M

>H»

不大 Γ 2.5

5H)

Λ 'F 1 5 2. (}

<5

不大于U. 51. 5

检验数量:按区域抽査1()%

检验方法:用焊接检验尺检査。

IH质量验收记录

6.2.11管道组对检验批质量验收记录应符合本规范附录CC- 0. 3的规定。

6. 3管道焊接

I 主控项目

6.3.1焊接应具有相应的焊接工艺规程。

检验数量:全部检査。

检验方法:检查焊接工艺规程、机械性能试验报告。

6.3.2焊材应符合焊接丁.艺规程的规定。

检验数量:全部检查。

检验方法:检杳出厂质量证明书或合格证、复验报吿。

6.3.3管道焊缝无损检测应符合设计要求和规范规定。

检验数量:全部检査。

检验方法:检查无损检测记录、报告。

I 一般项目

6.3.4焊缝上的焊渣及周围飞溅物应清除干净,焊缝表面应均 匀整齐,不应存在仃害的焊瘤、凹坑、裂纹、未熔合、气孔、夹 渣、引弧痕迹及夹具焊点等缺陷。

检验数竜:按区域抽査

检验方法:观察检査。

6.3.5施焊时不应在坡U以外的管壁上引孤,焊接地线与钢管 应有可靠的连接方式,并应防止电弧擦伤母材。

检验数量;按区域抽査川%。

检验方法:观察检查。

6.3.6焊缝宽度应符合焊接工艺规程的要求,无要求时为坡「I 上两侧各加宽().5mm~2mnι<j

检验数量:按区域抽査1()%

检验方法:用焊•接检驶尺检査。

6. 3. 7焊缝余高应为()mm~2mm,局部不应大于3mm且长度 不太于5(>mmU

检验数母:按区域抽查10%.

检验方法:用焊接检验尺检査。

6.3.8盖面焊道深度不应大于管壁厚的12.5%,且不应超过 O. 5mm。咬边深度小于0. Smm时,任何长度均为合格。咬边深 度在().3nιm~(). 5mm之间,单个长度不应超过30mm,在焊缝 任何3(K)mm连续长度内,咬边累计■度不应大于5()mnιo累计 长度不应人于焊缝周长的15%

检验数量:按区域抽査仰%。

检验方法:观察检查和用焊接检验尺检査。

6.3.9角焊缝的边缘应平缓过渡,焊缝的凹度和凸度不应大于 1. 5mm,两焊脚高度差不宜大于3mm

检臆数量:按区域抽查1()%

检验方法:观察检查或用焊接检验尺检查。

DOWnoωd From hffp7fbbs-3foeachcom

IH 质量验收记录

6.3.10管道焊接检验批质量验收记录应符合本规范附录C

C. 0. 4的规定。

7管沟开挖、下沟和回填

7. 1管沟开挖

7.1.1管沟开挖前,应对地下的构筑物、电缆、管道等障碍物 进行定位,在开挖过程屮应采取保护措施。测量放线应按设计文 件的要求进行,并应按管道水平中心线及管沟上门宽度,打好开 挖管沟的边线桩,并应标出开挖深度,用消石灰标出管沟的边 界线。

7.1.2在进行地沟内管道安装前,应进行沟底清理,不应留有 污物与杂物;地沟管道施工.完毕后,应再次淸打地沟,并经隐蔽 工程检查合格后方可加盖地沟盖。

检验数量:检查处。

检验方法:用尺或水准仪检査。

H 一般项目

检验方法:用尺检査。

检验数量:检查1()处。

检验方法:用卷尺检査。

DQWnIQad FrQm http://bbs.infoeach.com

W 质量验收记录

7.2管道下沟和管沟回填

I 一般规定

7. 2. 1管道下沟前应完成下列工作:

1清理沟内塌方和硬土(石)块,排除管沟内积水。如沟 底被破坏(超挖、雨水浸泡等)或为岩石沟底,应用砂或软土 铺垫。

2对管沟进行复测,达到设计要求后方可进行管道下沟。

3管道防腐层经电火花检漏仪检查,无破损.冇破损或针 孔应及时修补,检测电压应符合设计要求或国家现行标准的有关 规定。

7.2.2管沟冋填前,应完成下列工作:

1管道焊缝经无损检测合格。

2外防腐绝缘层检漏合格。

3隐蔽工程验收合格。

7.2.3管道下沟应符合下列要求:

1管道下沟用吊具宜使用尼龙吊带,不应宜接使用钢丝绳。

2管道下沟时,应避免与沟壁挂碰,必要时应在沟壁突出 位置垫上木板或草袋•防止擦伤防腐层。管道放置到管沟设计位 置,悬空段应用细土或砂填塞。

3管道下沟时,应有专人统一指挥作业。下沟作业段的沟 内不应有人,应采取有效的措施防止管道滚管。

H 主控项目

检验数量:全部检査。

稔验方法:观察检査。

检验数童:检查1。处。

检验方法;用尺检查和观察检査。

7.2.6石方段管沟回填周围2(K)mm范围内,应按设计规定处 理;设计无规定时,回填土应使用细土。

检骗数量:检查侦处。

检验方法:观察检查。

H —般项目

7.2.7按回填进程依次拆除沟壁的支撑,且不应塌方。管道F 沟前清理时,应清理沟内塌方和硬土(石)块,排除管沟内积 水,应先回填直管段,后回填弯曲管段。

检验数量:检查⑷处。

检验方法:观察检查。

K 质量验收记录

7.2.8管道下沟和管沟回填检验批质量验收记录应符合本规范 附录CC. 0. 6的规定。

DQWnIQad FrQm http://bbs.infoeach.com

DoWn-Oad FrOm hffp7fbbs5foα)ach COm

8管道系统吹扫、试压和干燥

8. 1 一般规定

8.1.1管道系统安装完毕后.在投入使用前,应进行吹扫和压 力试验,清除管道内部的杂物并检查管道及焊缝的质鱼。UJO. 3MPa().5MPa的压缩空气进行爆破吹扫。

8.1.4埋地管道应在下沟回填后进行强度和严密性试验;架空 管道应在管道支吊装安装完毕并检验合格后,进行强度和严密性 试验。

8.1.5管道压力试验应以洁净水为试验介质。

8.1.7水压试验时,应安装高点排气阀门、低点排水阀门,并 应排净空气,使水充满整个试压系统;待水温和管壁、设备壁的 温度大致相同,且系统热稳定完成后方可升压。

8.1.9制定吹扫试压方案时,应采取有效的安全措施,并应经 业主和监理审批后实施。

8.1.10试压前,应将压力等级不同的管道、不宜与管道一齐试 压的系统、设备、管件、阀门及仪器等隔开,按不同的试验压力 进行试压。

8.2管道系统吹扫、试压

I 主控项目

检验数量:全部检查。

检验方法:用压力表、温度计检查或检查试压记录。

8. 2.2输送大然气的管道吹扫试压后,应进行管道系统干燥。 干燥前,应进行试压后扫水检验。站场内管道系统扫水检验应以 站场最低点排气H没有明水排出视为合格。

检验数量:全部检查。

检验方法:观察检査。

H 一般项目

8.2.3管道吹扫系统不应使管道吹扫出的脏物进入设备,设备 吹扫出的脏物也不应进入管道。

检验数量:全部检查。

检验方法:观察检查。

8. 2.4管道系统在空气或蒸汽吹扫过程中,应在排出口用白布 或涂白色油漆的靶板检査,在5min内,靶板上无铁锈、尘土、 水及其他杂物为合格。

检验数量:全部检査。

检验方法;观察检查。

H 质量验收记录

8. 2.5管道吹扫、试压检验批质量验收记录应符合本规范附录 CC. (). 7的规定。

DOWnoωd FrOm hffp7fbbs.nfoφachcom

8.3管道系统干燥

I 主控项目

8. 3.1管道干燥程序及其结果应符合现行国家标准《石油天然 气站内工艺管道工程施规范》GB 5054(1的有关规定。

检验数fit全部检查。

检验方法:用露点仪检査或检査管道干燥记录.

I 一般项目

8. 3.2在干燥验收合格后,应向管道内注入压力为5()kPa~ 7(IkPa的干空气或氮气,其露点不应低于-400C-F空气或氮气的 露点,并应保持管道密闭。

检验数量:全部检查。

检验方法:用压力表、露点仪、温度计检查或检查试压 记录。

II 质量验收记录

9管道防腐和保温

9. 1 一般规定

9.1.1管道应按设计要求进行管道防腐。架空管道宜进行现场 防腐(涂漆)作业,埋地管道的防腐宜进行预制作业。埋地管道 防腐补口、补伤和检漏方法应符合国家现行标准《管道防腐层检 漏试验方法》SY/T ()063的有关规定。

9.1.2保温材料及其制品应采取防潮、防水、防雷、防冻、防 挤压变形(成型产品)措施。

9.1.3釆用有机保温材料时,环境温度和原材料温度宜控制在 15°C3()°C,发泡后应右熟化时间。施丁.前宜在现场同条件进行 试验,观测发泡速度、孔径大小、颜色变化、裂纹和变形情 况等。

9.1.5保温应在钢管表面质量检査及防腐合格后进行。根据保 温材料的不同,保温施工可采用捆扎法、充填法、浇注法、喷涂 法等施工方法进行。

9.2管道现场防腐及补口

I 主控项目

检验方法;检查材料合格证或复验报告。

9.2.2除锈质量应符合设计要求及规范规定。 检验数量:检杳处。

DQWnIQad FrQm http://bbs.infoeach.com

检验方法:观察检查。

检验数量:电火花检漏全部检查:钢管及管件防腐每2()根 (个)抽查一处,但至少抽査一处;钢管或补口处剥离试验按 1%进行抽查,但至少抽查一处。

检验方法:用火花检漏仪和拉力钳检査。

I —般项目

9.2.4涂层应无脱落、裂纹、气泡、流淌、露底等.颜色应 ,致。

检验数量:检查1。处。

检验方法;观察检査或借助放大镜检查。

9.2.5涂层厚度应符合设计文件和规范的规定。

检验数量:检査10处。

检验方法:用测厚仪检査。

皿质量验收记录

9.3管道保温

I 主控项目

检验数量:全部检査。

检验方法:检查合格证或复验报告。

I 一般项目

9.3.2管托处的管道保温,不应妨碍管道的膨胀位移,且不应 损坏保温层。

检验数量:检査1"处。

检验方法:观察检查和用尺检査。

9.3.3铁丝绑扎应牢固,充填应密实,无严重凹凸现象。

检验数量:检查m处。

检验方法:观察检査和用尺检查。

9.3.4采用金属外保护层时,金属薄板保护层咬缝应牢固,包 裹应紧凑。环向活动缝应按设计留置,施工接缝应上搭下,,并按 规定嵌填密封剂或在接缝处包缠密封带。

检验数量:检查1()处。

检验方法:观察检查。

9.3.5毡、箔、布类保护层包缠施T.前应对黏结剂做试样检验, 包缠搭接应粘贴严密,环缝和纵缝搭接尺寸不应小于50mm:采 用管壳预制块保温时,预制块接缝应错开,水平管的接缝应在正 侧面。多层组合时.应分层绑扎,内层宜采用薄胶带固定,外层 宜采用镀锌铁丝,包装钢带等绑扎。每块保温材料绑扎不应少于 两道,绑扎间距硬质保温材料不应大于400mm,半硬质保温材 料不应大于3(X)mm,软质保温材料不应大于200mm,不应釆用 螺旋式缠绕绑扎。

检验数量:检査If)处。

检验方法:观察检查和用尺检查。

9.3.6保温层玻璃布缠绕应紧密.表面应平整,无皱纹和空鼓。 玻璃布压边宽度应为3() mm — 4Omm,搭接头长度不应小于 IoommO玻璃布作为保护层时,表面涂漆厚度以不露出玻璃布 纹为宜。

检验数量:检查1()处。

检验方法:观察检査和用尺检査。

9.3.7保温层质量应符合下列规定:

1毡、箔、布类保温材料或保温瓦应用相应的绑扎材料绑 扎牢固.充填应密实,无严重凹凸现象,同轴度误差不应大于 10mm,保温厚度应符合设计规定.保温材料的容重允许偏差

DQWnIQad FrQm http://bbs.infoeach.com

DOWrI-Oad From hffp7fbbs5foωachcom

o

2保温层玻璃布缠绕应紧密,表面应平整,无皱纹和空鼓。 玻璃布压边宽度应为3() mm~4()mm,搭接头长度不应小 T^ 1 (M)mmo

3玻璃钢做表面保护层时,应缠绕紧密,涂料涂敷后不应 露出玻璃布纹。

4泡沫保温层厚度应均匀,表面应光滑无开裂。

5 金属薄板做保护层时,咬缝应牢固,包裹应紧凑,外观 平整,光线折射均匀。

检验数量:检査10处。

检验方法:观察检查和用尺检查。

9.3.8石棉水泥保护层厚度应均匀,表面应光滑。

检验数量:检杳1()处。

检验方法:观察检查。

9.3.9阀门、法兰处的管道保温应在法兰外侧预留出螺栓的K 度加20mmc

检验数量:检查处。

检验方法:用钢针、尺检杳,

9.3. 10保温层表面和伸缩缝的允许偏差应符合表9.3. 1()的 规定。

检验数量:检查1()处。

检验方法:用钢针、尺检査。

9.3.10保温层表面和伸缩缝的允许偏差

序号

项冃

允许偏差

I

去面平整度

涂抹

5rnrn

其他外保护

5πιm

2

外保护层松紧度

成型品

不大丁•岩棉的外周K

3

厚度

KX

4

伸縮缝宽度

5%

ɪ 质■验收记录

9. 3. 11保温检骑批质量验收记京应符合本规范附录CC.O. 10 的规定。

DOWnoad FrOm hfpXbbS5foωachcom

附录A检验器具表

附录B 站内工艺管道工程质量 控制资料核查记录表

A检验器具表

DQWnIQad FrQm http://bbs.infoeach.com

序号

名称

规格型号

备注

1

钢卷尺

2nι. 5m. 3(InI. 5()m

2

钢直尺

15()tnrπ t 3()()mm. IO(MhnTn

3

游标卡尺

植度0. 02mm

4

楔形塞尺

15mm × 15πιm × 120mm

5

靠(宜)尺

1 TrI, 2 m

()

放大镜

5

7

磁丿J线

8

检一怜锤

9

官简扳手

10

活扳手

11

小镜

12

经纬仪

6"级及以上

13

水准仪

DS3 (普通)及以I -.

14

全站仪

15

焊接检脸尺(焊门检验器)

16

电火花检漏仪

17

测厚仪

IS

弹簧秤

5kg

19

内外卡钳

2()

钢直角尺

21

钢针

ɪ

压力表

B站内工艺管道工程质量控制资料核查记录表

匚程名称

施5位]______

序号

项目

资料名称

份数

核査意见

核査人

1

站内T 艺管道 工程

图畑会审、设i十壹更、洽商记录

2

管材、管件、阀门、防腐保温材料的出厂

质量证明书或合格证、复验报告______

3

阀门试压记录、安仝阀定压检验报告或

讪录___________________

4

焊材出厂质燈证明书或合格证、复验报告

5

施焊焊I合格证8

6

焊接T艺评定报吿_____________

7

焊接记录

8

无损检测报告

9

管道系统强度、严密性试验及吹扫记录

1()

隐蔽工程验收记录

11

质量验收记录

DQWnIQad FrQm http://bbs.infoeach.com

兔兔 www. bzfxw. Com

附录C检验批质量验收记录表

C. 0. 1钢管下料和管件加工检验批质量验收记录应按表C.O. 1记录。

C. 0.1钢管下料和管件加工检验批质置验收记录表

DOWn-OadFrOm hffMbbS-FIfOeaChCOm

I:程名称

分项「•經名称

验收

部位

T.单位

专业 仇贵人

Fl

经理

I:执行标准 名称及编号

检验批 编号

施 质依验收规范规定

工单位

评定记

检!监理(建设)

:  单位

验收意见

主控

项目

1

钢管及管件材质、规格、型号应符合设计要求及

相应规范规定__

2

用有缝管制作弯管时,焊缝应避开受拉(压)X

•般

项目

1

管端坡口加丁.应符合焊接T艺规程规定,规程无一 要求时其允许偏差应符合本规范附录D的规定

2

切口表而应平整,无裂纹、重皮、夹杂、毛刺、凹凸、-缩II、熔清、氧化物与铁屑等;切Il端血倾斜偏差不 应大于钢管外径的l%,n.域大不应超过3mm

3

卷管加丁•、管口翻边、夹套管加工及其质地应符』 会现行国家标准《T.业金属管道「•程施工规范》 GB 50235的有关规定

4

弯管表面应无裂纹、过烧、分丿M、皱纹等缺陷   Γ

5

Il形弯管的平面度允许偏差毎米不应大于3mm,、 最大不应大F IOmm

平面

度允

许偏

差厶

H形 弯管 的长 度

≤5 IOmni

≤⅛3rnrn

I(M)(Inlm

≤4mm

I()0Onml- 1 500JJlIll

WGmm

.> 150(hnπι

≤ I(Imm

续表C. O. 1

DOWnoωd From hMP7fbbs .Flfoeach.COm

丁程名称

分项-「•程名称

捻收 部位

I单位

々业 负責人

项门

经理

T执行标■屣 名称及编号

i

__ _

斜检卅 编号•

.成•量缱收规范规定

T.单位M 査评定讪小

•监理(建设) 単位

我收意见

一般

项目

6

汇管釆用騎座式连接时.陟管的开孔直径应比支

管内径小2mm

7

骑座 式管 汇f 管坡 曰及 角接 接头

接 头 央 角

I(S

子管与鞍【I的角度8

45°

坡□角度α

45C-M)O

根部间隙厶(mm)

1.5-2. 5

钝边力(mm)

()h 5

1()5°

150°

子管与鞍LJ的用度3

45"〜以广

坡「I角度。

6(r

根部问隙b (turn)

1.5- 2. 5

饨边 P (Intn)

0—1.5

K

采川

WiA

H

在母管上开孔并加I .坡「1

坡「1角度应为45°6()。.其允许偏差± 2. 5。, 孔与子管外径间隙0 5mm2mm

ɪ

「管插入深度不得超过母管内壁

t)

母管总长

± 3mm

子管间距

± 1 mm

汇管

组对

的允

许偏

子管与母管两中L 线的相对偏移

1 1. 5rnrn

子管法兰接管长度

± 1. 5mnι

法兰水 乎度或 垂汽度

了-管屯径

(mm)

<3()()

≤1

>300

≤2

'兔兔 www. bzfxw. Corn

I

I

续表C. 0. I

工程名称

分项T程名称

薑收

部位

T单位

专业 负责人

项口

经理

施「执行标准 名称及编号

陸验批

编号

质址痕收规范规定

T单位丰 査评定记>

I监理(建设)

I 单位

JC验收意见

一般

顼冃

9

汇管 组对 的允 许偏 差

住管直 线度

母管公称直径

(Tnn))

≤H()()

≤L∕I000, 最大1 5mm

>10(1

≤2L∕HKHJ.

最大15 mm

.L

单位 检査 评定 结果

U专业质员检查员:                    年      日

监理

(建设)

单位

验收

结论

监理匸程财                  年  JIR

(建设单位项冃代表)                 平  刀"

DOWn-Oad FrOm h_fp一XbbS•一nfoeach.com

C. 0.2管道安装检验批质量验收记录应按表C. 0. 2记录。

C. 0.2管道安装检验批质量验收记录表

工程名称

分项T程名称

验收

部位

施工单位

W 负责人

项口

经理

臨一匸执行标准 名称及编号

检验*1

编号

56 质量捡收规范规定

I:单位检

•评定记录

监理(建设) 单位 验收意见

主控

项目

1

管道及管件材质、规格、型号应符合设计要求和

规范规定__

2

安全阀调校应符合设计要求和規范规定

一般

项目

1

形和形管道补偿器安装前,应按设计 规定进行预拉伸(预压缩),其允许偏差为 ± Iomm

2

管道 支、 吊架的 安装

管道的支架、托架、吊架、管卡的类型、

规格应符合设计要求__

管道支、吊架安装前要进行标高和坡降放 线测量,固定后的支、吊架位置应正确, 安装应平整、牢固,与管道接触良好

固定支架应按设计要求安装

导向支架或滑动支架的滑动面应洁净平整, 不应有湛斜和卡涩现象。其安装位貰应从 支成面中心向位移反方向偏移_______

支、吊架焊接应由有资格的焊工施焊。管 道与支吊架焊接时・焊縫外形应平整饱满, 不应有咬边、烧穿现象

滑动支架应保证沿轴向滑动无阻.旦不发-

生横向偏移__

临时支架焊接不应伤及上材

3

法兰螺孔应対称安装 , 管道的两端都仃法时, 将一端法%与管道焊接后.用水平尺找平,另-端也同样找平。平孔不半度应小于Imm

Down-Oad From hfpffbbs-nfoeachcom

二兔兔

续表C. 0.2

续表C. O- 2

DOWn-Oad FrOm hffp7σ=bs-.Clfoeach. COm

T程名称

分项.「•棉名称

_________

T单位

负责人

__

Tl

T执行标准 名称及编号

4

______ 编

I____________

r                         施I'

质虽验收规范规定

査评f

。位检I监理(建设)

I 単位

M记录驼收意见

,•般 项目

4

法%密 封面应 与管f 中心 It

公称直径小「或等丁 30<>ππn在法%外径上 的允许偏差为士 Imm

公称以径大于3(H)mm在法-:外径上的允许

偏差为± 2mm

5

安全阀安装时应保持垂直

(I

管道 安装 允许 偏差

坐标

架空

± IOmm

地沟

ɪ 7mm

埋地

± 20mm

标簡

架空

± Iumm

地沟

± 7mm

埋地

± 2()mm

平直 度

Γ)N≤: 10Omm

≤2L∕1 (K)()

最大4 Ornm

DN > 1 Wnim

≤3L∕1(()(I

最大7<)mm

铅垂度

≤3 H T ()()()

最大25mnι

成排

在同一平面

上的间距

±1OnHn

交叉

管外壁或保温 层的间距

÷ 7mm

7

管道 在地 尚中 女装

同-地沟内有数根管道时.应IT下而I,依次

分层进行______

在同层中,宜先安装大管后小管

管道外壁,包括保温层或防腐JW厚度,丄j地沟 壁、沟底而的距离应符合设计及本規范要求

工程名称

分项T一程名称

磯收

部位

T单位

专业 负责人

H 约理

施工执行标准 名称及编号

检验扌I

編珏

质量验收规范

规定

跨接,当不少 卜可不跨接

施工单位检

查评定记录

监理(建设) 单-位 验收策见

-•般

项目

8

油气管道的法i÷连接处应 栓连接时,在非腐蚀环境

于五而矿

I

<)

连接

法兰连接时应保持平行,其偏差不应大于法M 外径的1.5丸.冃不应大于2mm________

法%螺栓拧紧后.两个密封面应相互平行,用 直角尺对称检査,其间隙允许偏差应小 T' 0. 5τnπι

管端与平焊法■密封面的距离应为钢管壓声

2mm~3mrn

垫片应放在法兰密封而中心,不应倾斜或突入 管内。梯槽或凹凸密封面的法兰.其垫片应放 入凹槽内部________________

法%连接应与管道保持同轴,其螺栓孔中心偏 差不应超过孔径的5%,并应保持螺栓门由 穿入____________________

法兰螺栓拧紧后应露出螺母以外()〜3个螺距

T 单位 检查 评定 结果

Id专业质挝检企员:                      年 月   日

监理

(建设) 单位 验收 结论

监埋1 .程师:                              年   月    π

(建设单位项Fl代表)                                ,

DQWnIQad FrQm http://bbs.infoeach.com

O.

3 管道组对检验批质量验收记录应按表C.(). 3记录

C.0.3管道组对检验批质量验收记录表

T程名称

分项工程名称

__

__

施顷位

专业 负責人

项 经

T.执彳了标淮 名称及编号

9

______ 编

St

I______________

主控

项冃

施「•丄

质辻臓收规范规定

査评去

H位检I监理〈建设) 单位

K记录验收意见

管道材质、规格、型号应符合设计要求

一般 项n

1

焊件组对前应将坡口及其内外侧表而不小丁 IOmm范围内的油、漆、垢、锈、毛刺及镀锌层 等清除干净.冃不应右须纹、夹层等缺陷

2

相邻两 道焊缝 的距离

DN小于30()mm时,不应小「1倍管 道公称直径,fl不应小于15Omm

DN大于或等于30OtnnI时,不应小

30()rnrn

3

焊缝距离支吊架应大i- 50rnm.需要热处理的焊 缝距离支吊架应大干30Omm

4

「霆道对接焊缝距离弯管,不包括压制、热推或中J 频弯管,起点应大干IOOmm.且不应小于管子 外径

5

立缝管的纵向焊缝应置于易检修的部位,且不宜 在底部

6

螺旋焊缝之间距离应错开IoommI

7

管子公

称直径

f IUUmm时,管道对口平直度允许偏差

Imm, 但全长允许偏差为IUmTn_____

大于或等「1(")mm时,管道对口平宜度允 许偏差为2mm,们全长允许偏差为1 ()∏rιm

8

管口绢对间隙应符合焊接工艺规程规定,当规程 尢要求时.其允许偏差应符合本规范附录I)规定______________________

续表C∙0. 3

DoWn-Oad From hffp AbbS■ .nfoeachcom

T程名称

分项丁.程名称

经」

T单位

负责人

Lr

施丁执行标涌

名称及编号

编号

主控

項口

质量穀收规范规定

施「•前位检 査评定己录

监理(建设) 单位 验收意见

管道材质、规格、垠号应符合设计要求

一般

项目

9

管子对 接错 边量 (mm)

管壁厚>1()

不大于2.。〜2. 5

管壁厚51()

不大「1. 5~2. O

管壁厚<5

不大f ().51.5

施工 单位 检査 评定 结果

项目专业质量检查员:                   年 月  口

监理

(建设)

单位

验收

结论

监理丁.程师:                         牛

(建设单位项冃代表)                    中

兔兔 www. bzfxw. COnl

C. 0.4 管道焊接检验批质虽验收记录应按表C. (. 4记录SI

C. 0.4管道焊接检验批质量验收记录表

DOWrI-Oad FrOrn hf-σ7σ=bs-3foφωchcom

T程名称

分项「•程名称

噩收"

部位

Tm

i专业

P?

H -

经理

I.执行标准 名称及编号•

险捡批一

编号

质址強收规范规定

「.单位f 杏评定记S

』监理(建祖7 単位

K穀收意见

主控

n

1

焊接应貝冇相应的焊接T∙艺规程

ɔ

焊材由符合焊接I.艺规程的规定

3

管道焊缝无损检测应符合设计要求和规范规定

-般

项目

1

焊缝I:的焊渣及周围&溅物应清除『净.焊缝表面 应均匀整齐,不应存在有害的焊瘤、凹坑,裂纹未熔 合、气孔、夹渣、引瓠痕迹及夹貝.焊Λ,Λ等缺陷

2

施焊时不应在坡口以外的管壁上引弧.焊接地线与「 钢管应石町靠的迁接方式.并应防止电弧擦伤母材

3

焊缝宽度应符合焊接T∙艺规程的耍求,无要求时为 I」上两侧芥加宽 U. 5Tnm2mm____________

4

焊縫余高应为OTnm~2mm.局部不应大F 3mm 11 长度不 Λ T ɔthnɪɪɪ_________________________

5

盖面焊道深度不 应大「管壁厚的 I2 5%∙ R不应 超过 0.5mr∏n 咬边累计长度不 应大于焊缝周H 15%

咬边深度小于0- 3mm时.任何

年卒电为今格_________

咬边 深度在 {). 3HIm ~ (L 5mrn 之 冋,单个长度不应超过30mπι.在 焊缝任何3OOmm连续K度内,咬 边累计长度不应AT5{)mm

6

角焊缝的边缘应平缓过渡.焊缝的凹度和凸度不应 大于1. 5rntn.μ⅞脚高度差不宜大『3mrn______

i~ dzjΛJ身 施单检评结

Z

F

r

项「1专业质品检立员:                      年 月 n

理必位收论 k单验结

监理T∙程师:                          年

(建设单位项目代表)

C. 0.5 管沟开挖检验批质量验收记录应按表C.().5记录。

C 0.5管沟开挖检验批质量验收记录表

「程名称

分项T程名称

骏收 部位

施匸单位

专业 负责人

Ll-経理

i.执仃标攏 名称及编号

检验批-

质量验收规范规定

施匚单位* 査评定记>

J监理(建设)

单位

K验收意见

主控

顷门

沟底标高允许偏差为Omm~ K)Ornm

.般

项目

1

管沟中心线允许偏差为ɪ KM)nun

2

管沟沟底宽度允许偏差为± IOomm

T 单位 检.査 评定 结果

项目专业质量检査员:                   年 月   日

监理

(建设)

单位

验收

结论

监理I.程师;                                尔    .

(建设单位项曰代表〉                       '   刀

DOWn-Oad From hβ7fbbs-nfoφachcom

C. O- 6

管道下沟和管沟回填检验批质星验收记录应按表c∙ "• 6

记录。

C 0,7 管道吹扫、试压检验批质量验收记录应按表C. 0. 7 记录。

C 0.6管道下沟和管沟回填检验批质量验收记录表

DQWnIQad FrQm http://bbs.infoeach.com

.「程名称

分项工程名称

__

立      ______

I一单位

~专业 -

负责人

施「,执行标准 名称及编号

检歩

S"      —

施"

质妣收规范规定         查评咒

1记录验收意见

主控

项目

I

节宜与沟底应紧贴,悬空段应用细土或砂塞填。沟 底的水平度或坡比应符合设计要求_______

2

管道两侧应同时进行回填,并进行夯实,管顶以」

3(H)mm内应采用人工冋填’其余部分应采用机械 回填;回填土应分层夯实,每层2(Tnm~3()()mm, 夯实折的土壤密实度应符合设计要求    ______

3

石方段管沟回填周围2()()mm范围内,应按设计规

定处理,设计无规定时,回填土应使用细土     _____

.般

项冃

1

按回填进程依次拆除沟壁的支撑,且不应塌方。管増 下沟前清理时,应清理沟内塌方和硬上(石)块,排除 管沟内积水,应先回填在管段•后回填弯曲管段    Illl

施工 単位 检査 评定 结果

项目专业质量检查员:                   年 月   H

监理

(建设) 单位 验收 结论

监理丁一程师                          年 月   口

(建设                                   _____

C 0.7管道吹扫、试压检验批质量验收记录表

匚程名称

分项T程名称

验收、 部位

施工单位

专业 负责人

项目

经理

而匸执行标准 名称及编号

险验批 编*

质量验收规范规定

施工单位布

査评定讪为

4监理(建设)

:単位

*验收意见

主控

项目

1

管道压力试验应符合现行国家标准《石油天然气 站内T艺管道工程施工规范》GR 5()540的规定

2

输送天然气的管道吹扫试压后,应进行管道系统 干燥。干燥前,应进行试压后扫水检验。站场内 管道系统扫水检验应以站场最低点排气口没有明 水排出视为合格

T般 项目

1

管道吹扫系统不应使管道吹扫出的脏物进X设备.

设备吹扫出的脏物也不应进入管道 ........

2

畚道系统在空气或蒸汽吹扫过程中,应在排出口 用白布或涂白色油漆的靶板检査,在5min内,靶 板上无铁锈、/土、水及其他杂物为合格____

施工 单位 检査 评定 结果

项口专业质址检査员:                   年 月   日

监理

(建设) 单位 验收 结论

监理工程师:                       年  月   口

(建设单位项目代表)                     平 刀   口

DQWnIQad FrQm http://bbs.infoeach.com

C. 0. 8 管道千燥检验批质量验收记录应按表C. 0. 8记录。

C.O. 9防腐检验批质量验收记录应按表C. (). 9记录。

C.0.8管道干燥检验批质量验收记录表

T程名称

分项工程名称

验收 部位

施工单位

负责人

项目

经理

施匚执行标准 名称及编号

检验批 编号

质量验收规范规定

施工単位检

査评定记录

监理(建设) 单位 验收意见

主控

项目

管道十燥程序及其结果应符合现行国家标准《石油 天然气站内工艺管道工程施匸规范》GB 5()54()规定

一般

项目

T燥验收合格后,应向管道内注入JK力为5UkPa-70kPa的干空气或氮气,其露点不应低于- 4(r干 空气或氮气的露点,并应保持管道密闭

施工 单-位 检査 评定 结果

项目专业质量检査员:                    年 月   日

监理

(建设) 单位 验收 结论

监理工程师:                       作  曰   日

(建设単位项目代表)

C. 0.9防腐检验批质量验收记录表

H程名称

分项丁程名称

验收 部位

施工单位

专业 负责人

项目

经理

施工执行标准 名称及编号

检验批-编号

质址验收规范规定

施丁.单位中 査评定记号

令|监理(建设)

丈 单位

验收意见

主控 项目

1

防腐材料应符合设计及规范要求

2

除锈质量成符合设计要求及规范规定

3

防腐层电火花检漏及剥离试验应符合设计和规范 要求

一般

顷目

1

涂层应无脱落、裂纹、气泡、流淌、露底等,颜

色应一致____________________

2

涂层厚度应符合设计文件和规范的规定

施工 单位 检査 评定 结果

项口专业质量检査员:                    年 月  日

监理

(建设) 单位 捡收 结论

监理丁程师:                         4

(建设単.位项冃代表)                   +  ZSH

DQWnIQad FrQm http://bbs.infoeach.com

—44 —

—45 —

C. 0. 10保温检验批质量验收记录应按表C. 0. 1()记录.

C-0.10保温检验批质■:验收记录表

续表C. 0. 10

DQWnIQad FrQm http://bbs.infoeach.com

匚程名称

分项丄程名称

验收 部位

施工単位

专巫 负责人

经理

施「.执行标准 名称及编号

一                     F

编号

质虽收收规范规定           ▲、

查『

:単位检

K定记录

监埋(建设) 单位 验收意见

项□

保温材料应符合设计和规范要求

…般

項目

1

管托处的管道保温,不应妨碍管道的膨胀位移,

且不应损坏保温层____

2

铁丝绑扎应牢固、充填应密实、无严重凹凸现象

3

采用金属外保护层时,金属薄板保护层咬缝应牢一 固,包裹应紧凑U环向活动缝应按设订留置•施

1 一接缝应上搭下.并按规定嵌填密封剂或在接缝 处包缠密封带_________ _______

4

毡、箔、 布类保 护层包 缠施丁一

T-前应对黏结剂做试样检验,包缠搭接 应粘贴严密,环缝和纵缝搭接尺寸不应小 于 5l)mm

采用管壳预制块保温时,预制块接缝应错

开,水平管的接缝应在正侧而____

多层组合时.应分层绑扎.内层官采用薄 胶带固定.外层宜釆用镀锌铁丝,包装钢 带等绑扎________________

每块保温材料绑扎不应少于两道

绑扎

间距

硬质保温材料不应大于4(H>mm

半硬质保温材料不应大f 3W}mm

软质保温材料不应大于2()Omnl

不应采用螺旋式缠绕绑扎

5

保温层玻璃布缠绕应紧密,表面应平整,无皱纹 而空鼓。玻璃布压边宽度应为3()rnm~4Umm,搭 接头长度不应小于IOOnlmo玻璃布作为保护层 时,表面涂漆厚度以不露岀玻璃布纹为宜     Il

I程名称

施•「.单位

分项工程名称

专业一

负责人

___

也__

i执行标准 名称及编号

检耳

Ot

施工『

质量验收規范规定

査评久

官位检I监理(建设)

-、-L 单位 E记录验收意见

-般

项目

6

保温

层质

毡、箔、布类保温材料或保温瓦应用相应的 绑扎材料绑扎牢固,充填应密实,无严重凹 凸现象,同轴度误差不应大于Iornrπ.保温 厚度应符合设计规定,保温材料的容重允许 偏差为5%______

保温层玻璃布缠绕应紧密,表而应平整,无 皱纹和空鼓。玻璃布压边寛度应为3()mm 4()mm<搭接头K度不应小于H)nιm

玻璃钢做表而保护层时,应缠绕紧密.涂料

涂敷后不应露出玻璃布纹__________

泡沫保温层厚度应均匀,表面应光滑无升裂

金属薄板做保护层时,咬缝应牢l⅛1∙包裹应 紧凑,外观平整,光线折射均匀

7

石棉水泥保护层厚度应均匀.表面应光滑

S

阀门、法兰处的管道保温应在法%外侧预留出螺 栓的长度加20mm

保温 层表 面和 伸缩 缝

表面平 整度

涂抹

5mm

只他外保护•

5mm

外保护层 松紧度

成型品

不大「甘棉 的外周长

厚度_____

伸缩缝宽度

5%

工位查定果

施单检评结

项目G业质量检査员:                    年 月   日

理幻位收论

监建单验结

监理工程师:

(建设单位项日代去)                     牛 n   U

DQWnIQad FrQm http://bbs.infoeach.com

-46

—47

旨兔兔 www.bzfxw.com

附录D 管端坡口形式及组对尺寸

标准用词说明

D 管端坡口形式及组对尺寸

名称     坡口形式

壁厚a

(mm)

坡口尺寸

角度a

饨边P (mm)

组对间隙》

(mm)

DOWrl-Oad From hMP7fbbs .nfoωaclτcom

管道 与管 件对 接

管道

对接

不同

管壁

对接

上向焊12.() L向焊12.5 <9 70° ±5°

卜-向焊I1.5下向焊12.{)

<9

≥9

<9

≥9

7(Γ±5β

60° ± 5°

70° ± 5°

6(1' ± 5"

上向焊12.1) 下向焊1 ~ 1. 5

上冋焊12, O 下向焊11. 5 上向焊12∙() 下向焊】~ 1. 5

上向焊12∙ 0

下向焊11, 5

上向焊12项 下向焊11. 5

上向焊13.5 下向焊12. (I

上向焊17. 5 下向焊12.() 上向焊13. 5 F向焊12")

上向焊12. 5 卜-向焊12 ()

上向焊13. 5

下向焊12")

1为便于在执行本规范条文时区别对待,对要求严格程度不 同的用词说明如下:

正面词采用“必须”,反面词采用“严禁”。

正面词采用“应",反面词采用“不应”或“不得”。

正面词采用“宜”,反面词釆用“不宜”。

2本规范中指明应按其他有关标准、规范执行的写法为:“应 符合……的规定”或“应按……执行

-.I接支 骑式通头

DQWnIQad FrQm http://bbs.infoeach.com

附件

引用标准名录

DQWnIQad FrQm http://bbs.infoeach.com

《工.业金属管道工程施工规范》GB 50235

《石油天然气站内工艺管道工程施工规范》GB 5054()

《管道防腐层检漏试验方法》SY/T ()()63

《石油天然气建设工程施工质量验收规范通则》SY 42()0

石油天然气建设工程施工质量验收规范 站内工艺管道工程

条文说明

DQWnIQad FrQm http://bbs.infoeach.com

DQWnIQad FrQm http://bbs.infoeach.com

《石油天然气建设工程施匸质量验收规范站内工艺管道工 程》SY 4203 2016,经国家能源局2()1617日以第1号公 告批准发布,2()1661 H起实施。

本规范是在《石油天然气建设工程施工质量验收规范站内 工艺管道T.程》SY 4203—2007的基础上修订而成,上一版的主 编单位是中国石油天然气管道局,主要起草人是魏国昌、陈兵 剑、续理等。本次修订的主要技术内容是:

1将原第1章“范围"、第4章"总则”合并为第1章“总 则”。

2站内工艺管道分部工程、分项丁.程、检验批划分表中增 加了 “管道十燥”检验批。

35章增加了 “油气管道的法兰连接处跨接”的质量技 术要求。

4 8章增加了 “可用().3MPa().5MPa的压缩空气进行 爆破吹扫”技术内容。

58章增加了管道干燥质量技术要求。

6对原规范的部分章、节及附录的内容和参数进行了调整、 修订和补充。

7在各章节一般规定中删除与所对应的施工规范相重复的 内容。

«删除原规范的第IU章。

木规范修订过程中,编制组进行了广泛的调査研究,总结了 我国石油天然气建设站内工艺管道工程管道预制、管道安装、管 道吹扫、管道试圧、管道干燥等方面质量验收的实践经验,同时 参考了国内相关行业的先进技术法规和技术标准。

—52 —

为便于广大设计、施工、科研、学校等单位有关人员在使用 本规范时能正确理解和执行条文规定,本规范编制组按章、节、 条顺序编制了本规范的条文说明,对条文规定的目的、依据以及 执行中需注意的有关事项进行了说明。但是,本条文说明不具备 与规范正文同等的法律效力,仅供使用者作为理解和把握规范规 定的参考。

DQWnIQad FrQm http://bbs.infoeach.com

DOWn-Oad FrOm hffp7fbbs .FIfOeaChCOm

4钢管下料和管件加工

4.2主控项目

4.3   •般项目

5管道安装

5. 2 主控项目

6 管道组对和焊接

6.2 管道组对

6.3管道焊接

7管沟开挖、下沟和回填

7.2管道下沟和管沟回填

8 管道系统吹扫、试压和干燥

«. 2管道系统吹扫、试压

8.3管道系统干燥

9管道防腐和保温

—54 —

υ. ι  一般规定

9.2管道现场防腐及补曰

9.3管道保温

DOWn-Oad FrOrn hfpXbbS-3foeach com

DQWnIQad FrQm http://bbs.infoeach.com

1.0.2对本规范的适用范围进行r较完善的分类。

1.0.3国家现行标准《石油犬然气建设T.程施工质量验收规范

逋则》SY 420()对石油天然气工程质量的划分、验收的方法、 验收的程序及组织都提出了原则性的规定,因此本规范只强调在 执行时应与SY 420()配套使用。

1.0.4强调本规范与其他技术文件之间的关系和作用。

1.0.5强调本规范与其他标准之间的关系和作用。

本规范中使用的术语,尽量与有关现行国家、行业的规范、 标准中的术语保持一致,以免引起歧义。对于本章未列出的术 语,可査阅有关国家、行业的规范、标准。

DQWnIQad FrQm http://bbs.infoeach.com

DOWn-OadF「om hffp7fbbs∙⊃foeachcom

3基本规定

3. 1 一般规定

3.1.1依据国家现行标准《石油天然气建设丁.程施工质量验收 规范 通则》SY 420(»中关丁分部工程、分项工程、检验批的项 冃划分要求,结合站内工艺管道的具体特点.将站内工艺管道工 程划分为6个分项工程和1<)个检验批,针对输气T程的站场增 加干燥检验批。

3.1.2总结了站内T.艺管道检验的经验,力求采用新的、先进 的检验器具,形成了附录A中的检验器具,附录A为检验器具 最低配备标准。

3.2管道组成件的检验

3.2.1要求提供安装的所冇产品质量符合设计文件的规定。

3.2.2本条有两点要求:一是规定生产制造厂应提供质量证明 书,二是质量证明书内容应符合相应产品制造标准的规定.

3.2.3要求对管道组成件进行百分之百的外观检验。

4钢管下料和管件加工

4. 1 —般规定

4.1.2管道系统单线图中的管道系统号,是与工艺管道屮的管 道系统号相对应的,是同一条管线。因此,管道系统号表示该管 线在工艺管道中的位置、管内通过的介质、管道的公称直径、管 线顺序号以及管道等级分类号等。在管道预制过程中,不但要严 格按单线图上标明的管道系统号进行,而且在预制完毕的管道上 也应标明管道系统号,以便安装时“对号入座”。另外,为了使 管道预制工作顺利进行,保证工作质量,减少工作差错,还应按 照预制顺序标明各组成件的顺序号。

4.1.3预制完毕的管段,无论在存放期间或是运输过程中,外 部脏物都容易进入管内。因此,当管段预制完毕后,首先应将管 内清理干净,然后再封闭管口,以保证管道的安装质量。

4. 2主控项目

4.2.2规定弯管制作时,焊缝应处于中性区,这样有利减少焊 缝受力。

4. 3 —般项目

4.3.1对管端坡口形式及组对尺寸提出了要求。

4.3.2本条对钢管切口表面质量作出了规定,目的在于指导操 作者进行工序质量控制;提出本条的目的是保证对口质量,避免

DoWrload FrOm hfpXbbS5foφach com

DQWnIQad FrQm http://bbs.infoeach.com

斜口组对。

4.3.3卷管加工、管口翻边、夹套管的制作在目前石油丁.程建 设中很少使用,本规范不再提出要求,直接引用国家标准。

4.3.4对弯管外观提出了要求。

4.3.5本条按现行国家标准《工业金属管道丁程施工规范》GB 5()235中有关内容提出。

4.3.6 “汇管采用骑座式连接时,母管的开孔直径应比子管内 径小2mm。”这主要是考虑孔开小了会影响介质流量并增加介质 流动阻力;孔开大了,在焊接时会出现过瘤,也会增加介质流动 阻力。

4.3.7关于表4.3.7中子管坡口及角接接头尺寸的确定,子管 马鞍口0角是一个变化值,是随着马鞍口的相贯线的变化而变 化。S角值的确定应考虑到;

1焊缝强度不应有很大的减弱。

2焊缝金属填充量要少。

3整个焊口的焊缝宽度一致。

4.3.8汇管采用插入式连接时,在母管上开坡口,其角度为 45°60°,这主要是考虑金属填充量均匀。焊缝宽度一致并增加 焊门强度。孔与子管的间隙为).5mm~2mm. E限值的确定主 要考虑子管管口椭圆度。下限值的确定考虑了以下两点:

1值大了会产生焊接过瘤。

2孔大了会影响子管与子管的间距偏差。

4.3.9本条参照现行国家标准《石油天然气站内工艺管道工程 施工规范》GB 50540中的第5. 2. 2条第5款提出。

—60 —

5管道安装

5. 1 一般规定

5.1.2基础应达到规定的强度要求后才能进行安装。

5. 1.3-5. 1.4这些规定均为安装前应做的准备工作和达到的 要求。

5.1.5避免焊接热影响区重合,防止应力集中;当不可避免时, 要采取补强措施。

5.2主控项目

5. 2.2保证安全阀正常工作。

5. 3 —般项目

5.3. 1本条规定补偿器安装前,应进行预拉伸(压缩),否则起 不到其应有的作用.

5.3.2本条规定了对管道支、吊架的检查,在T.程施「验收时, 往往易被忽视,并参照了现行国家标准《工业金属管道工程施工 规范》GB 50235中第5. 8节的有关规定。

5.3.3本条提出的法%螺孔应对称安装方法,是保证平孔不平 度满足要求的重要措施。

5.3.4防止在螺栓紧固过程中出现附加应力,造成密封不严. 对法兰与管道的安装尺寸提出要求。

—61 —

DQWnIQad FrQm http://bbs.infoeach.com

DOWrl-Oad FrOm hfpXbbS-.3foφωclτ com

S. 3. 5安全阀在垂直状态下才能发挥作用.为保证安全阀正常 工作提出本条。

5.3.6本条所规定数据参考了现行国家标准《石油天然气站内

T. 艺管道工程施工规范》GB 5054()中第6. 2. 12条的规定提出。

5.3.7本条为方便地沟中管道的安装和以后的检査、维护,根 据现行国家标准《石油天然气站内工艺管道匸程施T.规范》GB 5()54()中第6. 2. 13条的规定,提出管道在弛沟中的安装尺寸 要求。

5.3.8本条为了保证站内油气管道的阴保系统有效运行提出法 兰跨接要求。

5. 3.9本条是为保证安装后,密封垫片能够起到密封作用,不 发生泄漏,对法兰的平行度和垫片的安装而作出规定;为保证均 匀受力,防止个别螺栓强度不够而影响密封而作出规定;为保证 螺栓连接满足强度的需要和防止螺栓松扣而作出规定;考虑在进 行管端与法兰焊接时不影响法兰密封面质量。

6管道组对和焊接

6. 1 一般规定

6.1.1由于站场丁.艺管道繁多,为避免安装错误,在进行预制 时,应按照管道系统编号和顺序号进行逐个安装,防止管段的 误接。

6.1.2避免在组装过程中产生附加应力和减少内应力,防止焊 接产生裂纹,使管道使用性能得到保证。

6.1.3根据合格的焊接工艺评定报告编制焊接工艺规程,是目 前的必要做法。

6.1.4考虑站场工艺管道安装的实际情况,对所有焊口要进行 抽检,应做到具有随机性和代表性。

6.2 管道组对

I 主控项目

6.2.1本条是为了控制进场材料的质量,检查其质量证明书与 合格证,以防假冒伪劣产品,并强调必要的进行复检,严把材料 进场的质量关。

H —般项目

6.2.3木条根据现场施工实际情况,对相邻两焊缝间距按管径 DNOOomm DN≥3(Mlmm 分别规定,其中 DNV3()()Tnm 的 焊缝间距要求参考现行国家标准《石油天然气站内工艺管道「程 施工规范》GB 5054()中第6.2. 1()条第1款的规定提出,D2 30Omm的焊缝间距要求参照国家现行标准《石油天然气建设T.

63

DOWn-Oad FrOm hffp7σ=bs-nfoeachcom

DQWnIQad FrQm http://bbs.infoeach.com

程施^L质量验收规范 站内工艺管道工程》SY 4203—2007中第 8. 2. 2条提出。

6. 2.4-6. 2.6 3条参照国家现行标准《压力容器》GB 15() 和《火力发电厂焊接技术规程》DL/T 869 - 2012等对焊缝的设 置提出要求,其目的主要是防止焊缝过于集中形成应力叠加,造 成焊缝接头破坏的隐患,同时考虑了因位置障碍影响焊一匸施焊和 热处理「作的进行。

6.2.7本条根据现行国家标准《石油大然气站内工艺管道工程 施工规范》GB 5()54()中第6.2.1()条第5款的规定提出,且错开 1(»Omm是目前T■程验收中的普遍要求。

6.2.8本条对管子组对平直度偏差提岀要求,以保证管道组对 后达到横平竖直的效果I

6.2.9本条规定的组对间隙当与T程中具体焊接工艺规程有矛 盾时,按后者执行。

6.3管道焊接

I 主控项目

6.3.1焊接工艺规程作为指导焊接作业的重要技术文件,其与 所焊材料的符合性直接关系到焊接质量。

6.3.2提出本条是为了控制进场材料的质量,检查其质量证明 书、合格证,以防假冒伪劣产品.并强调必要的进行复检,严把 材料进场的质量关。

H 一般项目

6. 3.4-6. 3.8这五条提出了对焊缝外观质量的要求,这是从近 几年来在涩宁兰、西气东输、陕京二线等工程现场工艺管道安装 验收实践中总结而来的。

6.3.9站内工.艺管道焊缝除了冇对接焊缝,还有角焊缝,两种 焊缝的外观要求不尽相同,本条对两种焊缝形式都作出了规定。

DQWnIQad FrQm http://bbs.infoeach.com

DOWn-Oad From hfpxbbs .nfoeachcom

7管沟开挖、下沟和回填

7.1管沟开挖

I 一般规定

7.1.1确保管道沟下组焊时有足够的操作空冋,保证焊接质量。 7.1.2管道地沟的要求参考了国家现行标准《石油化「■钢制管 道T.程施工技术规程》SH/T 3517中第6. 3. 27条的有关规定。

D 主控项目

7.1.3为保证沟底高程符合设计,且为满足后续管道下沟作业 要求,特提岀沟底高程允许偏差要求。

I 一般项目

7. 1.4-7.1.5这两条对管沟整体尺寸提出要求,为避免管道悬 空和悬空段塞填,应保证沟底宽度。

7.2管道下沟和管沟回填

I —般规定

7.2.2管沟回填前,应完成所冇的隐蔽丁.程检查,但由丁•施丁. 场地局限,立体交叉作业、进度原因,管道强度及严密性试验严 重影响了施工的进度,管道经过无损检测后.质量有了保障,不 会出现强度及严密性试验不合格问题。

7.2.3为了管道下沟时保护管道防腐层提出本要求。

66 •-

I 主控项目

7. 2.5-7. 2.6为防止损坏钢管防腐层,避免管段悬空产生附加 应力,恢复地貌,提出这两条。

1 —般项目

8管道系统吹扫、试压和干燥

8. 1 一般规定

8.1.2为保证吹扫的清洁程度与保证安全试压,必须由业主和 监理审批后方可实施本项作业。

8.1.3为确保质量检査的准确忤,出现问题便于整改,提出 本条。

8.1.4埋地管道回填后试压主要考虑了地下管道安装时,可能 会有不同标高的管道的安装,为保证管道安装的便利,可回填后 组织试压。架空管道要求管道支吊架安装完毕后试压,主要考虑 试压时管道可能发生振动时的管道安全。

8.1.5为保证管道试压时的安全,不宜釆用空气试压,但考虑 在没有水源的地区或冬季的试压时,在保证安全的前提下,可采 用空气作为试压介质进行试压。

8.1.6本条参照了现行国家标准《T.业金属管道工程施工规范》 GB 50235中第8. 6. 4条的有关规定。

8.1.7本条考虑到在强度试验中,如不排净空气,会由于空气 在温度变化的条件下,造成强度试验压力的异常波动,影响对试 验结果准确性的判断,因此设高点排空阀门。强度试验结束后, 应排净系统内的水试验介质,因此设低点排水阀门。水温与管壁 和设备壁的温度会有一定的差异,在升压的过程中可能会影响升 压和稳压的精度,因此要求充水后,待水温与管壁、设备壁的温 度一致后方可升压。

低± 1.6级,是计量标准的规定,是保证压力表数值的精确度的 要求。在管两端安装压力表保证压力传递是均匀的,温度计的安 装是保证充分考虑和处理环境的影响。以高点压力表计数为准. 是保证整个试压系统达到试压的强度及严密性要求。

8. 1.10为确保系统正常工作,将压力等级不同的系统分别进行 试压。

8.2管道系统吹扫、试压

I 主控项目

8.2.1本条是强制性条文,应严格执行。提出管道压力试验应 符合现行国家标准《石油天然气站内工艺管道工程施「规范》 GB 50540的规定。

8. 2.2本条根据现行国家标准《石油天然气站内工艺管道工程 施工规范》GB 50540中第9. 4. 1条的规定提出。

H —般项目

8.2.3防止脏物乱窜,必要时应分段进行。

8.2.4本条提出了吹扫的合格标准。

8.3管道系统干燥

I 主控项目

8.3.1本条提出管道干燥程序及其结果应符合现行国家标准 《石油天然气站内工艺管道工程施丄规范》GB 50540的有关 规定。

I —般项目

8. 3.2本条根据现行国家标准《石油天然气站内工艺管道工程

- 69

DOWn-OadF「om hfpxbbs-FIfOeaChCOm

施工规范》GB 5054(1中第9. 4节的规定,提出已干燥合格的管 道系统封闭措施。

DOWn-OadF「om hffp7fbbs.nfoeachcom

9管道防腐和保温

9. 1 一般规定

9.1.1各种埋地管道防腐补口、补伤和检漏方法已经有相应的 国家现行防腐标准规范。首先应遵守这些标准规范的规定。按工 序规定管道防腐补口要在焊接和压力试验之后,否则,焊接返修 将破坏补架空管道可以现场油漆作业,因为一般冇作业条 件。埋地管道受管沟沟下条件限制,沟卜「作业和质量检查不方 便,—.般应采取批量预制喷砂除锈和防腐涂漆,沟下仅补丨1 作业。

9.1.2根据保温材料及其制品的特点提出一般防护措施。

9.1.3针对现场发泡保温的特点提出环境温度和原材料温度, 熟化时间,现场同条件进行试验。

9. 1.4-9. 1.5这两条提出管道保温作业的一般技术要求。

9.2管道现场防腐及补口

I 主控项目

I —般项目

9.2.4 防腐前按规定进行除锈和清除污物,是为了保证防腐

71 —

DOWn-Oad FrOm hffp==bbs nfoeachcom

效果。

9.2.5本条对防腐涂层的厚度检查提出了要求。

9.3管道保温

I 主控项目

9.3.1提出本条是为了控制进场材料的质量,检查其质量证明 书与合格证,以防假冒伪劣产品,并强调必要的进行复检,严把 材料进场的质量关。

I 一般项目

9.3.2管托处的保温层应与托架保持距离,防止损坏保温层。

9.3.3本条对铁丝绑扎质量提出了要求。

9.3.4本条对金属薄板保护时的咬缝、紧密质量提出了要求。

9.3.5 为便于施T和保证保温效果,提出本条。

9.3.6本条对玻璃布缠绕质量提出了要求。

9.3.7本条为管道保温层安装一般规定,以保证保温层的整休 性和牢固性能。

9.3.8本条对石棉水泥施工质量提岀了要求。

9.3.9为了防止影响保温效果及阀门和法兰的拆卸、维修需要, 保温端部应留出间隙。
